路基防护工程施工

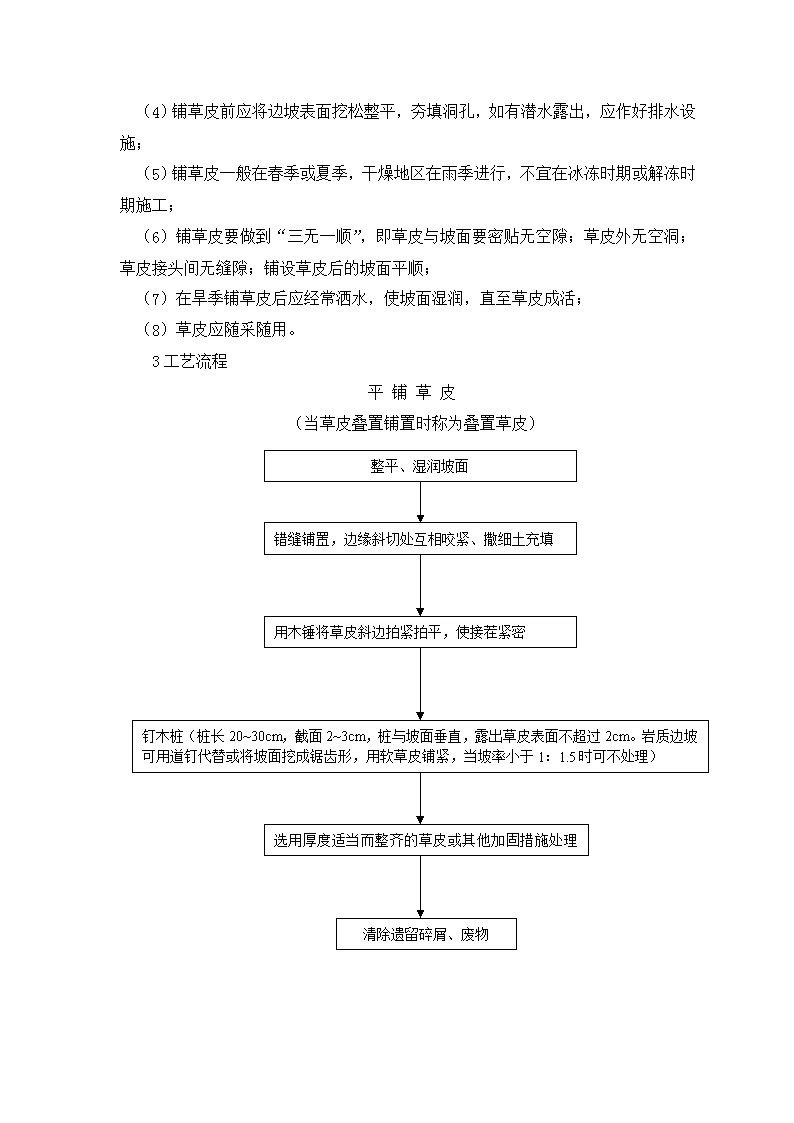

第三章路基防护工程施工第一节一般规定一、为防止水流、波浪、雨水、风力、不良水文地质和其它因素对路基产生的危害,改善环境,保护生态平衡,要根据当地条件,因地制宜地采用经济合理、耐久适用的防护措施。二、防护工程的施工应按设计图进行,但设计图完成后未立即施工,或者在其他工程也同时上马的地区,开工前应进行现场核对,使工程设置符合实际需要,并编出施工组织计划。核对时应注意工程位置、长度、高度(或深度)是否与现场吻合,还应核对地质、水文条件有否出入、经核对调查无误后方可开工,否则应通过施工监理及设计处理后才能开工。三、防护工程的施工,应区别情况,采取相应措施。有的需与路基土石方施工配合进行,对于不及时防护短期内即可出现病害的地段,应在该段土石方施工结束后及时进行;一般地段可在路基土石方工程全部结束后进行;有的则需分期进行,逐步完善。四、各类防护应当在稳定的基础或坡体上施工。否则,在产生病害后,需投入大量资金,花较多的时间进行整治。五、防护工程的砂浆、混凝土应用机械拌和,不应直接在砌体面上或路面上以人工拌和,并应随拌随用。六、路基防护工程及所用各种材料的质量,均应符合部颁有关规范、规定的要求。第二节坡面防护一、生物防护(一)种草1适用范围(1)各种土质边坡;(2)边坡坡度较缓(缓于1∶1),且边坡高度不宜过高;(3)雨量较多,适于草籽生长环境。2施工技术要点: 种草施工主要是劳动力投入,其主要技术要点有:(1)草籽应选用根系发达,茎干低矮,枝叶茂盛,生长能力强的混合多年生草籽;生长在泥沼或砂砾土的草籽,不能采用;(2)种草表土层厚度需大于20cm;(3)播种前应施一定数量的基肥,基肥用氨:磷:钾=3:2:1的复合肥为佳。另外,草坪在生长季节应追肥,施肥次数3~6次;(4)应使用无油、酸、碱、盐或任何有害于苗木生长物质的水浇灌;(5)种应在平整、湿润的坡面上进行。采用撒播法时,为使草籽均匀分布,可先将种子与砂、干土及肥料或锯末混合后播种。路堑边坡较陡或较高时可通过试验,采用草籽与有机质泥浆混合;用喷播法时,将混合物喷射于坡面;采用行播法时,草籽埋入深度应不小于5cm,且行距应均匀。(6)种的时间一般应在气候温和、湿度较大的春、秋季为宜,不宜在干燥的风季和暴雨季节播种。(7)草籽用量:除图纸另有规定或监理工程师指示外,草籽播种一般情况下每1000㎡平地面不少于6㎏,坡地面不少于9㎏。3工艺流程框图播种(撒播喷播行播)地表准备选择草种(二)铺草皮1适用范围(1)各种土质边坡,严重风化的软质岩石边坡;(2)边坡坡度为1:1~1:1.5;(3)雨量较多,适于草皮生长。2施工技术要点(1)根系发达,茎叶茂盛,生长繁植迅速,蔓面大,易成活,便于种植且耐旱、耐涝的均可选用;(2)干枯腐朽及喜水草不宜使用,严禁用泥沼地区的草皮;(3)如边坡土不宜草皮生长,应先铺一层厚10~20cm的种植土;当边坡坡度陡于1:2时,铺种植前应将边坡先挖成台阶或沟槽; (4)铺草皮前应将边坡表面挖松整平,夯填洞孔,如有潜水露出,应作好排水设施;(5)铺草皮一般在春季或夏季,干燥地区在雨季进行,不宜在冰冻时期或解冻时期施工;(6)铺草皮要做到“三无一顺”,即草皮与坡面要密贴无空隙;草皮外无空洞;草皮接头间无缝隙;铺设草皮后的坡面平顺;(7)在旱季铺草皮后应经常洒水,使坡面湿润,直至草皮成活;(8)草皮应随采随用。3工艺流程平铺草皮(当草皮叠置铺置时称为叠置草皮)整平、湿润坡面错缝铺置,边缘斜切处互相咬紧、撒细土充填用木锤将草皮斜边拍紧拍平,使接茬紧密钉木桩(桩长20~30cm,截面2~3cm,桩与坡面垂直,露出草皮表面不超过2cm。岩质边坡可用道钉代替或将坡面挖成锯齿形,用软草皮铺紧,当坡率小于1:1.5时可不处理)选用厚度适当而整齐的草皮或其他加固措施处理坡脚清除遗留碎屑、废物 方格式草皮(当用卵石方格作骨架铺草皮时称卵石方格草皮)在整理好的坡面上拉线,挖与路线方向成45°角、宽20cm、深7~8cm的斜浅沟,方格尺寸有0.8×0.8m、1.0×1.0m、1.5×1.5m,具体视坡度而定.将草皮铺入槽内,用木夯拍平拍紧,在草皮两端或中间加钉木桩锄松方格内的土壤,播种草籽(三)种植灌木1适用范围(1)土质边坡和严重风化的岩石边坡;对裂隙粘土边坡防护效果较好;(2)边坡坡度一般不陡于1:1,最陡不宜超过1:0.752施工技术要点(1)灌木应为根系发达,枝叶茂盛,能迅速生长分蘖的低灌木。但高速公路、一级公路的边坡上,严禁种植乔木;(2)路堑坡面及路肩边缘外0.8~1.0m范围内的路堤边坡上下不可种植乔木;种植灌木最好选择在1:1.5或更缓的边坡上;(3)边坡如有不利于灌木生长的砂石类土,则栽种的坑内应换填宜于灌木生长的种植土;(4)栽种灌木的边坡,在大雨后要检查是否稳固;(5)种苗(或树种)的起苗、运送、刨坑与栽植等,均应按图纸或监理工程师要求办理。3施工方法(1)植灌木布置形式有梅花型、斜列型、斜线型、方格型、水平阶梯型。如下图所示图3-2-1(2)工程数量 每100㎡材料用量根据设计文件规定办理,设计无规定时,一般可参用表3-2-1每100㎡材料用量表3-2-1灌木分布形式工程数量备注紫穗槐夹竹桃梅花型642962斜列型500750斜线型250375方格型448672水平阶梯型319478 图3-2-1种植灌木布置形式(单位:㎝)(a)梅花型;(b)斜列型;(c)斜线型;(d)方格型;(e)水平台阶型(四)生物防护质量标准与质量控制1基本要求(1)护坡植物种类与防护范围应符合设计要求,并应沿坡面连续覆盖;(2)边坡植物施工质量应符合下列要求:①植株挺直,高度大致相同;②草皮应与基底钉合牢固,表面平整;③植物成活率应在90%以上。2质量标准与检验植物防护质量标准与检验方法见表3-2-2。植物防护质量控制标准表3-2-2项目允许偏差检验数量检验方法范围频率植草:尺量,计面积;植株:点数,统计计算成活率(%)10%每400m23条带二、工程防护(一)抹面或捶面防护1抹面防护(1)抹面防护的适用范围①各种易于风化的岩石(泥岩、泥灰岩、页岩、千枚岩等)构成的各种坡度的边坡;②地下水不发育,坡面比较干燥;③已严重风化岩层及煤系岩层或成岩作用很差的红色粘土岩不适用。(2)施工机械或工具准备小型拌和机、灰浆池、木拍、洒水工具、麻袋或草袋等 (3)施工技术要点①坡面的风化岩屑、松动的危石及浮土全部铲除、坡面凿毛,打扫干净;②坡面岩层有大的裂缝、深坑时,应进行灌浆,勾缝或嵌补;③在抹灰范围内,如有个别潜水露出,必须按实际情况留泄水孔或采取其他措施将水引出;④大面积抹面时,每隔5~10m设伸缩缝一道,伸缩缝宽1~2cm,缝内用沥青麻筋或油毡塞赌紧密;⑤抹面应分两次进行,底层抹全厚的2/3,面层1/3,捶面应经拍(捶)打使与坡面紧贴。厚度均匀,表面光滑;⑥抹面不宜在严寒季节和雨季施工。(4)施工作业流程配料(生石灰消解、过筛后存入灰浆池,熟化成石灰浆膏后与砂、炉渣等按配合比拌和。)清理坡面(将坡面浮土、松动石块及表层风化破碎岩体清洗干净并使边坡湿润)抹面(先抹底层,使其紧贴坡面,底层用抹子做成波浪或锯齿状粗糙面,待表面出现微裂纹时立即开始抹面层。)洒涂卤水,抹平磨光(用规定浓度的卤水或青矾水均匀地洒涂在灰体表面。晴天用浓度为30摩尔的卤水,阴天用浓度40~50摩尔的卤水。待卤水终凝(3h)后,进行表面压实抹光)洒水养生(抹面后10~12h(炎热天气2~3h)灰浆初凝后立即用麻袋、草帘等遮盖并浇水,使其经常保持湿润,养生5~7d)拆除工作及安全设施。压实提浆(当灰浆初凝后,用木拍进行压实提浆,待表面逐渐干燥后重复一次,一般进行2~3次)附:抹面混合材料配合比及用量可参用表3-2-3抹面混合材料配合比及用量表3-2-3 材料名称石灰炉渣混合灰浆(两层共3~4cm)石灰炉渣三合土(厚6~7cm)四合土(厚8~10cm)水泥石灰砂浆(厚3cm)体积比每m2用料质量比每m2用量质量比每m2用料体积比每m2用料表层(1.5~2cm)底层(1.5~2.5cm)水泥13.5kg续上表:石灰117.5kg1230kg112kg23.0kg炉渣2.0~2.53~40.03m351.1m39118kg粘土10.3m3336kg砂672kg90.03m3纸、竹筋0.5kg卤水0.14kg2捶面防护(1)适用范围①易被水冲刷的土质(包括黄土)边坡或易于风化剥落的岩石边坡;②边坡坡度以不大于1:0.5为宜;(2)施工机械或工具安全桩、安全绳、脚手架等。(3)施工技术要点①捶面厚度一般为10~15cm,高度较大时,可采用上薄下厚的梯形截面;②顶部应封闭,两侧凿槽嵌入坡面不小于15cm;③伸缩缝每5~10m设一道;做法与抹面防护伸缩缝相同;④坡面有地下水时,则应留泄水孔(孔径10cm),或其他措施将水全部引出。(4)工艺流程备齐材料及工具清刷边坡(嵌补填平边坡坑凹,填塞裂缝,使坡面大致平顺,土质边坡做成锯齿形台阶) 立模板(洒石灰水湿润坡面,并在模板内按10~15cm分层铺料,分层捶实。沿坡面自下而上升模板,每次升高约为模板长度的2/3,至设计高度后再转移至相邻一段,同时逐段进行拍实提浆,抹平表面)设置伸缩缝、养生方法同抹面拆除脚手架、模板等附:捶面混合材料配合比及用量可参用3-2-4捶面混合材料配合比及用量表3-2-4捶面厚度材料名称(cm)配合比材料水泥(kg)石灰(kg)粘土(m3)砂子(m3)炉渣(m3)水泥:石灰:砂子:炉渣(质量比)1:3:6:9108.528.10.0390.111512.842.00.0580.16水泥:粘土:砂子:炉渣(质量比)1:2.5:5:91015.00.020.050.141522.50.030.0750.21水泥:砂子:炉渣(质量比)=1:3:7109.00.0160.081513.50.0240.012石灰:粘土:炉渣(体积比)=1:1:41012.00.020.101518.00.030.153质量控制标准(1)抹面材料品种、强度应符合设计要求,成份配合应按设计要求或采用经实地试验性能不低于设计要求的配合比;(2)抹、捶面应与其基面牢固结合,不得有空鼓、脱层现象。表面应平顺、无裂缝;(3)抹、捶面防护质量控制标准见表3-2-5 抹、捶面防护质量控制标准表3-2-5项目允许偏差检验数量检验方法范围频率厚度+20%、-10%设计厚度抽查20m每10m检查1个断面,每3m检查1点钻孔尺量(二)喷浆、锚杆钢筋网喷射砼防护1喷浆防护(1)适用范围①易于风化但尚未严重风化的岩石边坡;②边坡坡度及高度不受限制;③边坡地下水不发育,坡面比较干燥;④成岩作用很差的红色粘土岩边坡不宜采用喷浆防护。(2)施工机械和工具喷浆机、空气压缩机、离心水泵、空气滤清器、水箱、各种管路。(3)施工技术要点①喷浆厚度应满足图纸或监理工程师要求,一般以5~10cm为宜,强度不应低于M10;②边坡顶部及周围注意封闭;③清扫坡面松石、碎屑、浮土、杂草树根等,使整个坡面处于稳定状态。④喷浆系高空作业且有灰尘污染,必须做好施工安全及劳动保护等工作。(4)工艺流程清除边坡表面风化物、松浮石块、石屑、松土、杂草树根清理场地、布置施工机具,安装管路,接装电力线,机械试运转试喷浆,以选择合适水灰比(灰体呈粘糊状,表面光泽平整,回弹量小)喷浆(由下而上,喷嘴垂直坡面,与坡面保持0.6~1.0m左右距离,输料管长20~30m,喷射工作压力为150~170kpa,水压比工作压力大50~100kpa) 凝固后洒水养生,持续5~7d(5)质量控制标准①基本要求a掺砂水泥土、水泥砂浆、水泥混凝土强度不低于设计要求;b喷层应与其基面牢固结合,不得有漏喷、脱层,周边与基面之间无空隙,表面平整。②质量标准与检验a每50m长度范围内上、中、下部应各任意抽测一处,其厚度不应小于设计厚度的90%。喷护质量标准与检验方法见表3-2-6喷护质量控制标准表3-2-6项目允许偏差检验数量检验方法范围频率厚度+20%、-10%设计厚度抽查20m每10m检查1个断面,每3m检查1点钻孔尺量2锚杆钢筋网喷射砼(1)适用范围①岩层节理发育,易于风化且已严重风化的岩石边坡,单纯用喷浆防护易脱落;②边坡高度及坡度不受限制;③地下水发育时不适用。(2)机械设备和材料内燃空压机、砼喷射机、强制式砼搅拌机、电动卷扬机、电动抽水机;锚杆用Φ16~Φ20㎜圆钢筋、框条架用Φ6㎜盘条、铁丝网用Φ2㎜普通镀锌铁丝、绑扎用Φ0.5~Φ1.0普通钢筋及砼用料。(3)施工技术要求①锚杆锚固深度视边坡岩石性质及风化程度而定,一般宜大于1.0m,锚杆孔深应比锚杆长20㎝,钢筋网孔间距为20cm或25cm; ②喷混凝土厚度应满足图纸或监理工程师要求,一般宜10~15cm,混凝土强度不低于C20。③操作时应密切注意压力表,当压力突增时,表示管路堵塞,此时应先关闭配料马达,然后关闭高压风,并及时排除管路故障,使用时则应先开高压风,后开配料马达。使用完毕后必须将机械及喷嘴清洗干净,并按保养规则进行机械保养。(4)工艺流程备齐材料和机具、并进行试喷,调整回弹量,确定混凝土配合比及施工操作程序清除坡面松土、碎石、以及风化破碎岩石,用水冲洗干净,嵌补坑凹锚杆孔成孔、清孔、灌注水泥砂浆、放入锚杆安放端头垫板、养生,挂钢筋网片使钢筋网与锚杆连结牢固喷射砼(应分段、分片由下而上进行喷射,作业开始时,应先送风,后开机,再给料;结束时,应待料喷完后再关机)凝固后,洒水养生持续10d(普通水泥)或14d(矿渣、火山灰水泥)(5)质量控制标准①基本要求a表面平整,无钢筋、铁丝外露现象;b使用喷锚支护时锚杆杆体露出岩面的长度不应大于喷射混凝土的厚度;c防护的表面平顺、密实、无脱落现象;d设置的伸缩缝整齐垂直,上下贯通;e泄水孔坡度向外,无堵塞现象。②质量标准与检验挂网喷护质量标准与检验方法见表3-2-7。 挂网喷护施工质量控制标准表3-2-7序号检查项目规定值允许偏差检验方法1混凝土或砂浆强度(MPa)在合格标准内按JTJ071—98附录D、E、F检查2锚杆拔力(kN)拔力平均值≥图纸规定值,最小拔力为±0.9图纸规定值按锚杆数1%,且不少于3根做拔力试验3喷层厚度(㎜)平均厚≥设计厚,检查点的60%≥设计厚,最小厚度≥0.5设计厚,且≥60每10m检查1个断面,每3m检查1个点,用凿孔或激光仪确定厚度4网眼尺寸(㎜)±20用尺量,每10m抽查5个网眼5坡面平整度(㎜)30用2m直尺,每20m检查3处(三)干砌片石护坡1适用范围(1)经常有少量地下水渗出的土质及土石边坡。(2)边坡坡度较缓,不宜大于1:1.25。(3)当地有石料来源,可就地取材。2施工技术要求(1)干砌片石厚度一般为0.25~0.35m(单层);所有石料应是未风化的坚硬石材。(2)当边坡为粉土质土、松散的砂或粘砂土等易被冲蚀土时,在干砌片石下面采用碎石及砂砾作垫层,其厚度为10~15cm。(3)基础选用较大石块砌筑,其埋深至侧沟底。3工艺流程(单层铺砌)按技术要求选材将坡面冲沟、冲蚀等清除或回填夯实 铺砌(自下而上,彼此镶紧,接缝错开,缝隙用小石块填满塞紧)4质量制标准干砌片石护坡施工质量控制标准见3-2-8干砌片石护坡施工质量控制标准表3-2-8序号项目允许偏差检验数量检验方法范围频率1顶、底面高程±30mm每护坡长20m3水准仪测2表面平整度50mm每护坡长20m32m直尺检查3坡度不陡于设计每护坡长20m3坡度尺测量4厚度片石层±50mm抽查长度100m3坡面砌缝处置板尺量,或尺量所用征石尺寸对应检验5垫层±30mm(四)浆砌片石与砼预制块护坡1浆砌片石护坡(1)适用范围①土质边坡及易风化的岩石边坡;②边坡坡度不宜大于1:1;③当地有石料来源,可就地取材。(2)施工技术要求①浆砌片石护坡一般采用等截面,其厚度视边坡高度及坡度而定,一般为0.25~0.5m;②片石料质量应符合设计要求;③按规定要求配制砂浆,砂浆强度不低于M5。④施工时应先清刷坡面松动土层、冲沟,坑洼处应分层填实,避免坡面沉落而引起护坡破坏;对冻胀变形大的土质边坡,可按设计要求在坡底面设置碎石或砂砾垫层。⑤伸缩缝按图纸要求设置,一般每隔10m设一道,缝宽2cm,缝内填塞沥青麻筋或沥青木板。⑥ 护坡中下部应设泄水孔,以排泄护坡背面的积水及减少渗透压力,泄水孔可为直径10cm或10cm×10cm矩形,间距2~3m,泄水孔后0.5m×0.5m范围内设置反滤层;⑦浆砌砌体砂浆和干浆咬口都必须紧密、错缝。(3)工艺流程选石料、配制砂浆养护(每天收工时在砌体上覆盖草袋或草帘;砂浆初凝后洒水,保持7天湿润)片石铺砌按设计坡度挂线2砼预制块护坡(1)适用范围①石料缺乏地区的路基边坡可采用水泥混凝土预制块护坡;②易于风化的软质岩层的路堑边坡;③破碎不严重的硬质岩层地段;④夹有松散层处。(2)施工技术要求①预制块一般为六方块,混凝土强度不应低于C15,在严寒地区不应低于C20;②预制块砌缝宽度宜为1~2cm,并用沥青麻筋、水泥砂浆或聚合物合成材料填塞;③预制块护坡底面下应设置碎石、砂砾垫层或土工织物。垫层厚度为:干燥边坡10~15cm;较湿边坡15~25cm;潮湿边坡25~35cm;④预制块厚度不应小于6cm,边长宜采用0.4~0.6m,当边长大于0.6m时,应配置构造筋;⑤应在路堤沉实或夯实后施工;为了排泄坡背积水,在坡面上设置泄水孔,设置方法同浆砌片石护坡;应自下而上错缝铺砌,不可砌成通缝;砌筑要与坡面紧贴,不得有缝隙。(3)施工流程砌筑预制块铺设碎石、砂砾垫层或土工织物预制砼块(4)质量控制标准①基本要求a石料规格和质量应符合图纸及规范要求; b基础埋置深度及地基应符合图纸要求;c砂浆或混凝土的配合比应符合规范规定;d砌体咬扣紧密,嵌缝饱满密实;e墙背填料符合图纸要求;f沉降缝、泄水孔的位置和数量应符合图纸要求。②质量标准与检验a表面平整,无垂直通缝隙;b勾缝平顺,无脱落现象;c泄水孔坡度向外,无堵塞现象;d沉降缝整齐垂直,上下贯通。③浆砌片石、水泥混凝土预制块护坡质量控制标准见表3-2-9浆砌片石、水泥混凝土预制块护坡质量控制标准表3-2-9序号检查项目规定值或允许偏差检验方法1砂浆强度(MPa)在合格标准内按JTJ071—98附录F检查2顶面高程(㎜)±50每50m用水平仪检查3点,不足50m时至少3点3表面平整度(㎜)30用2m直尺检查,护坡每50m查3处,每个锥坡查3处。4坡度不陡于图纸规定每50m用坡度尺检查3点5厚度不小于图纸规定每100㎡检查3处6底面高程(㎜)±50每50m用水平仪检查3点(五)框格护坡(浆砌片石骨架护坡、锚杆砼框架护坡)1浆砌片石骨架护坡(1)适用范围①易受雨水冲涮的土质或易风化剥落的岩石边坡;②边坡坡度不宜大于1:0.5;③用于防护范围较大、边坡较高的边坡时,可以节省大量圬工;④骨架内根据土质,可采用捶面、栽砌卵石或铺草皮。(2)施工技术要求 ①沿线路方向每隔10~15m砌筑宽0.6m的踏步肋柱;设伸缩缝及泄水孔;②骨架捶面护坡四周用浆砌片石镶边,片石骨架采用M5号水泥砂浆砌筑;③骨架应嵌入坡面一定深度,其表面与草皮或捶面齐平;④骨架内捶面时,应在骨架节点中心位置留泄水孔,孔径10cm,骨架外露部分和捶面厚度相等,使表面平顺;⑤骨架捶面应在浆砌片石骨架的砌筑强度达到80%后进行。(3)骨架护坡施工方法浆砌片石骨架护坡有方格型、人字型、拱型三种类型,其施工方法如图示:方格型护坡:如图3-2-2所示人字型护坡:如图3-2-3所示拱型护坡:如图3-2-4所示 图3-2-2方格型浆砌片石骨架护坡(单位:㎝)(a)正面图;(b)断面图图3-2-3人字型截水骨架铺草皮护坡(单位:㎝) 图3-2-4拱型骨架内捶面护坡(单位:㎝)(4)质量控制标准①基本要求a边坡植物种类与防护范围应符合设计要求,并应沿坡面连续覆盖;b骨架砌石应嵌入坡面与草皮平齐相接;c骨架内植物成活率应在90%以上,其成活率允许偏差应符合规定;d骨架砌体规格、材料强度等级应符合设计的规定;e骨架几何形态、尺寸应符合设计要求,线形平顺,骨架砌体应纵横搭叠错缝、灰浆饱满。石料砌置平整,各结构缝口填塞紧密。骨架砌体表面平顺整齐,现边坡的衔接牢固密贴;f截排水沟断面应符合设计要求,沟底与沟边应平顺整齐,与骨架砌体之间衔接牢固密贴,砂浆(混凝土)填塞饱满,无漏水。砌体规格、材料、品种等均应符合设计要求;g回填和垫层的材料规格、粒径应符合设计要求,填筑、铺设应密实并层次分明。②质量标准与检验浆砌骨架植物防护质量标准与检验方法参见表3-2-10。浆砌骨架植物防护施工质量控制标准表3-2-10序号项目允许偏差检验数量检验方法范围频率 1植物成活率10%每400m23条带植草:尺量,计面积;植株:点数,统计计算2骨架砌体坡顶高程-20mm每坡长20m3水准仪测3断面尺寸浆砌片石±50mm混凝土±20mm每坡长20m3尺量4垫层厚度-20mm5截排水沟宽度+50mm-20mm每坡长20m36深度+100mm-20mm7铺砌厚度-10%设计厚度8表面平整度浆砌片石30mm混凝土15mm每护坡长20m52m长直尺与钢尺量2锚杆砼框架护坡(1)适用范围①边坡高度较大,稳定性较差的土质边坡和岩石边坡;②坡体中无不良结构面、风化破碎的岩石路堑边坡,宜采用非预应力的系统锚杆;③边坡中存在不良结构面、具有潜在破坏面或滑动面的土质边坡和岩石路堑边坡,宜采用预应力锚索。(2)施工技术要求①系统锚杆长度为4~10m,间距为1.5~4m。锚杆钢筋保护层厚度不应小于20mm,锚杆设计抗拔力不低于75KN;②注浆材料宜选用水泥浆、水泥砂浆,其设计强度不应低于M20;③框架应采用钢筋砼,其强度不低于C25,宽度为400~600mm,厚度为400~600mm。④ 预应力锚索的长度、间距应根据地质情况定。锚索间距一般不小于2.5m;锚固体上覆土层厚不应小于4.0m,锚固段长度不小于4.0m,不超过10m;锚索自由段长度不小于5.0m,其自由段长度应超过破裂面1.0m~2.0m。⑤锚索孔径应根据设计锚固力、地层形状、锚索材料确定,预应力索保护层厚不小于20mm,锚孔直径为100~150mm;⑥锚固段注浆材料选用水泥浆、水泥砂浆,设计强度不低于30Mpa;⑦砼框架和承压垫层几何尺寸、结构强度应根据设计锚固力、地层形状等确定,承压面应与锚孔轴线垂直。(3)质量控制标准①基本要求a钢筋、锚杆、水泥的品种、规格、质量和技术性能应符合设计要求;b预应力锚索的钻孔轴线与设计轴线的偏差应小于3%,钻孔的孔径、孔深均符合设计要求;c钢筋应清除污锈,钢筋网与锚杆或其它锚装置连接牢固;d锚相注浆材料品种、配合比及强度等级应符合设计要求;e混凝土框架几何形态、尺寸及混凝土强度等级应符合设计要求,线形平顺,框架表面平顺整齐,现边坡的衔接牢固密贴。不允许钢筋处露,不允许混凝土变形和开裂;f框架内植物成活率应在90%以上,其成活率允许偏差应符合表3-2-11规定。g框架内骨架几何形态、尺寸应符合设计要求,线形平顺,骨架砌体应纵横搭叠错缝、灰浆饱满。石料砌置平整,各结构缝口填塞紧密。骨架砌体表面平顺整齐,现边坡的衔接牢固密贴。②质量标准与检验锚杆混凝土框架植物防护质量标准与检验方法见表3-2-11。锚杆混凝土框架植物防护施工质量控制标准表3-2-11序号项目允许偏差检验数量检验方法范围频率1植物成活率10%每400m23条带植草:尺量,计面积;植株:点数,统计计算 2锚杆抗拔力(kN)拔力平均值≥设计值最小拔力≥0.9设计值抽查1%,且不少于3根抗拔力试验3孔深±50mm抽查10%尺量4间距±100mm抽查10%尺量5长度±50mm抽查10%尺量6框架坡项高程-30mm每坡长20m3水准仪测7断面尺寸±20mm每坡长20m3尺量8垫层厚度-20mm9截排水沟宽度+50mm-20mm每坡长20m310深度+100mm-20mm11铺砌厚度-10%设计厚度12表面平整度浆砌片石30mm混凝土15mm每护坡长20m52m长直尺与钢尺量(六)护面墙防护1适用范围(1)易于风化的软质岩层的路堑边坡;(2)破碎不严重的硬质岩层地段;(3)夹有松散层处;(4)护面墙不承受侧压力,故其坡度应符合稳定边坡的要求,边坡坡度不宜大于1:0.5。2施工技术要求(1) 修筑护面墙前,对所防护的边坡应清除风化层至新鲜岩面,凹陷处可挖成错台。对风化迅速的岩层如云母岩、绿泥片岩等边坡,清挖出新鲜岩面后,应立即修筑护面墙;(2)各式护面墙顶均应设置25cm厚的墙帽,并嵌入边坡20cm,以防雨水灌入;(3)护面墙每隔10m设伸缩缝一道,护墙基础修筑在不同的层上时,应在该处设沉降缝一道,沉降缝要求同伸缩缝,宽2cm,用沥青麻筋或沥青木板填塞,深入10~20cm;(4)根据实际情况设泄水孔(10cm×10cm),上下左右间隔2~3m交错设置,泄水孔纵坡5%,孔后设反滤层,地下水发育时应酌情增设泄水孔或采用其他措施;(5)护面墙背必须与路堑坡面紧贴,墙面及两端砌筑平顺,墙顶与边坡间缝隙应封严。局部坡面镶砌时,应切入坡面,表面与周边平顺衔接;(6)坡面应平整、密实、线形顺适。局部有凹陷处,应挖成台阶后用与墙身相同的圬工砌补,不可回填土石或干砌片石;(7)护墙高度等于或大于6m时,应设置检查梯、安全桩或栓绳环。多级护墙还需在上下检查梯之间的平台上设置安全拦杆,以利路基的养护;(8)砌体石质坚硬,浆砌砌体砂浆和干砌咬扣都必须紧密、错缝,严禁通缝、叠砌、贴砌和浮塞。砌体勾缝应牢固、美观。3护面墙施工护面墙结构形式有实体式、窗孔式、拱式及肋式护面墙。(1)实体式护面墙施工(见图3-2-5;图3-2-6)图3-2-5实体单级护面墙(单位:㎝)(a)等截面;(b)变截面 图3-2-6实体两级护面墙(单位:㎝)(a)上墙等截面,下墙变截面;(b)上、下墙均为变截面①护墙高度等截面护墙高度,当边坡为1:0.5时,不宜超过6m;当边坡小于1:0.5时,不宜超过10m,变截面护墙高度,单级不宜超过10m,否则应采用两级或三级护墙,但总高度一般也不宜超过30m,两级或三级护墙的高度应小于下墙高,下墙的截面应比上墙大,上下墙之间应设错台,其宽度应使上墙修筑在坚固牢靠的基础上,一般不宜小于1m;②护墙厚度等截面护墙厚度一般为0.5m,变截面护墙顶宽b一般为0.4~0.6m,底宽B根据墙高H而定,当边坡坡度为1:0.5时,B=b+H/10;当边坡坡度为1:0.5~1:0.75时,B=b+H/20;③护墙基础护墙基础应置于冻胀线以下至少0.25m,其基底承载力不够(小于300Kpa),应采取适当的加固措施,一般将墙底做成倾斜的反坡,其倾斜度x根据地基情况决定,土质地基x=0.1~0.2;岩石地基x=m~0.2(m为护面墙的倾斜度)。④耳墙为了增加护面墙的稳定性,墙背每4~6m高应设一耳墙,耳墙宽0.5~1.0m,墙背坡大于1:0.5m,耳墙宽0.5m,墙背坡小于1:0.5时,耳墙宽1.0m。(2)窗孔式护面墙(见图3-2-7;图3-2-8) 图3-2-7窗孔式护面墙(窗孔内捶面)(单位:㎝) 图3-2-8窗孔式护面墙(窗孔内干砌片石)(单位:㎝)窗孔式护面墙用于边坡小于1:0.75,窗孔内可采用捶面、干砌片石或植草。(3)拱式护面墙(见图3-2-9)图3-2-9拱式护墙(单位:㎝)拱式护面墙用于边坡下部岩层较完整而需要防护上部边坡者或跨过个别软弱地段时。当拱跨大于5.0m时,可采用砼拱圈,拱圈厚度根据拱上护面墙的高度而定,当护面墙为变截面时,拱圈以下的肋柱采用等厚截面。(4)肋式护面墙(见图3-2-10) 图3-2-10肋式护墙(单位:㎝)边坡岩层较完整且坡度较大时可采用肋式护面墙。4质量控制标准(1)基本要求①墙基位于侧沟底下的相对深度不得低于设计要求,软弱基底的加固应符合设计;②墙身应与边坡衔接稳固、密实,坡面上深度大于20cm的坑洼下端应凿成台阶基面。墙身背后此排水设施应符合设计要求,墙身及其两端应平顺,墙顶与边坡间缝隙应封严;③护面墙砌体种类与材料的强度等级应符合设计的规定。(2)质量标准与检验a表面平整,无垂直通缝隙;b勾缝平顺,无脱落现象;c泄水孔坡度向外,无堵塞现象;d沉降缝整齐垂直,上下贯通;c浆砌片石、水泥混凝土预制块护坡质量控制标准见表3-2-12浆砌片石、水泥混凝土预制块护坡质量控制标准表3-2-12序号检查项目规定值或允许偏差检验方法1砂浆强度(MPa)在合格标准内按JTJ071—98附录F检查2顶面高程(㎜)±50每50m用水平仪检查3点,不足50m时至少3点3表面平整度(㎜)30用2m直尺检查,护坡每50m查3处,每个锥坡查3处4坡度不陡于图纸规定每50m用坡度尺抽查3处 5厚度不小于图纸规定每100m检查3处6底面高程(㎜)±50每50m用水平仪检查3点第三节冲刷防护一、冲刷防护与坡面防护一样,防护形式很多,常见的包括生物防护、工程防护、土工织物防护等,其施工方法与边坡防护大同小异,此处不再赘述。本节主要介绍抛石防护、石笼防护两种其他防护形式。二、抛石防护(一)适用范围1主要用于防护受水流冲刷的路基边坡和坡脚,以及挡土墙、护坡的基础等,宜用于经常浸水且水流方向较平顺,河床地层承载力较强,无严重局部冲刷者,最适用于沿砾石河床的路基及抢修工程。2不受气候条件的限制,对于季节性浸水或长期浸水的边坡均可使用,并可在路堤沉实以前施工。3适宜在盛产石料和沿河线开山废弃石方较多的地区使用。4新建路基的抛石防护,可采用图3-3-1(a)所示的断面形式,在旧路堤边坡防护抛石的,可用图3-3-1(b)所示的断面形式。5在水流或波浪作用很强烈的地方或缺乏石料的地区,可用混凝土预制块作为抛投材料。图3-3-1抛石防护(单位:㎝) (a)适用于新筑路堤的抛石垛;(b)适用于旧路堤的抛石垛(二)施工技术要求1为了减小坡脚处的局部冲刷及增加抛石稳定性,抛石垛的水下边坡坡度,视水深、流速和波浪情况而定,不宜陡于所抛石料浸水后的天然休止角。一般在水浅、流速较小时,应大于1:1.5;水深2~6m,流速较大,波浪汹涌时,可采用1:2~1:3;水深大于6m,在急流中施工可放缓至1:3或1:3.5。2抛石料应选用质地坚硬、耐冻且不易风化崩解的石块。抛投的石块尺寸应与容许流速或容许波浪高相适应,可参考表3-3-1~表3-3-3选用,一般不宜小于0.3m。抛石粒径与水深、流速关系表3-3-1抛石粒径(cm)水深(m)0.41.02.03.05.0容许流速(m/s)152.703.003.403.704.00203.153.453.904.204.50303.503.954.254.455.00404.304.454.805.05504.855.005.40不同边坡坡度抛石最小粒径(按流速)表3-3-2边坡坡度抛石粒径(㎝)流速(m/s)1:11:1.51:1.751:2.01:2.51:3.02.02020202020202.52520202020203.03530303025253.5454035353030不同边坡坡度抛石最小粒径(按波浪)表3-3-3 抛石粒径边坡(㎝)波浪高(m)1:11:1.51:1.751:2.01:2.51:3.00.253020202020200.504530302525250.7545403030301.00504540353抛石厚度一般为粒径的3~4倍,用大粒径时,至少不得小于粒径的2倍。为了使抛石有一定的密度,宜用不小于计算尺寸的大小不同的石块掺杂抛投。4抛石防护除防洪抢险外,一般应于枯水季节施工。如采用嵌固的抛石防护类型,宜采用打桩嵌固方法,加固效果良好。5抛填断面很大的河岸防护,在流速不大的情况下为了节省石料,可按图3-3-2所示方法填筑,先用规定石料抛填成坡脚下第一个石垛(A),而在背后抛填砂石土与A垛齐平后,再在其上抛填第二个石垛(B),又在背后抛填砂石土至与B垛齐平,如此类推直至抛石堆高出水面,然后修建水面以上的防护工程。三、石笼防护(一)适用范围1石笼用于防护沿河路堤坡脚及河岸,免受急流和大风浪的破坏作用,同时也是加固河床,防护冲刷的常用措施。 图3-3-2缺乏石料地区的河岸抛石防护2在缺乏大石块作冲刷防护的地区,用石笼填充较小的石块,可抵抗较大的流速。但在流速大,有卵石冲击的河流中,钢筋笼易被磨损而导致早期破坏,一般不宜采用,这时可在石笼内浇灌小石子混凝土,或采用钢筋混凝土框架石笼。3在含有大量泥砂及基底地质良好的条件下,宜采用石笼防护,这样,石笼石块间的空隙很快被泥砂淤满而形成整体的防护层。4石笼一般可抵抗4~5m/s流速,体积大的可抵抗5~6m/s流速,容许波浪高约1.5~1.8m的水流。(二)施工技术要求1石笼防护可在一年中任何季节施工,也可在任何气候条件及水流情况下采用,但以低水位时施工较好。2石笼用于防止冲刷淘底时,一般在河床上将石笼平铺并与坡脚线垂直,同时固定坡脚处的尾端,靠河床中心一端不必固定,淘底时便于向下沉落,其铺设长度不宜小于河床冲刷深度的1.5~2.0倍。石笼用以防止岸坡受冲刷时,则用垒码形式;当边坡等于或小于1:2,可用平铺于坡面的形式。用于垒砌和石笼宜用长方形,用于平铺的石笼宜用扁形,用于防洪抢险的石笼宜用圆柱形(便于滚动)或无骨架软网袋。石笼铺设形式如图3-3-3所示。图3-3-3铁丝石笼防护 3单个石笼的重量和大小,以不被水流或波浪冲移为宜。石笼内所填石块,最好选用容重大、浸水不崩解,坚硬不风化的石块,尺寸不能于石笼的网孔,最小尺寸不小于4cm。外层应用大石块码砌,并使石块棱角突出网孔,以起保护铁丝网的作用;内层可用较小石块填充。4石笼铺砌时,下面需用碎石或砾石整平作垫层,必要时底层石笼的各角,可用直径为10~19mm的铁丝固定于基底土中。5在编制石笼时,要注意保持石笼各部分的尺寸,以利于石笼之间的紧密连接,用机器将铁丝弯成网孔元件,在工地再编网、成笼,既可提高工效,又可保证质量。6铁丝石笼防护由于使用年限较短,为临时性防护构造物,但在其沉落稳定后可在其上灌注小石子混凝土,以取得长期使用的效果。(三)石笼制作及施工1、石笼的形式有箱形、圆柱形、扁形及柱形等。箱形钢筋石笼一般高h=0.25~1.5m,长L=(3~4)h。圆柱形石笼一般适用于高水位或水流很急,或有漩流的情况,它可在路基边坡边缘上制备,填好石块后滚入水中。常用的石笼尺寸见表3-3-4。石笼的形式及尺寸表3-3-4石笼适用石笼种类表面积(m2)容量(m3)装石粒径(cm)石笼适用石笼种类表面积(m2)容量(m3)装石粒径(cm)形式尺寸(m)形式尺寸(m)箱形3×1×1铁丝笼及木笼14.03.05~20扁形4×3×0.5铁丝笼31.06.05~20箱形3×2×1铁丝笼及木笼22.06.05~20扁形3×1×0.5铁丝笼10.01.505~20扁形4×2×0.5铁丝笼22.04.05~20圆柱形Ф0.5×1.5铁丝笼及竹笼2.400.305~15扁形3×2×0.5铁丝笼17.03.05~20圆柱形Ф0.6×2.0铁丝笼及竹笼3.800.575~15扁形2×1×0.5铁丝笼5.500.55~20圆柱Ф0.7×2.0铁丝笼及竹笼4.400.775~15 形2编笼可用镀锌铁丝、普通铁丝,以及高强度聚合物土工格网。镀锌铁丝石笼使用期限为8~12年,普通铁丝石笼使用期限为3~5年。编制石笼可用6~8mm钢筋作骨架,2.5~4.0mm铁丝编网,石笼孔可用六角形或方形,方形网孔,强度较低,一旦破坏后会继续扩大。六角形网孔较为牢固,不易变形,网孔大小通常为6cm×3cm、8cm×10cm及12cm×15cm。长度较大的石笼,应在内部设横墙或铁丝拉线。3为节省钢材,在盛产竹材的地区,可用竹石笼代替铁丝石笼,竹石笼的强度和柔韧性以及耐久性,不如铁丝石笼,但造价低廉,故常用于临时防护工程、抗洪抢险,如能在短期内被泥砂淤塞固结,则仍具有长期使用效果。4石笼防护适用于抗洪抢险工程及防冲刷临时措施。(四)质量控制标准1基本要求(1)铁丝笼的网眼尺寸应符合设计要求。(2)石笼的坐码或平铺应符合设计要求。(3)材料规格和质量应符合有关规定。(4)表面整齐、曲线圆滑,线条直顺。2质量标准与检验石笼防护工程质量标准及检查方法见表3-3-5。石笼防护施工质量控制标准表3-3-5项次检查项目规定值或允许偏差检查方法与频率1平面位置(mm)符合设计要求按设计图控制坐标检查2长度(mm)-300每个(段)用尺量3宽度(mm)-200每个(段)用尺量5处4高度(mm)不低于设计用水准仪或尺检查5处5底面高程(mm)不高于设计用水准仪检查5处第四节支挡防护 挡土墙是用来支撑路基填土或山坡土体,防止填土或山体变形失稳的一种构造物。在路基工程中,挡土墙可用以稳定路堤和路堑边坡,减少土石方工程量和占地面积,防止水流冲刷路基,此外,挡土墙还经常用于整治坍方、滑坡等路基病害。在山区公路中,挡土墙的应用更为广泛。路基工程中常遇见支挡防护墙有浆砌片(块)石挡土墙、锚杆挡土墙、加筋土挡土墙等。一、浆砌片(块)石挡土墙。(一)适用范围浆砌片(块)挡土墙主要靠墙身自重保持稳定。它取材容易,形式简单,施工简便,使用范围广泛。墙高较低(≤6m)时也可用干砌;在缺乏石料的地区可用砼砌块或砼浇注。其断面尺寸较大,墙身较重,对地基承载力的要求较高。(二)施工技术要求1熟悉设计图纸并根据工地特点、工期要求及施工条件,结合自己的设备能力,做出施工组织,在开始砌筑前28天报监理工程师,经批准后,方可开始砌筑。2砌筑时必须两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡,内面线可大致适顺,在砌筑过程中应经常校正线杆,以保证砌体各部尺寸符合设计要求。3墙基础直接置于天然地基上时,应经监理工程师检验同意后方可开始砌筑。当有渗透水时,应及时排除,以免基础在砂浆初凝前遭水侵害。4墙基础为软弱土层,不能保证图纸要求的强度时,应经监理工程师批准,采用加宽基础或其他措施。浸水或近河路基的挡土墙基础的设置深度,应符合设计图纸规定,且不小于冲刷线以下0.5m。5当墙基础设置在岩石的横坡上时,应清除表面风化层,并做成台阶形,台阶的高宽比不得大于2:1台阶宽度不应小于0.5m。6沿墙长度方向地面有纵坡时,应沿纵向按图纸要求做成台阶。7砌筑基础的第一层时,如基底为基岩或混凝土基础,应先将其表面加以清洗、湿润、坐浆砌筑。砌筑工作中断后再进行砌筑时,应将砌层表面加以清扫和湿润。8砌体应分层坐浆砌筑,砌筑上层时,不应振动下层。不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块。砌体砌筑完成后,应进行勾缝。9工作段的分段位置宜在伸缩缝和沉降缝之处,各段水平缝应一致,分段砌筑时,相邻段的高差不宜超过1.2m。10墙基槽的开挖和回填应符合设计图纸和相关规范的要求。 11墙体的沉降缝、伸缩缝、防水层、泄水孔,应符合设计图纸规定或按监理工程师的指示设置。(三)施工工艺流程机具配置施工放样材料购置砂浆配合比设计基坑开挖基础砌筑墙身砌筑勾缝养生填料填筑与压实竣工验收(四)材料与施工机具的准备(1)材料选择石料、砌筑沙浆、水泥砼、反滤层、砂砾排水层、填缝料;材料质量标准及配合比设计可查阅设计标准。(2)施工机具准备浆砌片(块)石挡土墙所用的机具都是常规、小型工具。具体为:手锤、双刃斧、齿斧、大灰铲、小灰铲、两用式泥刀、勾缝条、托板、灰刀、木锤、小撬棍、皮数杆、铺灰器、推尺、灰桶、喷壶,此外尚有平头铁铲、拌灰板、拖灰耙等,均为人工拌合砂浆用;钢丝刷用以刷除石块水锈;以及准线、线锤、墨斗、量尺、角尺、砖夹等。 (五)质量控制标准(1)基本要求①石料规格和质量应符合有关规定。②地基与基础必须满足图纸要求。③砂浆或混凝土的配合比应符合试验规定。④砌石分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞。⑤混凝土表面应平整、密实、施工缝整齐,无蜂窝麻面现象。⑥墙背填料符合图纸要求。⑦沉降缝、泄水孔的位置和数量应符合图纸要求。(2)质量标准与检验浆砌片(块)石和混凝土挡土墙的质量标准和检查方法见表3-4-1。浆砌片(块)石和混凝土挡土墙质量标准和检查方法表3-4-1项次检查项目规定值或允许偏差检查方法1砂浆或混凝土强度(MPa)在合格标准内按JTJ071-98附录F或D检查2平面位置(mm)浆砌挡土墙50每20m用经纬仪检查3点混凝土挡土墙303顶面高程(mm)浆砌挡土墙±20每20m用水准仪检查1点混凝土挡土墙±104断面尺寸(mm)不小于图纸规定每20m用尺量2个断面5底面高程(mm)±50每20m用水准仪检查1点6表面平整度(mm)块石20每20m用2m直尺检查3处片石30混凝土10(3)外观鉴定①砌体坚实牢固,勾缝平顺,无脱落现象;混凝土表面平整,无蜂窝、麻面;②泄水孔坡度向外,无堵塞现象;③沉降缝整齐垂直,上下贯通;④位于弯道处的挡土墙要平顺、圆滑、美观。 二、锚杆式挡土墙(一)使用范围锚杆挡土墙适用于缺乏石料的地区和挖基困难的地段,一般用于岩质路堑路段,但其他具有锚固条件的路堑墙也可使用,还可应用于陡坡路堑。壁板式锚杆挡土墙多用与岩石边坡防护。(二)施工技术要求锚杆挡土墙的施工除按图纸要求和规范有关规定进行挡土板、立柱的预制浇筑外,还应符合以下要求;1应作好施工场地清理,平整夯实;场内注意排水畅通;锚孔孔位正确,并经监理工程师检验认可,方能进行下一工序。2施工前,应将锚杆挡土墙的施工方法的全部细节报请监理工程师批准后方可进行施工。3锚杆挡土墙的施工,应由有经验的施工人员主持,掌握锚孔处地层地质和水文情况。钻孔设备完好,施工时作好记录。4锚孔轴线应准确,锚孔直径及锚孔深应不小于图纸规定。孔口位置允许偏差为±50㎜,钻孔轴线与设计轴线的偏差应小于3%孔长,孔深允许偏差为±200㎜;相邻锚孔间距应符合图纸规定。5锚孔钻孔时,不应损伤岩体结构,以避免岩层裂隙扩大,造成坍孔和灌浆困难。6锚孔成孔后,应将孔内岩粉碎屑等杂物排除干净,保持孔内干燥及孔内干净粗糙。7为增加锚杆的抗拔力,在钻孔的过程中,可将锚固部分或锚孔底部用小药量爆破成葫芦状。8锚杆挡土墙不宜在雨天施工,锚孔钻孔、放置锚杆、锚孔灌浆各工序应连续完成,以一根桩、一个孔为工作单元。锚杆放入锚孔后,应检查灌浆孔及排气孔是否畅通、完好。9锚孔的灌浆工艺影响锚固能力,灌浆前应用水冲洗孔壁,清除孔中碎渣岩粉。灌浆时在孔口深0.5m范围内先用1:3水泥砂浆封闭。灌浆过程中,应随时注意排气孔不被堵塞,待灌满浆后,抽出灌浆管,封闭排气孔和灌浆孔。 10锚孔灌浆应符合图纸要求,采用抗压强度30MPa以上水泥砂浆。水泥砂浆配合比应经试验确定,细集料粒径不宜大于2㎜。为加快进度提高砂浆强度,可适当掺加外加剂,掺加品种和数量经试验确定。11为判定锚杆能否满足图纸要求,应进行锚杆确认试验。锚杆极限抗拔力试验数量不少于锚杆总数量的5%,且不得少于3根,应在灌浆后水泥砂浆强度达到设计强度后进行。试验中若变位量不断增加,直到2h后仍不稳定,即认为该锚杆已被破坏;或变位过大,超过图纸规定控制的变位值;或者极限抗拔力小于图纸规定值,也可认为锚杆已破坏。试验可使用YC-60型穿心千斤顶或其他相应的设备。12立柱、挡土板及锚杆按图纸要求安置完毕,墙背应即进行回填,填料应选择砂类土、碎砾石土,严禁使用腐殖土和树皮、草根等杂物,并按图纸要求的压实度进行碾压和夯实。墙背回填时应特别注意不得将锚杆钢筋压弯造成立柱、挡土板的损坏。13墙背回填时,应按图纸规定的位置和要求,设置防、排水设施。(三)施工工艺流程锚杆挡土墙施工工序主要有基坑开挖、基础浇(砌)筑、锚杆制作、钻孔、锚杆安放与注浆锚固、肋柱和挡土板预制、肋柱安装、挡土板安装、墙后填料填筑与压实等,其施工工艺流程为。劳力、材料、机具准备平整场地肋柱、挡土板预制锚杆制作施工放样注浆锚固钻孔锚杆安放基坑开挖基础浇(砌)筑肋柱安装肋柱与锚杆连接 挡土板安装填料摊铺与压实附属工程竣工验收(四)材料与主要的施工机具设备准备锚杆挡土墙所用材料主要有水泥混凝土或钢筋混凝土。钢锚杆和注浆料等。锚杆可采用Ⅰ级或Ⅱ级钢筋或钢丝索,还可以采用高强钢绞线或高强粗钢筋,钢筋宜采用螺纹钢,直径一般为18~32mm。混凝土构件(肋柱、挡土板和墙面板)的砼强度不应低于C20,肋柱基础亦可采用C15砼浇筑或预制,也可采用M7.5水泥砂浆砌筑片石。注浆填料通常分为有机类和无机类,有机类浆材主要是指高分子聚合物,如环氧树脂类和聚氨酯类浆材,无机类浆材有水泥类、水玻璃类和水泥—水玻璃类浆材等,在锚杆挡土墙中,最常用的是水泥砂浆。(五)质量控制标准1基本要求(1)锚杆安装准确,符合图纸要求。(2)立柱、挡土板表面平整、密实,无蜂窝麻面现象。(3)墙背回填符合图纸要求。(4)防、排水设置符合图纸要求。2质量标准与检验锚杆挡土墙工程质量标准及检查方法见表3-4-2锚杆挡土墙工程施工质量控制标准表3-4-2检查项目规定值或允许偏差检查方法1混凝土、砂浆强度(MPa)在合格标准内按JTJ-98附录D、F检查 2桩位(mm)30每20m挂线量3处3孔位(mm)符合图纸规定查灌浆前记录4桩身倾斜度(%)1查灌浆前记录5墙背回填压实度符合图纸规定查施工纪录三、加筋土挡土墙(一)适用范围加筋土挡土墙一般应用于地形较为平坦、且宽敞的填方路段上,在挖方路段或地形陡峭的山坡上,由于不利于布置拉筋,一般不宜使用。(二)施工技术要求1一般规定:(1)根据调查资料、图纸和工期要求,编制施工组织设计,在开工前28天提交给监理工程师批准。(2)按图纸及规范的有关要求和规定进行施工测量,对施工场地进行清理、整平压实。(3)加筋土工程施工,除按路基施工配备压实机械外,还应选备振动板、蛙式夯、手扶式振动压路机等小型压实机具,以在面板内侧1.0m范围内压实填料。(4)除护轮带(帽石)现浇外,所有墙面板、钢筋混凝土带等,应严格按照图纸要求及尺寸,用混凝土或钢筋混凝土预制,注意加强养生工作。(5)要求预制的墙面板,混凝土表面应平整无缺角、啃边现象,无蜂窝麻面。墙面板的检测项目应符合表3-4-3的规定。预制加筋土档墙的墙面板检测项目表3-4-3项次检测项目规定值或允许偏差检查方法和频率1混凝土强度(MPa)在合格标准内按JTJ071-98附录D检查2边长(mm)±5或0.5%边长长宽各量一次,每批抽查10%3两对角线差(mm)10或0.7%最大对角线长用尺量,每批抽查10%4厚度(mm)+5,-3量2处,每批抽查10%5表面平整度(mm)4或0.3%边长用直尺,长、宽各贴近一次,每批抽查10%6插销孔中心位置(mm)3每孔量一次 (6)聚丙烯土工带应由专人下料,各部尺寸应准确,平整不变形。(7)墙面板和筋带的堆放及运输应按规范JTJ035-91第3.3.1条及第3.4.1条的规定办理。2基础施工技术要求(1)基础在开挖基坑时应严格按图纸和监理工程师的指示分段进行,控制好基础位置和垫层底设计标高,对基底按分段长度整平压实,检测地基承载力,满足设计要求,并经监理工程师检验同意后,方可进入下一道工序。(2)垫层材料应分层填筑,分层夯实,垫层厚度及压实要求应符合图纸和监理工程师的指示。(3)砌筑浆砌片石基础或浇筑混凝土基础时,必须分段进行。对浇筑混凝土和浆砌片石的施工工艺应满足规范相关规定。浆砌片石顶面用水泥砂浆予以整平,符合施工要求;基础施工时,应按图纸要求设置沉降缝,用沥青木板填塞,深度不宜小于80㎜。3安装墙面板施工技术要求(1)当基础施工后强度、标高、尺寸符合图纸要求,经监理工程师检验合格,预制的墙面板质量符合图纸规定时便可进行安装。(2)在清洁的条形基础顶面上,准确划出面板外缘线,曲线部位应加密控制点。(3)按图纸要求的垂度、坡度挂线安装,安装缝宜小于10㎜。(4)安装时用低强度的砂浆砌筑调平,同层相邻面板水平误差不大于10㎜,轴线偏差每20延米不大于10㎜。(5)面板安装可用人工或机械吊装就位,安装时单块面板倾斜度,一般可内倾1/100~1/200,作为填料压实时面板外倾的预留度。(6)当填料为粘土时,宜在面板后不小于0.5m范围内回填砂砾材料,但在筋带近旁的填料最大粒径不宜大于50㎜不得含有锋利的碎砾石。(7)墙面板的安装方法、措施、要求等按规范JTJ035-91第3.3.2条规定进行。4铺设筋带施工技术要求(1)铺设筋带应与墙面板成垂直,上下层筋带位置应错开,按图纸所示或监理工程师的指示进行。(2)铺设筋带的层面应平整,并在一个水平标高上。 (3)聚丙烯土工带与墙面板的拉环连接,不得直接接触,应有间隔处理。连接后用拉具拉直拉紧。(4)钢筋混凝土带和面板拉环的连接,以及每节钢筋混带之间的钢筋连接,可采用焊接、扣环和螺栓连接,平铺及拉直在填筑的平面上;其焊接方式和焊缝长度应《公路桥涵施工技术规范》的有关规定执行。(5)严禁车辆或行人扰动筋带。5填筑与辗压施工技术要求(1)卸料时机具与面板距离不应小于1.5m,机具不得在未覆盖填料的筋带上行驶,并不得扰动下层筋带。(2)可采用人工摊铺或机械摊铺,摊铺厚度应均匀一致,表面平整,并设不小于3%横坡。当用机械摊铺时,摊铺机械距面板不应小于1.5m。机械运动方向应与筋带垂直,并不得在未覆盖填料的筋带上行驶或停车;距面板1.5m范围内,应用人工摊铺。(3)应在碾压开始前进行压实试验。根据碾压机械和填料性质确定填料分层摊铺厚度、碾压遍数以指导施工。填料中不得含有机料及冻块,含水量应在最佳含水量2%范围以内。压实度按路基高度而定。(4)加筋土工程的填料应严格分层碾压,碾压时一般应先轻后重,并不得使用羊足碾。压路机不得在未经压实的填料上急剧改变运行方向和急刹车。(5)压实作业应先从筋带中部开始,逐步碾压至筋带尾部再碾压靠近面板部位。压实机械距面板不得小于1.0m。6墙面封顶施工技术要求(1)顶层墙面板安装后,所形成纵向高低不平,用砂浆找平,严格注意控制设计标高及位置偏差。(2)找平砂浆经养生达到一定强度后,即可现浇帽石,并将预制的栏杆固定在正确的位置上,浇筑在帽石中,另按设计每隔5m设一泄水管。(三)施工工艺流程 加筋土挡土墙一般包括下列工序:基槽(坑)开挖、地基处理、排水设施、基础(砌)浇筑、构件预制与安装、筋带铺设、填料填筑与压实、墙顶封闭等,其中现场墙面板拼装、筋带铺设、填料填筑与压实等工序是交叉进行的。加筋土挡土墙施工工艺流程为。施工准备场地平整施工放样构件预制筋带加工填料准备基槽开挖基础浇(砌)筑墙面板安装筋带铺设填料摊铺夯实碾压附属工程竣工验收加筋土挡土墙施工工艺流程(四)材料及主要施工机具设备准备加筋土挡土墙材料由填料和拉筋组成,拉筋有钢带,钢筋混凝土带,聚丙烯土工带,钢塑复合带四种类型。(1)填料填料是加筋体的主体材料,施工时应易于填筑和压实,与筋带之间能产生足够的摩擦力,对筋带材料无腐蚀性,且水稳性好。填料应优先选用有一定级配、透水性叫好的砂类土、碎(砾)石类土,以保证筋带与填料之间能发挥较大的摩擦力,确保结构稳定。也可使用石灰、水泥、石灰粉煤灰和其他无机结合料稳定土。严禁使用泥炭、淤泥、冻土、盐渍土、白垩土、硅藻土、垃圾土及硬质岩渣等,粗粒料中不得含有尖锐的棱角,以免在压实过程中压坏筋带,也不得使用羊角碾。当采用特殊土,如黄土、红粘土、膨胀土、杂填土及季节性冻土等做填料时,应采取可靠的技术措施进行处理,做好防、排水设施并确保压实质量等,从压实密度的需求出发,粒径D=60~200mm的卵石含量不宜大于30%,最大粒径不宜超过200mm。 (2)拉筋拉筋(筋带)的作用是通过拉筋与填料之间的摩擦作用,承受垂直力和水平力,从而使加筋体稳定。筋带材料应具有较高的抗拉强度,受力后变形小,不易产生脆性破坏;与填料产生足够的摩擦力;耐腐蚀性和耐久性好;具有一定的柔性、韧性,加工、接长和与墙面板的连接简单、牢固可靠。常用的筋带有钢带、钢筋混凝土带、聚丙烯土工带和钢塑复合带等,高速公路和一级公路上的加筋土挡土墙应采用钢带或钢筋混凝土带。①钢带钢带通常采用3号软钢轧制,分光面带和有肋带两种,其横断面为扁矩形,宽度不小于30mm,厚度不小于3mm。有肋钢带与土的摩擦力大于无肋钢带,而且可以减短筋带锚固长度,减少筋带用量,因此一般均选用有肋钢带。当采用光面带时,也可用6mm圆钢筋焊在钢带上作肋。②钢筋混凝土带钢筋混凝土带强度高、变形小,由于表面粗糙、与填料之间的摩擦力大,它具有抗拉拔能力大的特点,在工程中使用效果较好,但其造价比聚丙烯土工带高出一倍以上,且制作与安装复杂,接头的防腐工作量也较大。③聚丙烯土工带聚丙烯土工带(P.P)是国内公路加筋土挡土墙中应用最多的一种筋带。它具有弹性模量低、变形大、抗腐蚀、抗酸碱和耐疲劳,施工操作简便、速度较快、使用费低等特点,但在拉力作用下延伸率和蠕变量大,在光照下衰减快易老化。因此,在高速公路、一级公路中应慎重使用。④钢塑复合带钢塑复合带是用高强钢丝与聚丙烯塑料复合而成,它集刚性和柔性筋带的优点,即强度高、变形小,抗腐蚀性好,使用寿命长,造价低,但复合材料的整体受力性能尚需进一步研究。(3)机械设备 加筋土挡土墙施工应按施工规模和计划工期配备必要的机械设备,如土方机械(压实机械、挖掘机、铲运机等)、混凝土构件预制设备(搅拌机、模板等)和运输设备等。为确保工程质量应备有足够的试验检测仪器,以便做好标准试验和施工过程的现场检测,目的在于施工前的材料选择和施工过程中的质量控制。(五)质量控制标准(1)基本要求a地基与基础应符合图纸要求。b预制构件的强度和质量,经检验合格后方可安装。c筋带的强度和质量规格,应符合规定及图纸的要求。d筋带的长度、根数不得小于图纸要求。筋带需理顺,放平拉直。筋带与面板、筋带与筋带应连接牢固。e填料的规格和压实度,必须严格按照规范及图纸要求进行。(2)质量标准与检验墙面板安装检查质量控制标准见表3-4-5加筋土档墙总体检查质量控制标准见表3-4-6墙面板安装检查质量控制标准表3-4-5项次检查项目规定值或允许偏差检查方法和频率1每层面板顶高程(mm)±10每20m抽查4组板2轴线偏位(mm)10每20m挂线量3处3面板竖直度或坡度+0,-0.5%每20m吊垂线或坡度板量3点注:面板安装以同层相邻两板为一组加筋土档墙总体检查质量控制标准表3-4-6项次检查项目规定值或允许偏差检查方法和频率1墙顶平面位置(mm)路堤式+50,-100每20m检查3处路肩式±502墙顶高程(mm)路堤式±50每20m用水准仪测3点路肩式±303墙面竖直度或坡度(mm)+0.5%H及+50,-1%H及-100每20m用吊垂线或坡度板测2处4面板缝宽(mm)10每20m至少检查5条5墙面平整度(mm)15每20m用2m直尺测3处注:平面位置及竖直“+”指向外,“-”指向内。 ②H—墙高。(3)外观鉴定墙面板光洁无破损,平顺美观,板缝均匀。墙面直顺,线型顺适。沉降缝贯通,顺直。房地产企业管理内容包括标杆房地产公司内部管理表格/制度/岗位说明/绩效薪酬/考核制度/财务控制/管控模式/房地产企业行政管理资料和企业管理/企业战略咨询报告等…住宅地产营销策划内容整合多层、高层、别墅、公寓、豪宅、千亩大盘等多种住宅业态,涉及项目定位、竞标提案、全程策划、定价、营销策略、推广方案、前期策划、策划报告等……企业实战(开发商、代理商、广告公司):世联、万科、中原、中海、博思堂、黑狐、风火……《中瑞2010年3月三亚凤凰水城项目市场研究报告》--27页ppt《天启开启2009年12月大连琥珀湾项目市场研究报告》--59页ppt《世联2010年合肥金宇房地产肥西9号地块项目市场调研报告》--37页《禾瑞营销2010年4月29日陕西省渭南市房地产市场调研报告》--81页word《2010年07月18日成都龙湖长桥郡精品营销调研》--27页ppt《2010年6-7月区域房地产市场价格月度分析报告》--82页word《2010年3月14日山东临沂1500亩地块市场调研浅析报告》--125页《2009年夏季万科新产品分析:四大产品形态代表详析》--65页ppt《2009年12月10日蚌埠绿地·花都房地产开发项目可行性研究报告》--61页word《思源经纪2010年7月天津房地产市场研究报告》--64页word 《世联2010年第34周(8.23-8.29)无锡房地产市场周报》--4页《世联2010年第34周(8.23-8.29)上海房地产市场周报》--7页《世联2010年第34周(8.23-8.29)南京房地产市场周报》--5页《世联2010年第34周(8.23-8.29)合肥房地产市场周报》--4页《世联2010年7月上海房地产市场运行监测报告》--20页《经纬行2010年广州房地产市场上半年总结与下半年预测》--14页word《东北证券2010年8月24日房地产行业近期政策回顾及展望》--6页《成全机构2010年8月16日-8月22日中国房地产行业动态》--28页《博思堂2010年7月19日-2010年7月25日长沙地产广告监控》--75页ppt《住房和城乡建设部政策研究中心2010年8月9日(第32期)房地产业要参》--29页word《世联2010年8月26日未来一段时间房地产市场走势与调控方向分析》--39页pd《2010-2015年中国旅游地产市场调查与投资发展前景预测分析报告》--169页《百达行2010年6月7日—2010年6月13日房地产市场动态监测报告》--17页word《2010年8月丹阳市滨江国际新城A、B地块项目可行性研究报告》--105页word2006年淮南市斯瑞明珠城营销推广策划方案.doc2006年深圳市卓越时代广场商业裙楼投资分析报告.doc2006年深圳福田区住宅、写字楼推盘总结及2007年预测.doc2006年温江县纵合世纪公平镇项目整合推广投标方案.doc2006年湖州市新华上府项目市场推广策略提案.doc2006年潍坊市东方世纪城项目营销合作提案.doc2006年潍坊幸福街项目可行性研究与初步营销报告.doc2006年聊城市经济开发区李太屯项目考察分析报告.doc2006年苏州大观名园二期开盘前建议及开盘方案.doc2006年苏州易亚物业管理有限公司保洁作业指导书.doc2006年莱西市福林天地1#2#3#楼转换层施工方案.doc2006年连云港市灌云县裕鎏生活垃圾无害化处理厂项目可行性研究报告.doc2006年郑州公路物流港汉风路雨水工程单位工程施工组织设计.doc2006年重庆雅豪丽景商务楼项目物业管理投标书.doc2006年重庆香港城购物中心开盘前营销推广方案.doc2006年长沙县百里茶廊飞跃茶叶专业合作社有机茶基地建设项目建议书.doc2007年12月成都市成华区惠民服务中心大楼建设工程项目管理招标文件.doc2007年7月衡山县富骊花园住宅小区建设工程可行性研究报告.doc2007年7月谢岗国际建材工业经济技术开发产业园之项目招商策划方案及整合推广计划.doc2007年中国石油独山子石化17万吨年丁二烯装置工程主装置管廊钢结构施工技术方案.doc2007年佛山宏城地产石湾CG-05地块项目初步建议.doc2007年北京上海等12城市商品住房消费者满意度调查报告.2007年北京狮城百丽庄园整合营销策划思路及运作方案.doc2007年南京市中医院干部病房楼改造扩建工程施工招标文件.doc2007年南通市新华建筑安装工程有限公司职业健康安全危险辨识和风险评价表.doc2007年合肥兴佳新型材料装饰有限公司1#—5#厂房施工组织设计.doc2007年合肥彬达制衣有限责任公司生产大楼土建安装工程招标文件.doc2007年安徽省涡阳县年产8000万块煤矸石烧法砖项目.doc2007年岳阳市中建五局七公司新建廉租房和经济适用房项目可行性研究报告.doc2007年岳阳市湘泰置业锦锈河山小区第三期商住楼招标文件.doc2007年成都市现代工业港南北大道南北延线绿化工程施工招标文件.doc2007年成都隧道掘进机制造项目建设一期工程施工邀请招标招标文件.doc 2007年杭州市国茂现代生态农业示范园建设项目可行性研究报告.doc2007年某市某区某幢单元楼住宅用地土地使用权估价报告.doc2007年某海滨旅游休闲娱乐区景观项目沙滩中段泳池区工程施工招标文件.doc2007年某省出口蜂水产品行业药残监控检测技术服务平台建设项目可行性研究报告.doc2007年汕头市潮南区110千伏院西变电站工程施工招标文件.doc2007年江都市嘶华线丁泰河桥、盐良河桥、野田河桥工程开工报告.doc2007年沈环线孤山子至高台子段公路改扩建工程施工组织设计.doc2007年河北张北县兴和小区4#住宅楼施工组织设计.doc2007年河北省XX医学院第二附属医院新建门诊楼工程施工组织设计.doc2007年河南某工程项目断桥铝合金门窗制作、安装工程招标文件.doc2007年浙江温岭市房地产市场分析及九龙大道北地块初步可行性报告.doc2007年深圳市蔚蓝海岸登良路商业街及内街销售报告.doc2007年温州市瓯海区丽岙住宅区项目投资可行性研究报告.doc2007年潍坊安丘世纪新城项目整合营销策划方案.doc2007年潍坊市某1800亩大型综合性社区项目的前期调研报告.doc2007年甘肃省白银区年节水灌溉增效示范项目可行性研究报告.doc2007年盐城市滨海四星级酒店及高档住宅项目可行性报告.doc2007年西安铁路学院建设西部职业技术培训基地项目可行性研究报告.doc2007年郑州市銀基王朝项目3~5月份行銷推廣執行方案.doc2007年霸州市胜芳金属玻璃家具产业园项目项目可行性研究报告.doc2007年龙牧5号青贮玉米种子繁育基地建设项目可行性研究报告.doc2008年2月成都绿程地产顾问有限公司置业顾问工作手册(销售现场).doc2008年4月潍坊嘉怡置业有限公司仓南小区、七甲新村项目可行性研究报告.doc2008年8月1日-10月15日贵港市东湖水岸第一城推广媒体投放计划.doc2008年上海嘉定同济ABC房地产开发项目可行性研究报告.doc2008年上海市利星国际广场(办公楼、展厅)物业管理手册.doc2008年乌鲁木齐市公安局强制隔离戒毒所二期扩建项目可行性研究报告.doc2008年内蒙古巴彦淖尔市临河房地产市场(高层住宅)调研报告.doc2008年北京市朝阳区十八里店乡周庄商业楼建设项目申请报告.doc2008年南宁市广西经济管理干部学院工程施工招标竞争性谈判文件.doc2008年南宁来宾新天地招商启动仪式暨特邀商家签约仪式.doc2008年南康市第二人民医院住院部大楼建设项目可行性研究报告.doc2008年合肥市中兴西湖花园三期商铺09年价格体系及营销推广总案.doc2008年土家族XX妇幼保健院综合楼建设项目可行性研究报告.doc2008年头屯河区滨河公园二期(道路铺装)工程项目施工方案.doc2008年安徽临泉某年产20000立方米挤塑式聚苯乙烯泡沫板生产项目可行性研究报告.doc2008年宣城市宛溪河流域水环境综合整治工程打捆项目可行性研究报告.doc2008年新城地产《精装修安全文明施工作业指引》(doc).doc2008年新疆医科大学鲤鱼山公园三星级旅游厕所项目项目建议书.doc2008年新疆博州赛里木湖综合服务接待基地喷滴灌工程程施工投标书.doc2008年杭州市萧山明怡花苑大型居住区回迁安置工作宣传手册.doc2008年桂林洋污水处理厂配套管网系统连接工程H路污水管道工程施工方案.doc2008年榆林市神木县煤业集团1号职工宿舍等工程地基处理招标文件.doc2008年武汉市九州集团总部大楼可行性报告--gao1234.doc2008年武汉极地海洋世界“海昌之星”项目F地块可行性研究报告.doc2008年武汉栀子GAP种植及深加工产业化项目可行性研究报告.doc 2008年毕节市倒天河综合治理二期工程景观绿化工程施工合同.doc2008年沈阳市政府闭路电视监控工程采购项目竞争性谈判采购文件.doc2008年湖北恩施州恩施市3600吨芦笋精深加工新建项目可行性研究报告.doc2008年湖北省人民检察院汉江分院业务综合楼采暖工程开工报告.doc2008年灵台县什字镇综合市场及道路建设项目可行性报告.doc2008年绍兴市泗汇江小区七期扩建工程施工招标文件.doc2008年莆田市荔城郊东路市政工程施工组织设计方案.doc2008年重庆建工白鹤林项目地块价值分析与区域状况初探.doc2008年长沙市春季房地产交易会置业消费行为调查分析报告.doc2008年陕西广丰物业管理有限公司华豪丽都物业管理投标文件.doc2009年xx省xx市xx区1500吨水产品深加工扩建项目可行性研究报告.doc2009年三明工贸学校实训大楼建设工程可行性研究报告.doc2009年东台市仙湖现代农业示范园连栋温室大棚工程招标文件.doc2009年中国三峡总公司北京办公楼装饰装修(内装修)二标段—木质门、窗采购分承包招标文件.doc2009年乐天县马铃薯良种繁育基地建设项目可行性研究报告.doc2009年云南新邦滇池半岛6号楼大堂电梯厅住宅样板房装修工程施工组织设计.doc2009年云南新邦荷塘月色小区幼儿园装修改造工程施工组织设计.doc2009年云南省保山市精神病医院拆除重建项目可行性研究报告.doc2009年南京绕越高速公路RY-DN6标科学园服务区地基处理强夯施工技术方案.doc2009年四川省三台县凤凰山城市森林公园灾后重建总体规划方案编制单位招标文件.doc2009年大庆至广州高速公路深州至大名(冀豫界)段土建工程水泥搅拌桩施工试桩方案.doc2009年广水市鄂北米业有限责任公司5万吨粮食储备建设项目可行性研究报告.doc2009年济南市市中区市容道路整治工程采购项目竞争性谈判文件.doc2009年深圳市光明农业高科技园有限公司大中型沼气工程项目可行性研究报告.doc2009年烟台凤凰西路学院西路双河东西路绿化施工工程投标文件(技术标).doc2009年郴州市宜章县原国有重点煤矿采煤沉陷区安康家园居住小区监理大纲.doc2009年重庆松藻煤电有限责任公司渝阳煤矿10000m3瓦斯储气罐制作、安装施工方案.doc2009年黑龙江勃利县土地整理(土地平整、田间道路、防护林)工程施工组织设计.doc2010年7月南通市1:500规划数据采集建设(五期)设计任务书.doc[17-043]合富辉煌2007年四川锦上城一期一批次营销总结及二批次营销思路.doc[22-002]2007年长沙市华润置地˙星沙项目一期环境设计顾问服务合同书.doc[22-003]2007年长沙市华润置地星沙凤凰城项目一期环境设计顾问服务合同书.doc万达2007年上海万达商业广场管理有限公司写字楼物业管理方案.doc上海保利物业酒店管理有限公司广州分公司-中信广场全套物业管理方案.doc中原2010年上半年四大城市房地产写字楼市场分析(北京、上海、广州、深圳).doc中原长沙中远国际花园二期营销推广策划案(产品和市场定位部分).doc中原顺德花卉博览城招商项目市场研究及前位与招商思路策划方案.doc中国电波传播研究所青岛分所信息产业部电子22所职工住宅楼工程组织计划.doc中国石油天然气第六建设公司咸阳项目部静设备安装及试压方案.doc中建一局五公司-北京钓鱼台前门院落整治修缮工程(前门模板)施工组织设计.doc中建七局上海A30高速公路(界河~外环线)五标段盖梁工程施工组织设计.doc中海地产(天津)公司2008年天津市上半年市场调研数据报告.doc住房和城乡建设部政策研究中心2010年8月9日(第32期)房地产业要参.doc厦门市海沧区疏港通道(海新路至林后立交段)一期工程施工组织设计的文字说明.doc
查看更多

相关文章
