某路基防护工程施工方案

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

某路基防护工程施工方案

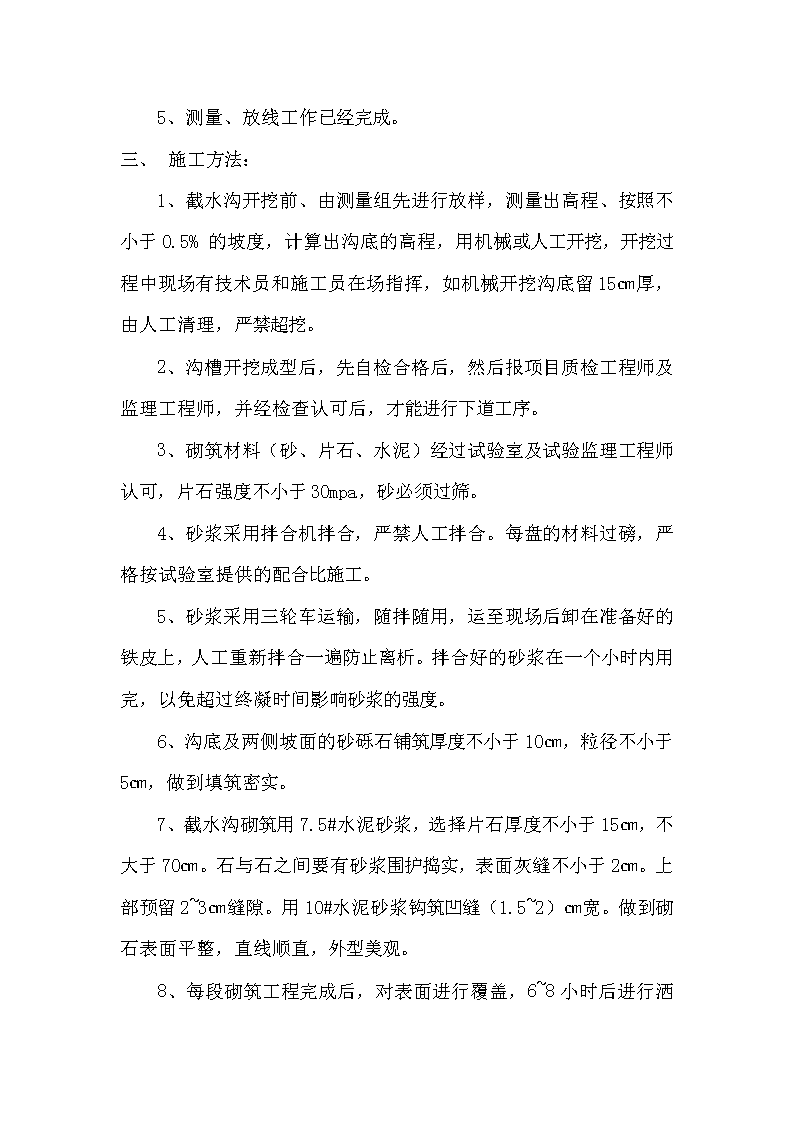

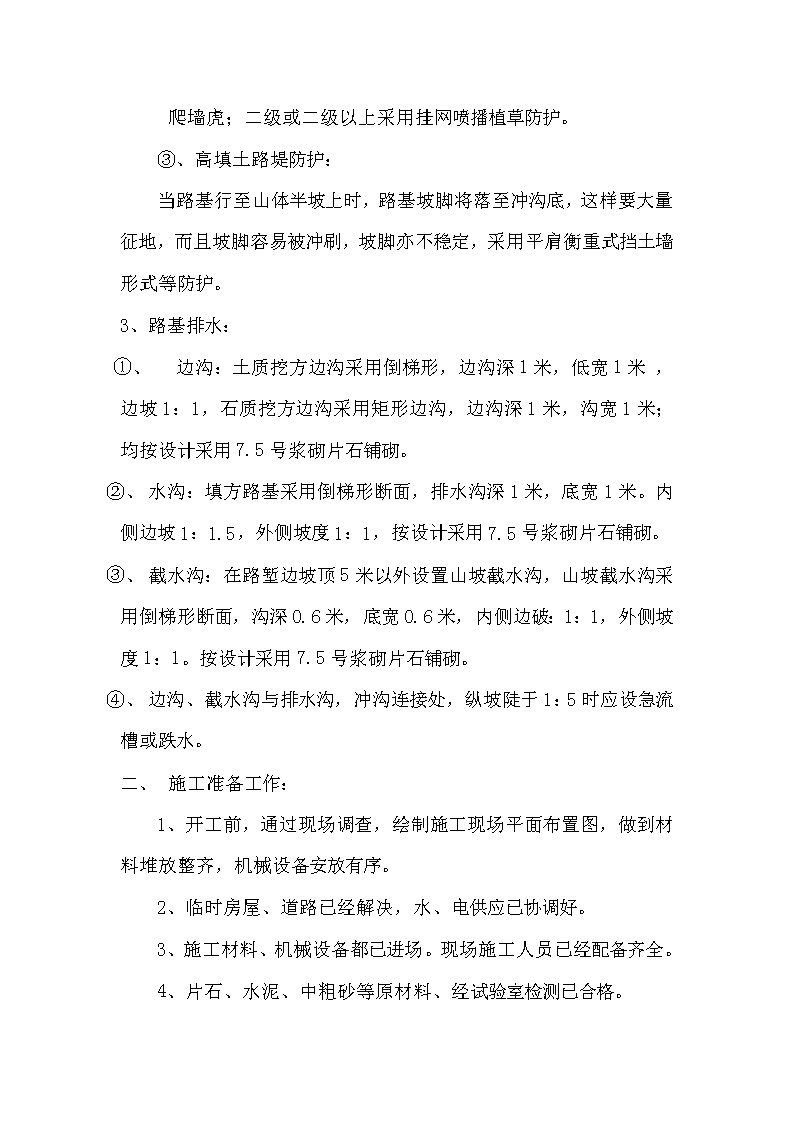

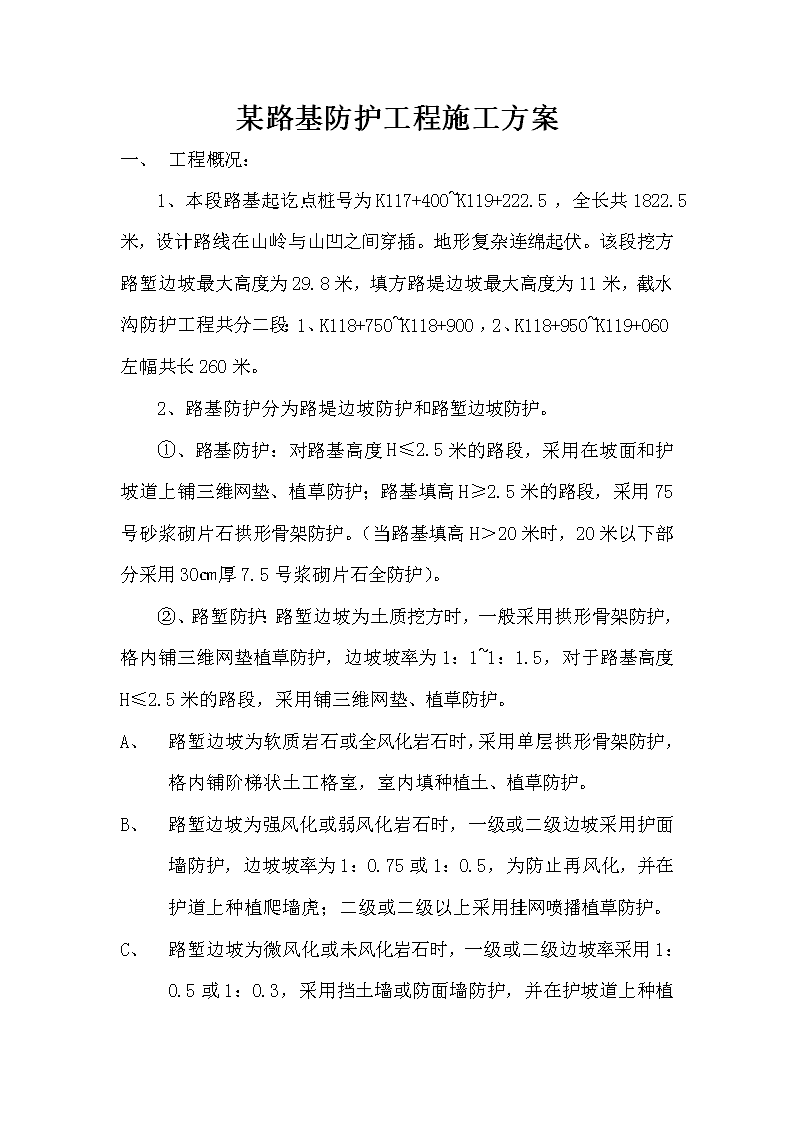

某路基防护工程施工方案一、工程概况:1、本段路基起讫点桩号为K117+400~K119+222.5,全长共1822.5米,设计路线在山岭与山凹之间穿插。地形复杂连绵起伏。该段挖方路堑边坡最大高度为29.8米,填方路堤边坡最大高度为11米,截水沟防护工程共分二段:1、K118+750~K118+900,2、K118+950~K119+060左幅共长260米。2、路基防护分为路堤边坡防护和路堑边坡防护。①、路基防护:对路基高度H≤2.5米的路段,采用在坡面和护坡道上铺三维网垫、植草防护;路基填高H≥2.5米的路段,采用75号砂浆砌片石拱形骨架防护。(当路基填高H>20米时,20米以下部分采用30㎝厚7.5号浆砌片石全防护)。②、路堑防护:路堑边坡为土质挖方时,一般采用拱形骨架防护,格内铺三维网垫植草防护,边坡坡率为1:1~1:1.5,对于路基高度H≤2.5米的路段,采用铺三维网垫、植草防护。A、路堑边坡为软质岩石或全风化岩石时,采用单层拱形骨架防护,格内铺阶梯状土工格室,室内填种植土、植草防护。B、路堑边坡为强风化或弱风化岩石时,一级或二级边坡采用护面墙防护,边坡坡率为1:0.75或1:0.5,为防止再风化,并在护道上种植爬墙虎;二级或二级以上采用挂网喷播植草防护。C、 路堑边坡为微风化或未风化岩石时,一级或二级边坡率采用1:0.5或1:0.3,采用挡土墙或防面墙防护,并在护坡道上种植爬墙虎;二级或二级以上采用挂网喷播植草防护。③、高填土路堤防护:当路基行至山体半坡上时,路基坡脚将落至冲沟底,这样要大量征地,而且坡脚容易被冲刷,坡脚亦不稳定,采用平肩衡重式挡土墙形式等防护。3、路基排水:①、边沟:土质挖方边沟采用倒梯形,边沟深1米,低宽1米,边坡1:1,石质挖方边沟采用矩形边沟,边沟深1米,沟宽1米;均按设计采用7.5号浆砌片石铺砌。②、水沟:填方路基采用倒梯形断面,排水沟深1米,底宽1米。内侧边坡1:1.5,外侧坡度1:1,按设计采用7.5号浆砌片石铺砌。③、截水沟:在路堑边坡顶5米以外设置山坡截水沟,山坡截水沟采用倒梯形断面,沟深0.6米,底宽0.6米,内侧边破:1:1,外侧坡度1:1。按设计采用7.5号浆砌片石铺砌。④、边沟、截水沟与排水沟,冲沟连接处,纵坡陡于1:5时应设急流槽或跌水。一、施工准备工作:1、开工前,通过现场调查,绘制施工现场平面布置图,做到材料堆放整齐,机械设备安放有序。2、临时房屋、道路已经解决,水、电供应已协调好。3、施工材料、机械设备都已进场。现场施工人员已经配备齐全。4、片石、水泥、中粗砂等原材料、经试验室检测已合格。 5、测量、放线工作已经完成。一、施工方法:1、截水沟开挖前、由测量组先进行放样,测量出高程、按照不小于0.5%的坡度,计算出沟底的高程,用机械或人工开挖,开挖过程中现场有技术员和施工员在场指挥,如机械开挖沟底留15㎝厚,由人工清理,严禁超挖。2、沟槽开挖成型后,先自检合格后,然后报项目质检工程师及监理工程师,并经检查认可后,才能进行下道工序。3、砌筑材料(砂、片石、水泥)经过试验室及试验监理工程师认可,片石强度不小于30mpa,砂必须过筛。4、砂浆采用拌合机拌合,严禁人工拌合。每盘的材料过磅,严格按试验室提供的配合比施工。5、砂浆采用三轮车运输,随拌随用,运至现场后卸在准备好的铁皮上,人工重新拌合一遍防止离析。拌合好的砂浆在一个小时内用完,以免超过终凝时间影响砂浆的强度。6、沟底及两侧坡面的砂砾石铺筑厚度不小于10㎝,粒径不小于5㎝,做到填筑密实。7、截水沟砌筑用7.5#水泥砂浆,选择片石厚度不小于15㎝,不大于70㎝。石与石之间要有砂浆围护捣实,表面灰缝不小于2㎝。上部预留2~3㎝缝隙。用10#水泥砂浆钩筑凹缝(1.5~2)㎝宽。做到砌石表面平整,直线顺直,外型美观。 8、每段砌筑工程完成后,对表面进行覆盖,6~8小时后进行洒水养护5~7天。9、截水沟外侧按图纸设计要求,做挡水埝。挡水埝内侧边坡为1:1.5,外侧为1:1。分层填筑夯实。四、加强工程质量管理措施:1、建立健全质量保证体系。每一施工队配专职质检员一名,随时抽查工程质量。2、严把原材料质量关,对不合格材料一律不准进场。3、严格按照《公路桥涵施工技术规范》和施工图纸施工,每道工序完成,经自检合格后,报监理工程师检查验收。合格后才能进行下一道工序施工,对发现存在的问题及时采取补救措施。d、加强对试验工作的管理,及时为施工提供可靠急需的数据资料,指导施工,确保工程质量。e、及时整理、完善施工资料,记好施工日志,建立技术档案,保存好各类施工原始资料。五、安全生产、文明施工:1、建立健全项目经理领导下的金字塔式的安全保证体系,加强对安全的组织领导,发挥各级安全员的作用,确保防护工程安全施工。2、广泛开展安全教育活动,提高施工人员安全意识,做到人人讲安全,事事讲安全,不安全不生产,要生产必须安全。 3、建立健全安全生产责任制,做到分级负责,事事有人管,把安全生产方针贯彻到日常生产的各个环节中,把安全生产和工程质量、进度统一起来。在保证安全、质量的前提,加快施工进度,确保施工进度计划的完成。4、为了及时发现和消除不安全因素,应加强经常性的安全检查。5、认真贯彻执行国务院发布的《工人职员伤亡事故报告规程》,发生事故后,应及时组织实地调查,找出事故原因,掌握事故的发生规律,采取预防措施。6、严格执行国家《环境法》和当地有关行政法规。加强环保意识,对施工中产生的建筑垃圾及时清理出场,做到人走料净,严禁造成环境污染。施工便道经常洒水养护,防止尘土飞扬,污染环境。 施工工艺框图返工不合格下道工序合格检查、验收沟缝护坡铺筑边沟砌筑截水沟砌筑检查验收边坡整修测量、放线
查看更多

相关文章
