路基防护专项施工方案.doc

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

路基防护专项施工方案.doc

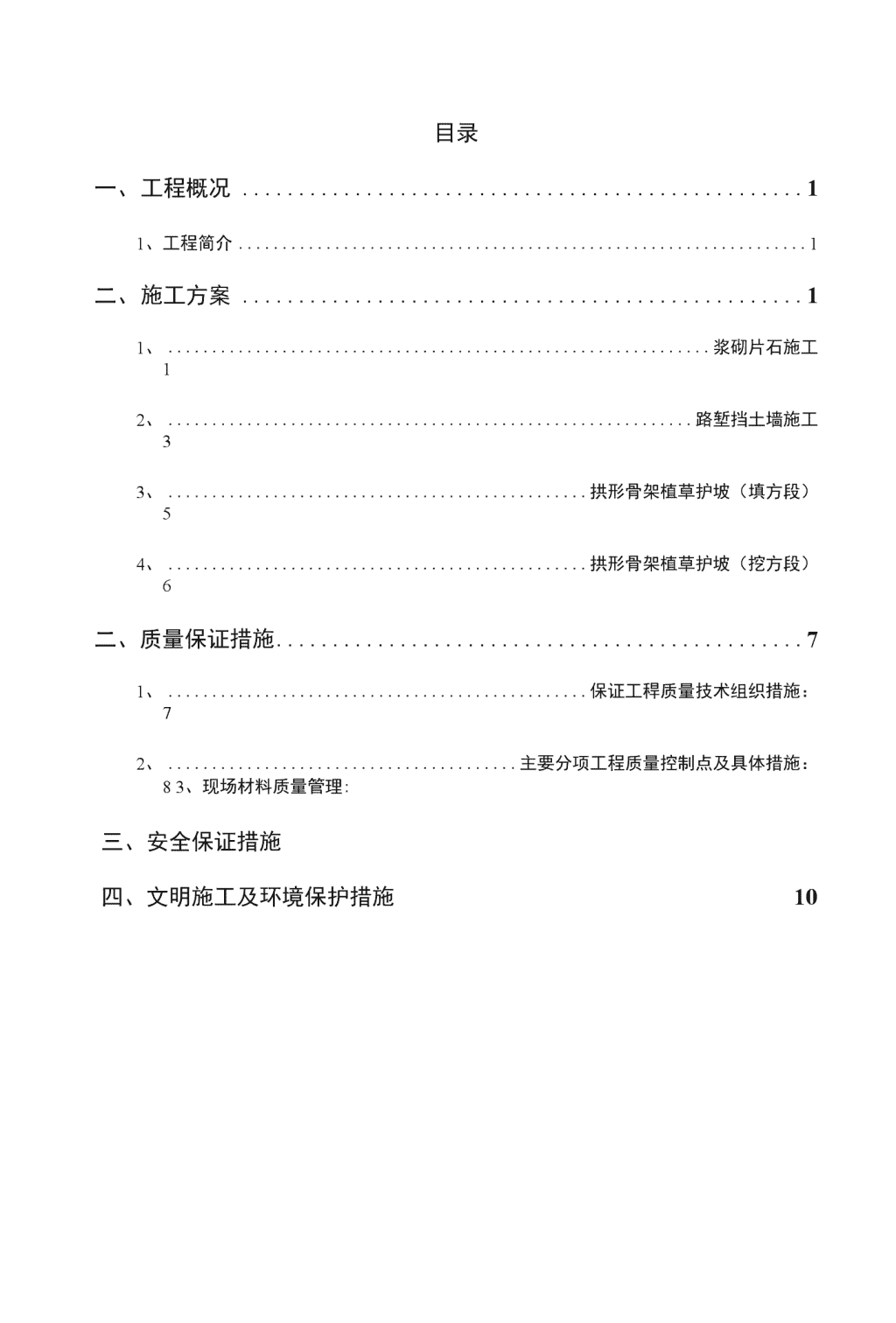

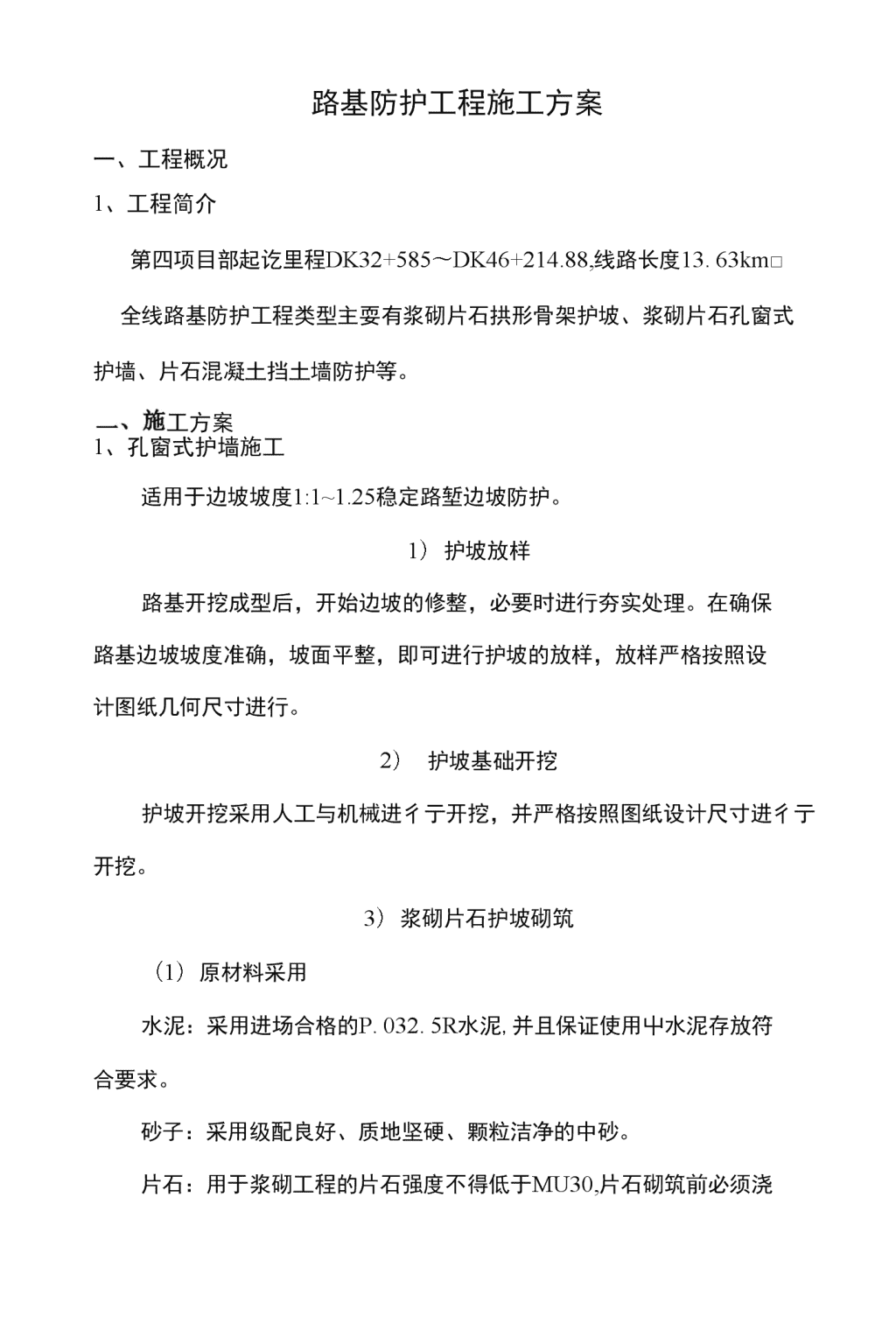

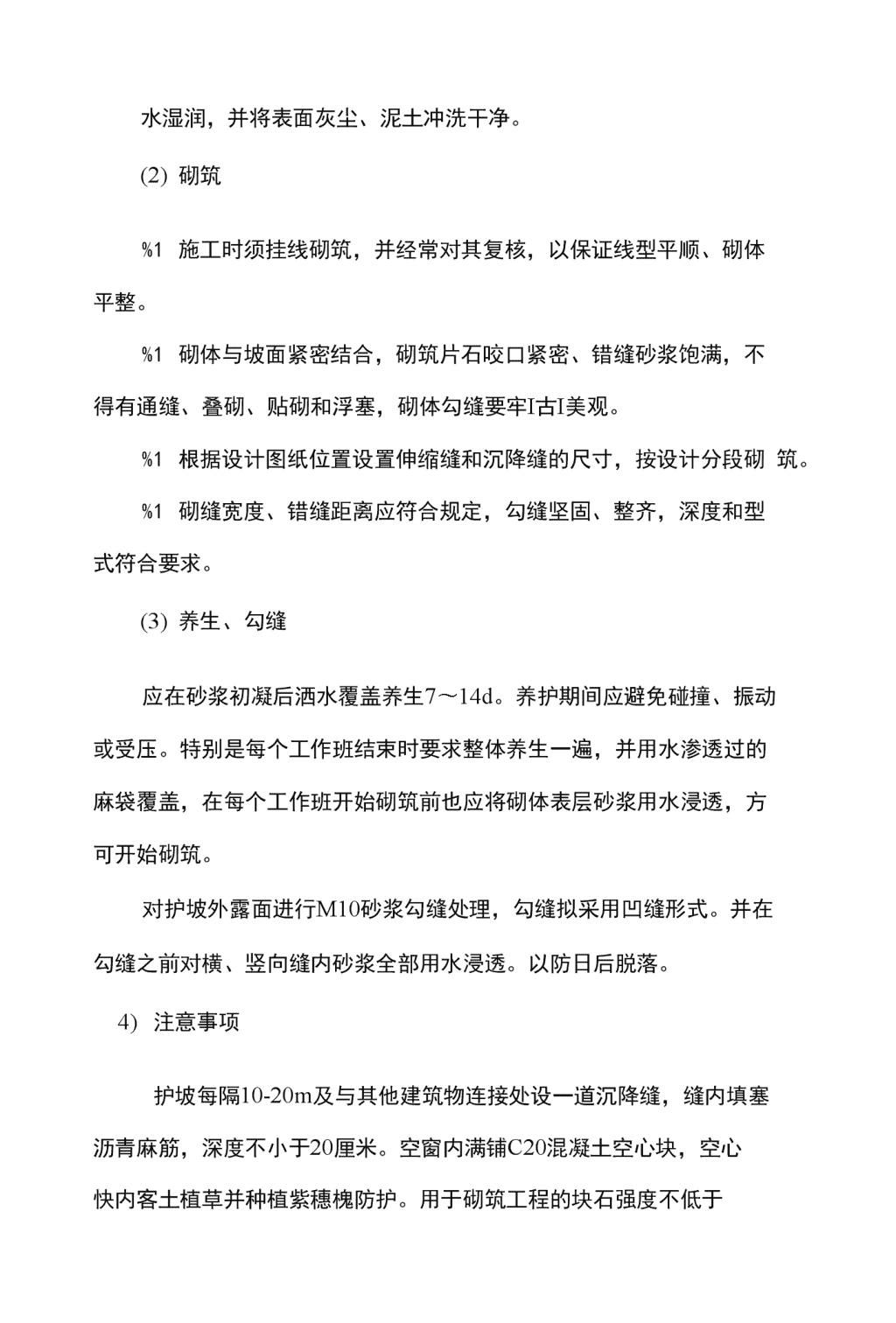

目录一、工程概况11、工程简介1二、施工方案11、浆砌片石施工12、路堑挡土墙施工33、拱形骨架植草护坡(填方段)54、拱形骨架植草护坡(挖方段)6二、质量保证措施71、保证工稈质量技术组织措施:72、主要分项工程质量控制点及具体措施:83、现场材料质量管理:三、安全保证措施10四、文明施工及环境保护措施 路基防护工程施工方案一、工程概况1、工程简介第四项目部起讫里程DK32+585〜DK46+214.88,线路长度13.63km□全线路基防护工程类型主耍有浆砌片石拱形骨架护坡、浆砌片石孔窗式护墙、片石混凝土挡土墙防护等。工方案1、孔窗式护墙施工适用于边坡坡度1:1~1.25稳定路堑边坡防护。1)护坡放样路基开挖成型后,开始边坡的修整,必要时进行夯实处理。在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。2)护坡基础开挖护坡开挖采用人工与机械进彳亍开挖,并严格按照图纸设计尺寸进彳亍开挖。3)浆砌片石护坡砌筑(1)原材料采用水泥:采用进场合格的P.032.5R水泥,并且保证使用屮水泥存放符合要求。砂子:采用级配良好、质地坚硬、颗粒洁净的中砂。片石:用于浆砌工程的片石强度不得低于MU30,片石砌筑前必须浇 水湿润,并将表面灰尘、泥土冲洗干净。(2)砌筑%1施工时须挂线砌筑,并经常对其复核,以保证线型平顺、砌体平整。%1砌体与坡面紧密结合,砌筑片石咬口紧密、错缝砂浆饱满,不得有通缝、叠砌、贴砌和浮塞,砌体勾缝要牢I古I美观。%1根据设计图纸位置设置伸缩缝和沉降缝的尺寸,按设计分段砌筑。%1砌缝宽度、错缝距离应符合规定,勾缝坚固、整齐,深度和型式符合要求。(3)养生、勾缝应在砂浆初凝后洒水覆盖养生7〜14d。养护期间应避免碰撞、振动或受压。特别是每个工作班结束时要求整体养生一遍,并用水渗透过的麻袋覆盖,在每个工作班开始砌筑前也应将砌体表层砂浆用水浸透,方可开始砌筑。对护坡外露面进行M10砂浆勾缝处理,勾缝拟采用凹缝形式。并在勾缝之前对横、竖向缝内砂浆全部用水浸透。以防日后脱落。4)注意事项护坡每隔10-20m及与其他建筑物连接处设一道沉降缝,缝内填塞沥青麻筋,深度不小于20厘米。空窗内满铺C20混凝土空心块,空心快内客土植草并种植紫穗槐防护。用于砌筑工程的块石强度不低于 MU30,砌筑采用M10水泥砂浆,勾缝与抹面采用M10水泥砂浆。2、路堑挡土墙施工(1)基底处理开挖基坑后,先对基底整平、夯实;监测地基承载力,通过现场监理工程师验收合格后进行下步施工。(2)挡墙施工在基底放出基础边线,定出沉降缝位置,基础每10-20米设置一条沉降缝,宽2cm,位置同挡墙沉降缝,混凝土浇筑采用分段一次建筑完成,不得形成水平施工缝。%1、在基础顶面放出墙身底的的边线,安装模板至挡墙顶面。%1、模板采用钢模,加固采用蝴蝶扣件与对拉杆,模板外侧加固的方式为:先1排①48耐钢管竖向背楞,间距50cm,再2排纵向钢管背楞,间距50cmo两侧模板采用拉杆连接,拉杆采用①16nini对拉螺栓,外套①20mmPVC管。拉杆布置竖向间距50cm一道,与纵向钢管背楞平齐,纵向间距50cm一道,与竖向钢管背楞对齐,纵向每5m长设置一道lm的间距(即中间少设置一道拉杆)作为混凝土及片石运送的通道,墙身内部支撑采用钢管和底托撑在模板上,竖向间距为山,横向间距不大于加。拉杆布置图及模板钢管背楞布置图如下: £制代内捋横断而拉杆和置示意图(单位:m)5i平而拉杆布置示慈图(单位:m)B■OgOSO9•OIOCM■99O9•O•O9■Om•o=^=——竖向背楞1根648mm钢管/横向背楞2根①48mm钢管OOIQ50.50.50.50.50.50.50.50.50.50・:50.LOO模板加固立而图(单位:m)%1、片石確浇注采用泵车吊料和人工摆放片石的方法,妊采用分层浇筑,每层厚度不大于30cm,片石掺入量不大于25%,每浇筑一层30cm厚的碗吋,做好浇筑高度标记,算出片石每层所需数量,碗表面整平整,片石人工抛入币仝内,插入式振动棒振捣,使片石均匀下沉,表面出现浮浆;片石之间以及片石与模板之间的间距满足规范要求,严禁高处抛掷。片石采用搭设钢管平台、人工手推车进行运输,摆放完毕后振捣,浇筑下层栓,以此循环直到浇注标高。片石碇施工必须满足下列儿点耍求:a.可埋放厚度不小于150mni的石块,埋放石块的数量不宜超过殓体 积的25%;b、应选用无裂纹、无夹层且未被烧过的,具有抗冻性能的石块;C、石块应清洗干净,应在捣实的婭屮埋入一半左右;d、石块应分布均匀,净距不小于100mm,距结构侧面和顶面的净距不小于150miTi,石块不得接触钢筋。浇注完毕后必须进行覆盖洒水养生,待强度达到70%以上,开始施工下一节墙身,以此循环浇注直到墙顶标高。(2)注意事项%1沿墙身方向每10米设置2cm宽沉降缝一道,并用沥青麻絮沿墙的内、夕卜、顶三侧填塞20cm深。%1挡土墙在侧沟平台以上上下左右每个2-3米交错布置泄水孔,泄水孔直径为lOOmni的PCV管,泄水孔向外坡度为4%,在有地下水出露地段应加强。%1挡墙应随开挖随下基随砌筑,并随时回填路基材料并做好反滤层设施。%1墙身片石标号不得低于MU30级。%1墙后墙顶平台砌体以下至黏土封闭间设砂夹卵砾石反滤层,厚0.3m,同时在C20混凝土封闭顶面纵向铺设一条RCP-350D型渗水片材,墙背泄水孔釆用RCP-230D型渗水片材斜向连接。3、拱形骨架植草护坡(填方段)拱型骨架内灌木绿化。沿纵隔3-4个拱圈设2cm宽仲缩缝一道, 内用沥青麻筋填塞。镶边石与上边石采用C20水泥混凝土预制,并用M10水泥砂浆砌筑与勾缝,拱圈、护脚及基础采用M7.5浆砌片石砌筑,石料强度不低于MU30o边坡修整完毕,在进行护坡道放样。基础砌筑前,基底应夯实,其压实强度应大于90%,骨架应采用挖槽法施工。防护路段剩余长度不足砌筑一个拱圈时,该部分采用浆砌片石满铺防护。4、拱形骨架植草护坡(挖方段)开挖采用自上而下、分级、分段开挖,开挖一级防护一级。护坡每隔6-8个拱圈设一道沉降缝,缝内填塞沥青木板,深度为20厘米。防护路段剩余长度不足砌筑一个拱圈时,该部分采用浆砌片石防 护。拱型骨架内满铺C20混凝土空心块,空心快内客土植草并种植紫穗槐防护。用于砌筑工程的块石强度不低TMU30,砌筑采用M7.5水泥砂浆,勾缝与抹面釆用M10水泥砂浆。镶边石与上边石采用C20水泥混凝土预制,并用M10水泥砂浆砌与勾缝。边坡修整完毕,在进行护坡道放样。基底应夯实,其压实强度应大于90%,骨架应采用挖槽法施工。3002000300100杀础顶碱二、质量保证措施1、保证工程质量技术组织措施:(1)建立层次分明的责、权、利相结合的质量责任制,认真开展全面质量管理,做到质量重担人人挑、人人肩上有指标,同时抓住施工现场,对整个工程项目的施工全过程进行监督管理,消灭质量通病,使质量管理上新水平。(2)加强技术管理,每道工序都进行书面技术交底,交底人,接收人在书而上签字,明确责任,组织各班组长学习技术规范,让每参与人 能熟悉质量验收的标准。严格按设计要求和《公路桥涵施工技术规范》组织施工。2、主要分项工程质量控制点及具体措施:(1)认真编制施工组织设计及关键和特殊过程的作业指导书并得以贯彻,使工程质量全过程得以受控。(2)搞好图纸会审,技术交底及技术培训工作,对推广应用的新技术、新工艺要组织有关人员认真学习。在施工屮要加强过程监控,保证不返工。(3)建立质量管理小组,及吋处理现场质量问题,积累原始资料,按期进行整理总结。(4)施工员在所管理班组进行跟班监控,并及时将信息提供给质检员、技术部门,由技术主管及时进行处理。(5)各分项工程质量严格执行“三检制二对各班组定时、定点、定位施工,层层把关,做好质量等级的验评工作。每道工序应自检、互检、质检合格后报监理工程师,检验合格后方可进行下道工序施工,杜绝返工。严格遵守有关施工技术规范及质量评验标准,为创优工程打好基础。3、现场材料质量管理:(1)对进场材料严把质量关,不合格材料不许进场,按规范耍求,按批、按时、按生产厂家,检验进场材料各项指标。所有原材料、半成品必附有合格证,进场时做好进货检查、检验,对有二次检验耍求的材料,按要求取样送试验室进行试验,对不合格产品予以退场。(2)材料场场后,应在现场的指定地点堆放、分类存放,有防潮要求的应进入库房,并有具体的标识。 (3)要求各施丁班组加强试验检测丁作,完善检测机构,按规范要求对进场原材料、砂浆进行试验,做到取样有随机性、代表性、真实性,反映工程质量,以试验数据指导工作。(1)建立健全安全文明奖罚制度,树文明施工之风,创安全生产之实。(2)贯彻落实上级有关部门,有关安全生产,文明施工的管理规定,明确岗位职责,定期组织安全文明检查,对进场施工人员进行“三级"‘安全教育。(3)机械操作手必须经培训持证上岗,下班后不得赌博、酗酒,抓紧休息,严禁疲劳驾驶。(4)加强对施工用电的管理,临电全部采用三相五线制,对开关箱采用一机一闸一漏电保护器原则。工作区、生活区电缆线由专职电工安装、搭接,严禁私拉电线,施工电缆或架高或穿在塑料管内埋入地下。严禁使用电炉等明火电器,所有线路都必须安装空气保护关头,以防漏电能立即断开线路。(5)健全安全交底和安全验收制度,各分部分项工程开工前均应向操作人员作安全技术交底,机械、电器设备、安全防护设施等在启用前应进行专项验收。(6)严禁在仓库等场所抽烟,尤其是易燃物附近严禁烟火;油罐必须远离生活区,并用砂子覆盖,树明显警示牌。(7)施工路段树立醒目标志牌或警示灯,或拉上隔离胶纸带,以防人 穿行。(8)上班时必须穿戴相应的劳保用品,严禁穿拖鞋进入施TX。(9)组织有意义的文化体育活动,让职工有积极向上的文化生活情调;同时保持生活区清洁卫生,绿化生活区;工作区机械摆放整齐。(10)脚手架搭建稳妥、牢靠,防止摆动晃动。(11)脚手板耍铺满、绑牢,无探头板,并耍牢固的固定在脚手架的支撑上。(12)脚手架要设置栏杆,附设的安全设施耍经常检查,确保操作人员的小型机械安金通行。(13)脚手架上的材料工具要堆放整齐,杂物应及时清理。有坡度的脚手板耍加上防滑木条或钢管。(14)拆除脚手架时,周围应设置护栏和警戒标志,并应从上而下拆除,不得上下双层作业。拆除的脚手杆、板应用人工传递或吊机掉送,严禁随意抛掷。四、文明施工及环境保护措施(1)加强对全体职工、民工的环保思想教育,重视环境保护,文明施(2)在施工时对附近不应拆除的建筑物、树木以及管线、水电等设施应予以保护。(1)加强施工现场粉尘、噪音、废气、污水的监视工作,把它与文明施工现场一起检查、考核、奖惩,采取措施消除粉尘、废气、污水的污染。 (1)保护和改善施工现场的环境,防止水土流失,进行综合治理。(2)作好宣传教育T作,釆取有效措施控制人为噪音、粉尘的污染,采取技术措施控制粉尘、污水、噪音污染。(3)严格按照相关劳动保护的规章制度。对从事噪音、粉尘等工作的施工人员釆取防护措施,适当缩短其劳动时间。(4)污水和垃圾耍妥当处理、污水耍经常洒药和清理沉渣,垃圾耍集中堆放,定期运到指定的垃圾场。(5)禁止在施工现场焚烧油毡、橡胶、塑料、皮革、树木,枯草、各种包装袋及其它会产生有毒、有害烟尘恶臭气体物质。(6)工地处于森林区,屋外严禁使用明火。(7)施工过程中,避免破坏农田排灌系统,在与农田或城镇排水系统发生矛盾时,应埋设临吋水管、挖临吋水渠,保证排灌、排水系统不间断,竣工后及时清理恢复。(8)所有驻地用地,平整后铺石屑进行表处,防止灰尘飞扬,保持驻地周围的环境一卫生。配备洒水车,对施工车辆经过的道路洒水去尘。(9)施工机械材料按规定地方摆放整齐,告戒机械操作人员不耍把各种废料随便抛在路上或其他地点,不污染周围环境。(10)机械设备不破坏公路用地以外的农作物、树木,施工完成后,清理好施工现场,恢复原来地貌。
查看更多

相关文章
