路基防护分部工程施工方案,课件.ppt

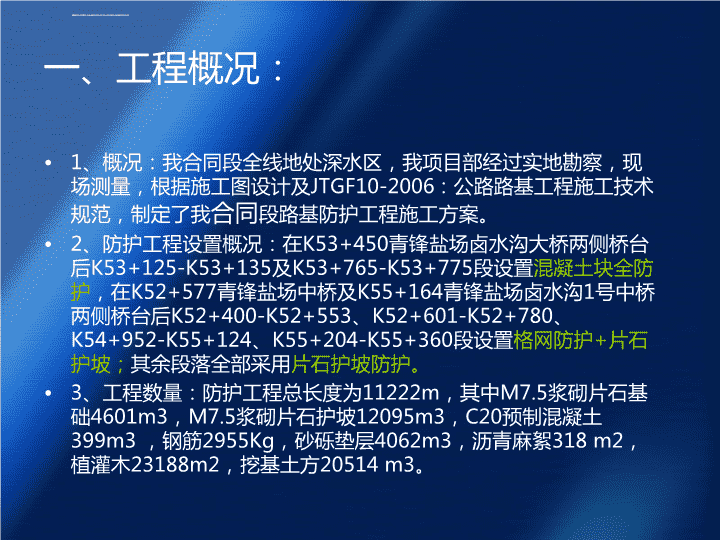

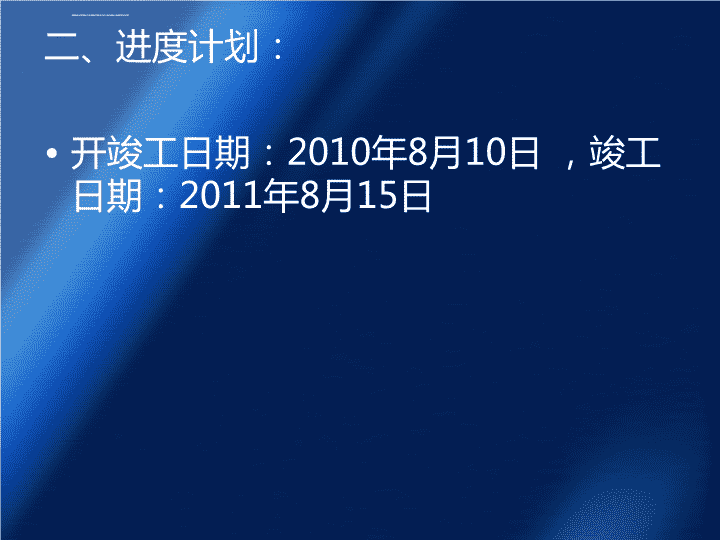

路基防护分部工程施工方案(徐晗.古力.苏志远) 一、工程概况:1、概况:我合同段全线地处深水区,我项目部经过实地勘察,现场测量,根据施工图设计及JTGF10-2006:公路路基工程施工技术规范,制定了我合同段路基防护工程施工方案。2、防护工程设置概况:在K53+450青锋盐场卤水沟大桥两侧桥台后K53+125-K53+135及K53+765-K53+775段设置混凝土块全防护,在K52+577青锋盐场中桥及K55+164青锋盐场卤水沟1号中桥两侧桥台后K52+400-K52+553、K52+601-K52+780、K54+952-K55+124、K55+204-K55+360段设置格网防护+片石护坡;其余段落全部采用片石护坡防护。3、工程数量:防护工程总长度为11222m,其中M7.5浆砌片石基础4601m3,M7.5浆砌片石护坡12095m3,C20预制混凝土399m3,钢筋2955Kg,砂砾垫层4062m3,沥青麻絮318m2,植灌木23188m2,挖基土方20514m3。 二、进度计划:开竣工日期:2010年8月10日,竣工日期:2011年8月15日 三、施工准备1、技术准备:备齐施工图纸、招标文件及施工技术规范标准,并组织施工,技术及质检人员认真学习,深切理会图纸设计意图,熟悉标准、规范要求,以便指导施工并控制好施工质量。2、人员组织现场负责人.技术负责人.测量负责人.工序负责人.试验负责人.安全负责人 四、施工工艺一)、工艺流程:1、浆砌片石护坡:测量放样→整平边坡→开挖沟槽→浇筑基础混凝土→砂砾垫层→浆砌片石防护。2、格网防护+片石护坡:测量放样→整平边坡→开挖沟槽→浇筑基础混凝土→砂砾垫层→浆砌片石→设置1号预制块→格网防护。3、混凝土块全防护测量放样→整平边坡→开挖沟槽→浇筑基础混凝土→砂砾垫层→25号混凝土预制块全防护。 (二)、施工措施:1、护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理。在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。2、护坡基础开挖护坡开挖采用人工与机械进行开挖,并严格按照图纸设计尺寸进行开挖。3、浇筑基础混凝土采用导管灌注水下混凝土法在以开挖的沟槽中浇筑基础混凝土。基础每隔15m设一道2cm沉降缝,沉降缝采用沥青麻絮进行填塞。4、砂砾垫层铺设在护坡基础开挖完成后,清除基底松散结构,并进行洒水,在基底平整、密实后即可进行砂垫层的铺设。砂砾垫层铺设厚度为15cm,铺设平整,密实。5、浆砌片石防护施工在砌筑完成后的基础上逐层砌筑坡面片石直至达到设计位置。砌体分层座浆砌筑,砌筑上层时,确保不振动下层,不在已砌好的砌体上抛掷、滚动、翻转和敲击石块;砌体分段砌筑时相邻工作段交差不超过1.2m,分段位置设在沉降缝处,砌体砌筑完成后进行勾缝专角石采预制块施工以确保砌体沉降缝整齐垂直,上下贯通。 (三)检测项目护坡、护面墙检查项目项次检查项目规定值或允许偏差1砂浆强度(MPa)在合格标准内2顶面高程(mm)±503表面平整度(mm)304坡度不陡于图纸规定5厚度(mm)不陡于图纸规定6底面高程(mm)±50预制空心砖护坡检查项目项次检查项目规定值或允许偏差1砂浆强度(MPa)在合格标准内2网眼尺寸(mm)±1003坡度不陡于图纸规定4边棱直顺度(mm)±505表面平整度(mm)±306嵌入度(mm)±50 五、质量保证措施1、加强原材料质量控制,进场中砂过筛后方可打堆存放。所有原材料按照进场频次进行抽检,不合格的原材料严禁进场。2、严格执行三检制,积极配合监理工程师的工作,发现问题及时纠正。3、完善技术管理体系,做好各工序技术交底。(1)建立经理部、施工队、工班三级技术管理网。现场施工过程中出现的问题,影响到工程质量的及时地与设计监理部门沟通,妥善处理。编写好工序作业指导书。(2)隐蔽工程未经检查签字不得进行下道工序。(3)经理部每旬组织一次质量大检查,对质量情况进行讲评,指出存在的问题,制定整改措施。(4)施工前组织施工人员对施工注意事项进行培训。4、完善质检体系(1)项目经理部成立质量管理领导小组,项目经理为组长,技术主管为副组长,各专业工程师及职能部门主管参加。(2)施工队成立质量管理小组,施工队长为组长,技术主管为副组长,工班长及队的职能人员参加。(3)项目部各管理层配专职质量检查人员。(4)试验室跟踪试验,保证质量检查工作正常进行。(5)加强质量教育和岗前培训。进行质量教育,提高质量意识。开工前进行专业、规范、操作要求、岗位责任的培训,规范每个参加项目施工的人员的行为,做到人人懂规范、讲规范、按规范施工。施工质量与每个人的利害关系明确,做到人人胸中有数,达到科学化、标准化、规范化、程序化施工。(6)质检员紧盯现场,严把质量关。5、严格按施工规范施工。6、砂浆严格按配合比拌制。7、施工用水采用饮用水,并在施工现场设立蓄水池。 六、安全、环保保证措施1、危险源和污染源识别:本工序存在危险源为施工用电、坑坡塌方、交通事故;污染源为扬尘污染、建筑垃圾污染,针对上述危险源和污染源特制订如下措施:2、运输道路平整畅通,排水良好,并及时洒水除尘;3、做好职工的安全教育,提高职工的安全意识。4、运输道路路口设置明显的标志、警示牌等,提醒职工、行人和车辆注意安全。5、专职安全员巡回检查,发现安全隐患及时清除。6、生活区设垃圾箱并带盖。垃圾入箱,及时清理,运至指定地点弃放。7、施工中严格按设计要求和规定进行取土、弃土、弃植、挖基、回填,避免对道路、农田造成污染和水土流失堵塞河道。8、施工排水和废料的处理按环保要求执行,排列和堆放到指定地点。9、施工现场材料、机械堆放整齐,施工有条不紊,做到工完料尽。施工过程中要保护当地水源和建筑物。10、对项目全员进行环保教育,提高环保意识,全员动手做好环境保护工作。做好周围的绿化工作,不破坏天然植被;施工完毕将破坏的植被恢复。11、加强施工现场及拌和站用电的管理,严格按照用电规程进行线路架设。施工用电安排专用电工进行架设,并定期进行检查。施工现场工人劳动保护用品必须配备齐全,进入施工场区施工人员必须戴安全帽。 七、文明施工1、管理目标坚持文明施工,促进现场管理和施工作业标准化、规范化的落实,使职工养成良好的作风和职业道德,杜绝野蛮施工现象。做到施工平面布置合理,施工组织有条不紊,施工操作标准、规范,施工环境、施工作业安全可靠,现场材料管理标准有序,内业资料齐全。2、主要技术组织措施合理使用场地,保证现场道路、水、电和排水系统畅通。运输道路的布置,尽量利用既有道路和永久路基,与现场的加工点、仓库、水泥、砂、石子等堆放位置结合布置,并与场外道路连接;临时设施的布置,避免二次搭建,现场办公室要靠近施工地点,作到“三通一平”,电线不漏电,管线不侵限。有项目概况标牌,并注明工程名称、施工单位、项目负责人、技术负责人、安全员、质检员、工程数量、工期要求、配合比、质量要求等;人机料物合理组合;有详细的施工方案,做好技术、安全、质量交底;做到工完料净。工地有施工负责人,技术人员现场指导;各工班负责人必须现场搞好交接;混凝土施工必须有配合比通知单;有合格的计量工具,并按规定正确使用;严格按技术交底、施工图纸和施工规范施工。施工时避免损坏地上和地下管线。危险处所设置醒目标志、围栏;施工戴安全帽,不穿凉鞋、拖鞋施工;现场有安全员,并佩带袖标;脚手架安全可靠,现场有安全警示牌,工地要有看护人员。存料场的库房要规划布置合理,场地夯实,有放污染、防潮湿措施;材料堆放整齐;收料认真,精打细算,定额发料,不浪费;水泥分批号堆放,坚持先进先用,防湿、防潮;停放场地平整坚实,不积水;机械设备性能良好,无跑冒滴漏现象;灭火器材、避雷装置齐全;机械设备有专人管理、操作。各种技术资料、统计报表等齐全、及早完备、准确;按时呈报完成实物工作量及进度,并且数字准确;能够提供工程质量、材料消耗、经济效益的台帐。施工现场有适当的宣传语牌;有竞赛评比栏;有双增双节活动,并有记录;有宣传教育记录。在施工过程中,搞好路地共建,处理好与当地政府和群众的关系,严肃群众纪律。做到施工不影响居民的生活和生产,并为当地提供力所能及的服务。 谢谢观赏WPSOfficeMakePresentationmuchmorefun@WPS官方微博@kingsoftwps查看更多
