2021年【方案】高速公路工程路基防护施工方案

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

2021年【方案】高速公路工程路基防护施工方案

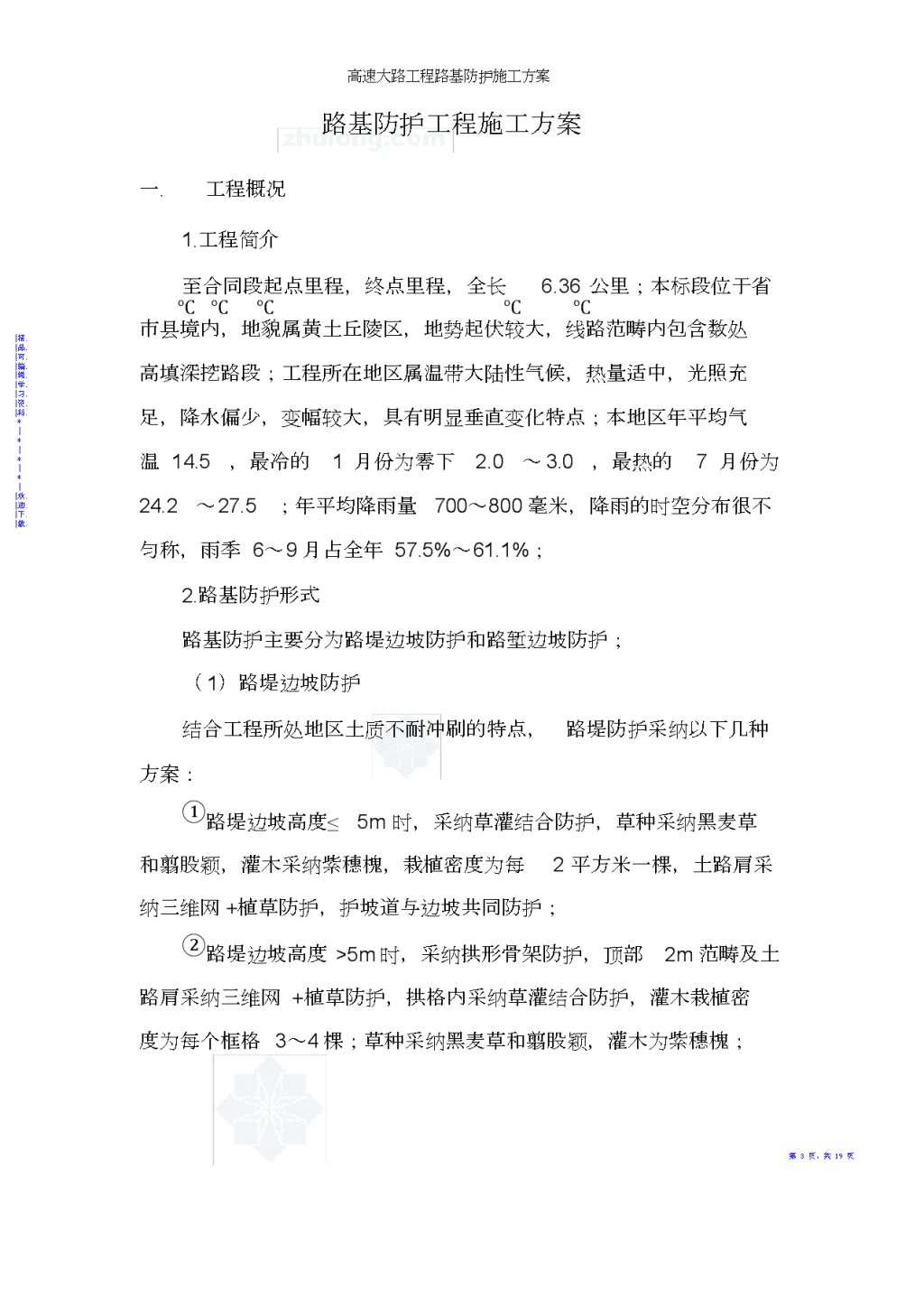

高速大路工程路基防护施工方案大路至合同段()|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.路基防护工程施工方案编制:复核:审批:工程有限公司至土建合同项目部二0一0年十月一日第1页,共19页 高速大路工程路基防护施工方案目录一.工程概况......................................................错..误.未指定书签;二.资源配置......................................................错..误.未指定书签;三.施工预备......................................................错..误.未指定书签;四.施工方法......................................................错..误.未指定书签;五.质量保证措施...............................................错.误.未指定书签;六.安全保证措施...............................................错.误.未指定书签;七.工期保证措施...............................................错.误.未指定书签;八.文明施工与环境爱护...................................错.误.未指定书签;|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.第2页,共19页 高速大路工程路基防护施工方案路基防护工程施工方案一.工程概况1.工程简介|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.至合同段起点里程,终点里程,全长6.36公里;本标段位于省市县境内,地貌属黄土丘陵区,地势起伏较大,线路范畴内包含数处高填深挖路段;工程所在地区属温带大陆性气候,热量适中,光照充足,降水偏少,变幅较大,具有明显垂直变化特点;本地区年平均气温14.5℃,最冷的1月份为零下2.0℃~3.0℃,最热的7月份为24.2℃~27.5℃;年平均降雨量700~800毫米,降雨的时空分布很不匀称,雨季6~9月占全年57.5%~61.1%;2.路基防护形式路基防护主要分为路堤边坡防护和路堑边坡防护;(1)路堤边坡防护结合工程所处地区土质不耐冲刷的特点,路堤防护采纳以下几种方案:①路堤边坡高度≤5m时,采纳草灌结合防护,草种采纳黑麦草和翦股颖,灌木采纳紫穗槐,栽植密度为每2平方米一棵,土路肩采纳三维网+植草防护,护坡道与边坡共同防护;②路堤边坡高度>5m时,采纳拱形骨架防护,顶部2m范畴及土路肩采纳三维网+植草防护,拱格内采纳草灌结合防护,灌木栽植密度为每个框格3~4棵;草种采纳黑麦草和翦股颖,灌木为紫穗槐;第3页,共19页 高速大路工程路基防护施工方案③填方边坡坡脚易受水冲刷的冲沟路段,边坡坡脚处1.5m高范畴内采纳M7.5浆砌片石防护;2.路堑边坡防护本合同段挖方边坡采纳挂网+湿法喷播防护,边沟两侧采纳草灌|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.结合防护,坡脚采纳1m高坡脚墙护砌;3.主要主要工程数量本合同段路基防护工程主要工程数量有:C20混凝土595立方米,三维网植草6406平方米,湿法喷播135427平方米,M7.5浆砌片石11856立方米;二.资源配置1.人员配置(1)治理人员配置依据我合同段路基防护形式.工程数量及相关技术标准要求,我项目部在施工.技术.试验.安全.材料等方面的治理人员配置如下:姓名项目岗位职务施工治理职务姓名项目岗位职务施工治理职务项目经理生产副经理项目负责人施工负责人项目总工安全总监技术负责人安全负责人工程部长质检负责人试验室主任试验负责人物资部长施工员物资设备负责一工区区长测量队长施工员测量负责人三工区区长技术员一工区技术负责人技术员三工区技术负责人(2)施工人员配置第4页,共19页 高速大路工程路基防护施工方案我项目部依据不同工点的作业内容.工程数量.技术难度及施工方案支配情形配置了包括普工.钢筋工.电工.机械操作工.修理工等相关的施工工人,确保现场施工有序,安全.质量治理到位,进度满意工期要求;|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.(3)施工机械配置序号机械名称规格单位数量序号机械名称规格单位数量1发电机100台16洒水车台12风钻2.5台27自卸汽车东方台23空压机15台18挖掘机220台14砂浆搅拌机15台19装载机50台15蛙式打夯机7.5台110喷播机80台1以上机械设备依据施工现场实际情形和工程内容合理调配;三.施工预备1.技术预备施工前组织技术人员对施工图纸进行具体审核,明白防护工程施工里程.工作内容.工程数量等,把握施工工艺.技术标准及质量控制重点;对已完成的路基中线.高程.宽度及边坡坡度进行检查验收,合格后方可进行防护工程施工;依据设计图纸要求用全站仪放出施工路段边坡坡脚线,并用白石灰撒线标记,按设计图纸要求需要设置护脚墙的路段放出基槽开挖线,并测量地面高程,运算处开挖深度;进场材料要依据设计图纸及规范要求进行试验,并出具试验检测第5页,共19页 高速大路工程路基防护施工方案报告,不合格的材料不得进场;必需挑选高质量的草籽,品种优良,杂质少,成活率高,不得使用劣质草籽;2.现场预备贯穿施工便道,平整施工场地,为施工制造有利条件;|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.每个施工点必需设置醒目的施工标志牌,标明里程桩号.施工项目.主要工程数量.技术负责人.施工员及监理工程师姓名;合理布置施工现场,作业区.生活区分开设置,施工材料.机械设备进场后划分区域存放整齐,做好材料保管和机械爱护工作;四.施工方法(一)路堑边坡护脚墙.挂网+湿法喷播防护1.浆砌片石护脚墙(1)开挖护脚墙基槽:依据放样的护脚墙基槽开挖线及技术交底的开挖深度,采纳人工开挖基槽,清理基底松土,并修整成1:10内倾斜坡,整平并夯实;基槽顺路线方向线形必需顺畅,不得有局部弯折;(2)护脚墙:路堑护脚墙采纳M7.5浆砌片石,总高度1.6m,基础埋深0.6m,采纳0.4m等厚截面,坡度与边坡坡度一样;(3)施工要求①石料的要求:石料应挑选石质应匀称.不易分化.无裂纹.抗压强度不小有30的片石;一般用爆破或楔劈法开采的石块,厚度不小于15(卵形和薄片不得采纳);用作镶面的片石,应挑选表面较平第6页,共19页 高速大路工程路基防护施工方案整.尺寸较大者,并应稍加修整;②砂浆的要求a.拌制砂浆所用的水泥.砂.水等材料的质量标准宜符合工程相应材料的质量标准;砂浆中所用砂,应采纳中砂或粗砂,砂的最大|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.粒径不宜超过5;b.砂浆配置应采纳质量比,砂浆应随拌随用,保持相宜的稠度,一般宜在3~4小时使用完毕,气温超过30℃时,宜在2~3小时用完,在运输过程或贮存器中发生离析.泌水的砂浆,砌筑前应重新拌和;已经凝聚的砂浆,不得使用;③砌体的砌筑要求a.先进行基底清理、将地表松软土.石屑等清扫洁净;砌块在使用前必需浇水润湿,表面如有泥土.水袖,应清洗洁净;b.砌筑基础第一层砌块时,如基底为岩层,应先将基底表面清洗潮湿,再坐浆砌筑,如基底为土,可直接坐浆砌筑;c.砌体应分层砌筑,较长时可分层分段砌筑,但两相邻工作段的砌筑差不宜超过1.2m;较大的砌块应用于下层,安放时应选取形状及尺寸较为合适砌块,尖锐突出部分应敲除;每一工作层的水平缝应大致找平,各工作层竖缝应相互错开,不得贯穿,砌缝宽度不应大于4㎜;d.各砌层的砌块应安放稳固,相互咬合,砌块间应砂浆饱满,粘结坚固,不得直接贴靠或脱空,砌筑时底浆应铺满,竖缝砂浆应在已砌石块侧面铺放一部分,然后于石块放好后填满捣实;用小石子砼第7页,共19页 高速大路工程路基防护施工方案塞缝时,应以扁铁捣实;砌筑上层块时,防止振动下层块;e.砌筑工作中断后复原砌筑时,已砌筑的砌层表面应加以清扫和潮湿;④砌体勾缝及养护a.砌体采纳M10砂浆勾缝,一般采纳平缝;|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.b.石砌体勾缝应嵌入砌缝内约20深,缝槽深度不足时,应凿够深度再勾缝;c.砂浆砌体,应在砂浆初凝后,撒水掩盖养生7~14天;养护期间应防止碰撞.振动或承重;2.挂网+湿法喷播防护(1)清理坡面人工清理坡面松散土石,由于边坡较陡、施工人员应佩带安全带.悬挂安全绳、清理工作自上而下,将松动的浮石.浮土逐一清理洁净,尽量使坡面平整、对坡面上体积较大的孤石不会松动可以保留、对较深的空洞有条件的必需补平,最终将清理下来的土石清运显现场;(2)放样钻锚杆孔按设计图纸要求,锚杆孔顺路线方向及竖向间距均为3m,呈梅花形布置;布点放样后采纳风钻进行打孔,深孔1.5m米,孔径40,钻孔方向要与坡面成垂直角,孔钻完要用风管将孔吹洗洁净;(3)安装锚杆本工程挂网锚杆采纳Ф18螺纹钢制作,长度为1.5m,然后按垂直坡面方向安装到孔内〔留意安装前钻孔必需清理洁净〕,锚杆伸出坡第8页,共19页 高速大路工程路基防护施工方案面部分为6~8;锚杆采纳M30水泥砂浆注浆固定,施工时采纳挤浆机将砂浆挤进孔内、留意在灌浆时要使锚杆保持在孔的中心、灌浆必需饱满密实、通过养护砂浆固结后锚杆能够承担肯定的拉力;(4)挂网|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.本工程采纳网孔间距5×5的8号镀锌铁丝网;施工时,将镀锌铁丝网从坡顶沿边坡面慢慢铺下,固定在坡顶的宽度不小于50,尽可能使整卷铁丝网直铺到护脚墙顶,并压紧;铺设时拉紧铁丝网,平顺地挂在锚杆上,用连接件或铁丝将网和锚杆固紧,网与网之间的搭接宽度为20;完成挂网工作后,要仔细检查网与锚杆连接的坚固性,确保挂网与坡面形成稳固的整体;(5)拌制喷播材料喷播绿化的喷浆混合物包括草种.有机复合肥(N.P.K).土壤改良剂.纤维.着色剂.保水剂.粘合剂.水等;粘合剂用量不宜过多,否就影响种子发芽,依据边坡缓.陡情形而定;材料加入次序为:纤维→种子→肥料→水→粘合剂.土壤改良剂,待水加到三分之二为开头搅拌,边搅拌边慢慢加入粘合剂,充分拌匀,形成匀称的溶液后在喷播;拌制时,不得先加入粘合剂和土壤改良剂再加入水;(6)液压喷播采纳液压喷播机将混合有种子.肥料.土壤改良剂.种植粘合剂.保水剂和水的混合浆液匀称喷洒在坡面上;喷播为尽量从正面喷射,凹凸死角要进行补喷,禁止雨天进行喷播;喷播完成后,可视情形撒少许土,以掩盖网包,并立刻掩盖无纺布;第9页,共19页 高速大路工程路基防护施工方案(7)养护养护用的无纺布要求单位面积质量不小于14g,掩盖后准时洒水养护,养护期不少于45天,以喷灌水为主,常常保持土壤潮湿,以促进种子发芽和快速生长掩盖;种苗长出后应追施氮肥,促苗转青;|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.发觉病虫害时应准时喷药,防止扩散;3.边沟两侧草灌结合防护挖方段边沟两侧采纳草灌结合防护;草籽选用黑麦草和翦股颖,灌木采纳紫穗槐,内侧种植1排,间距1.5m,外侧2排,行距1m,株距2m,交叉栽植;施工时将原地面土壤翻松,翻松深度10左右;如原地土质不适合直接种植,就要从别处取运种植土,掩盖厚度不少于7;灌木挖坑栽植,草种要与肥料混合后匀称撒在种植土上,并翻土掩盖,掩盖厚度1~2;种植完成后准时洒水养护,养护期不小于45天;(二)路堤边坡拱形骨架+草灌结合防护本防护形式适用于路基填土高度H>5m的填方路段;拱形骨架最下一层为调整层,其次层以上采纳相同高度,每层高4.5m;拱圈挡块采纳C25砼预制块,骨架采纳M7.5浆砌片石;拱圈内采纳草灌结合防护,灌木采纳紫穗槐,草种采纳冬麦草或狗牙根;拱形骨架防护段落长度超过100m时,每42m设置1道检修踏步;1.浆砌片石护坡道基础(1)开挖基槽:依据放样的基槽开挖线及技术交底的开挖深度,采纳人工开挖基槽,清理基底松土,整平并夯实;基槽顺路线方向线第10页,共19页 高速大路工程路基防护施工方案形必需顺畅,不得有局部弯折;(2)浆砌片石基础:护坡道基础采纳M7.5浆砌片石,高度0.6m,基础大样见图;|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.(3)砌体施工要求:同护脚墙要求相同;2.混凝土预制挡块:混凝土预制挡块分为拱肋挡块和拱形挡块,混凝土标号为C25,采纳定型模具在小型预制构件厂集中预制.养护.存放,待边坡具备施工条件后运至现场安装;3.拱形骨架施工(1)骨架基槽:骨架基槽深度25,拱肋宽度50,拱圈宽度44;人工使用十字镐进行开挖;开挖完成后,修整轮廓线,清除基槽中松散土石,整平后用小型机具夯实;(2)安装拱形骨架挡块:挡块安装时必需纵.横挂线安装,确保拱格高度.宽度一样,拱肋竖直,拱圈圆顺,线性美观;混凝土预制挡块采纳M10水泥砂浆勾缝,勾缝宽度1;(3)拱形骨架浆砌片石:拱形骨架浆砌片石施工除遵循前述要求外,对砌块及砌体外观更要严格掌握;砌块体积匀称,且不宜过大,外形规章,表面平整;骨架砌筑完成后,要对拱圈上方不规章或不圆顺的砌体边缘进行人工修凿;(4)拱形骨架防护段落长度超过100m时,每42m设置1道检修踏步;检修踏步采纳M7.5浆砌片石砌筑,第11页,共19页 高速大路工程路基防护施工方案(5)砌筑完毕后,整个砌体外表面应在同一平面上,平顺.自然;用原土回填并夯实开挖的基槽后,清除拱格内余外的土;4.拱格内草灌结合防护草籽选用冬麦草或狗牙根;灌木采纳紫穗槐,每个拱格种植5株,|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.竖向分3层布置,上.下层各2株,中间1株,交叉栽植;施工时将原地面土壤翻松,翻松深度10左右;如原地土质不适合直接种植,就要从别处取运种植土,掩盖厚度不少于7;灌木挖坑栽植,草种要与肥料混合后匀称撒在种植土上,并翻土掩盖,掩盖厚度1~2;种植完成后准时洒水养护,养护期不小于45天;(三)草灌结合防护本防护形式适用于路基填土高度H<5m的填方路段;草籽选用黑麦草和翦股颖,灌木采纳紫穗槐,坡面种植密度为每平方米1株;施工时,采纳人工整修坡面,清除标称不稳固块体和浮土,修坡后坡面整体应平顺,自然,坡面平整体要求掌握在5~82m2之内;灌木挖坑栽植,草种要与肥料混合后匀称撒在种植土上,并翻土掩盖,掩盖厚度1~2;种植完成后准时洒水养护,养护期不小于45天;五.质量保证措施1.组织保证建立.健全质量保证体系,项目经理部设置由专业技术人员组成的质检部,其负责人由总工程师领导,直接对项目经理负责;质检部下设质检组,由项目部质检员组成;质检组负责日常的质量掌握.第12页,共19页 高速大路工程路基防护施工方案检测.指导,监督施工人员严格按技术规范.施工图设计.操作规程施工,以确保工程质量;2.制度保证由项目总工程师组织各专业工程师,依据施工技术规范和操作规|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.程,完善各工序.各专业质量检测规范和条例,并切实在施工中仔细贯彻执行;同时依据各专业的各种规范和条例,加强对上岗人员专业技能和质量意识的训练.培训,施工人员应积极参与培训,并养成严格执行质检制度的自觉性;实行工程技术人员和质检人员跟班施工的制度,发觉问题准时解决,并逐级报告,实行工程技术人员和质检人员对所承担的施工.质检负责的制度,以确保工程质量;3.质量掌握措施(1)技术治理措施①加强技术治理,明确岗位责任制,仔细熟识图纸和施工规范的要求,做好技术交底工作,建立技术考核制度,严格按操作规程组织施工,严格按国家质量评定标准组织验收;②推行全面质量治理,建立质量目标考核制度,确定各种工序质量目标,仔细贯彻“谁施工,谁负责”的精神,并设立专项质量奖罚制度,做到奖优罚劣;③坚持质量“三检”制度,每道工序完成后施工队要进行自检合格后报项目部专职质检员检查,最终必需经监理工程师检查合格后方能进行下一道工序施工;(2)材料掌握措施第13页,共19页 高速大路工程路基防护施工方案仔细把好材料质量关,按工程质量保证资料检查项目的统一要求做好各种材料的检验,对进场的钢筋.水泥.铁丝网.三维网都必需检验合格,其他添加剂和化肥必需选购专业厂家产品,并具备产品检验合格证,符合设计要求指标才能使用;对植物主要挑选生长健壮.|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.树干挺立.无损耗.无病虫害并符合设计要求规格的苗木;对草籽的供应商必需挑选有国家颁发合法经营证的上规模企业的草籽;喷播前仍必需提前进行配种催芽试验,检查其纯度及萌发率均应达到90%以上,方可投入实播;(3)施工测量①对全部施工用的测量仪器,要按计量要求定期到指定单位进行校定,施工过程中,如发觉仪器误差过大,立刻送去修理,并重新校定,精度满意要求后,方可使用;②对设计单位交付的测量资料进行检查.核对,如发觉问题要补测加固,移设或重新测校,并通知设计单位及现场监理工程师;③施工基线.水准点.测量掌握点,应定期半月校核一次;各项目开工前,校核全部的测量掌握点,并加强做好爱护;六.安全保证措施1.强化安全生产治理体系(1)本工程安全生产目标为:无死亡.重伤.无火灾及设备事故发生;(2)按文明施工样板工程进行安全生产及治理,争取创安全文第14页,共19页 高速大路工程路基防护施工方案明施工治理先进工地;2.落实安全生产措施(1)项目领导及全体职工应坚固树立“安全第一.预防为主”的思想,坚决贯彻“管生产必需管安全”的原就,把安全生产作为头等|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.大事来抓,并仔细落实“安全生产.文明施工”的规定;(2)建立健全并全面贯彻安全治理制度和各岗位安全责任制;项目部每周召开一次会议,具体检查处理各部门存在的安全隐患问题,提出改进措施,落实安全生产责任制,严格掌握安全操作规程作业,确保安全生产;项目部专职安全员每天都要对安全生产情形进行监督检查,监督班组遵守安全操作规程,按规定佩戴安全防护用品和标志,把事故苗头毁灭在萌芽状态;(3)加强安全训练,提高全员安全意识与学问水平;开工前,第一要依据各项工程的施工特点,编制具体的安全措施和作业安全细就,组织全体人员学习,并要求严格遵守;(4)在施工中特殊要重视保证施工人员,机械设备及施工工程的安全;(5)按规定办理各项安全生产治理手续,协作业主加强工地的防火措施,严格掌握施工用火,杜绝火灾事故的发生;(6)在工地和生活区配备必要的防火器材,做好施工和生活用电的爱护,加强对夜间施工用电的治理,确保不发生意外;第15页,共19页 高速大路工程路基防护施工方案七.工期保证措施1.严格施工进度治理在施工方案总工期内,采纳流水作业与平行作业相结合的混合作业法,优化各工序之间有关连接,以最短最有效的治理加快施工进度,|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.确保总工期目标的落实;2.确保按方案工期完成任务的措施:依据现有治理水平,技术力气和设备状况,拟采纳以下技术组织措施,确保按方案工期完成施工任务:(1)优化生产要素依据优化的原就支配人.机.物等生产要素在时间和空间的对应位置,使其数量充分,投入合理.才能强大,最大限度地保证生产的高速完成;①挑选有体会.有业绩的人员构成项目组合,组成各部门的治理层;施工过程要集思广益,想方设法,努力克服一切困难,遇到问题准时讨论,尽快找到有效可行的解决方法,对没有按期完成的施工节点,必需端正态度,深究缘由,查清责任准时赐予补救;②充分组织合理调配素养高的劳动力,特殊为影响进度的关键工种,优化劳动组织,建立健全内部生产责任制和劳务来源,落实多劳多得的安排机制,充分调动广大职工的劳动积极性;③充分发扬机械化施工效率,进行优化组合,合理搭配,加强机械的检修.修理.保养工作,配备娴熟负责的机修人员,确保机械效率达到施工任务的要求,防止因机械故障而影响施工进度;第16页,共19页 高速大路工程路基防护施工方案④编制可行的物资保证方案,合理进行材料方案调配,使各工序材料物资能适时地保质保量地到达现场,保证施工生产的顺当进行;⑤项目部每周召开一次生产和谐会,检查生产方案执行情形,总结上段工作〔包括分析为否完成任务的缘由〕布置下段任务,提出如何|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.完成任务的具体措施;⑥为保证按方案完成,对焦急项目设工期奖,实行经济手段促使工程赶工,确保进度方案的实现;⑦主动和谐有关部门关系、争取得到各方支持、并同周边群众处理好关系、最大限度地制造良好的施工环境、确保工期方案的顺当实现;(2)方案系统掌握有效①从总目标动身,组成方案实施保证体系,使总进度方案.分部分项工程施工方案进度与月.旬作业方案相互连接,环环扣紧,互为条件,采纳倒计时的方法,把方案落实到每一天;②强化工程项目的方案治理,以施工组织为依据,分期编制各项资源供应方案,保证工程有组织.有秩序.按方案进行,在有条件的情形下,分阶段调整缩短工期;(3)科学治理.措施得力①针对工程特点,依据可行性与经济合理性原就,不断优化施工组织设计,从突出“组织”.“规划”.“掌握”的角度动身,拟定分部分项施工方法,确保优质.高速.文明的技术措施到位;②推广流水施工工艺、合理支配工序、调动一切积极因素,保证关键工序的按时或提前完成、尽量采纳新工艺.新技术,不断提高工效; 第17页,共19页 高速大路工程路基防护施工方案③按工期质量要求,严格执行各项奖惩制度,使作业层明的确施方案的技术措施和责任,做到有制度有检查落实;④保证工程资金供应,加强施工治理,确保各种费用的支付;⑤适当增加资源投入,提前备好供应材料,加快备件的周转率以|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.加快施工进度,提高经济效益;八.文明施工与环境爱护1.文明施工(1)工程开工前应向当地政府治理部门明白有关文明施工的规定,办理相应的文明施工手续,并在施工现场张挂标志告示牌;(2)仔细做好施工地段内相邻单位.居民和谐工作,尽可能削减施工作业对他们的影响,并设立必要的警告标志和劝导治理人员,防止在施工期间无关人员随便进入施工现场;(3)爱护施工现场已建成的路基.桥涵.管线等构造物,不得对它们造成破坏,的确影响施工的必需按规定报请业主监理处理;(4)工地材料堆放及机械布设应错落有序,严禁乱堆乱放,并常常进行清扫整理,做到施工场地洁净,道路畅通,环境文明;(5)要对施工人员进行文明施工训练,特殊要进行遵纪守法训练,突出特区人的精神风貌,敬重当地居民风俗,以良好的精神风貌投入工程建设中;2.环境爱护施工要实行规范化,标准化治理,把环境爱护放在重要位置上来第18页,共19页 高速大路工程路基防护施工方案熟识,针对当地气候和区域的特点,制定以下爱护措施:(1)敬重当地人民的生活习俗,爱护当地居民的正常生产和生活秩序,搞好工民关系,保证施工作业的正常进行;(2)对施工地段沿线地貌加以爱护,要为原有居民和单位工作|精.|品.|可.|编.|辑.|学.|习.|资.|料.*|*|*|*||欢.|迎.|下.|载.生产活动的进出留有特地通道,在必要的地点设置足够的照明.护栏.围栏.警告牌及看管人员,以保证公众的安全与便利;(3)在生活区和生产活动人员较集中的地点,设置必要的生活和卫生措施,以保证施工人员的身体健康和环境卫生,夜间施工仍要防止噪音干扰;(4)在施工期间,对易飞扬的粉尘材料在运输和堆放时进行掩盖,并常常对主要道路进行爱护并洒水.降尘,防止粉尘对环境造成污染;第19页,共19页
查看更多

相关文章
