- 2022-05-12 发布 |
- 7页



申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。
文档介绍

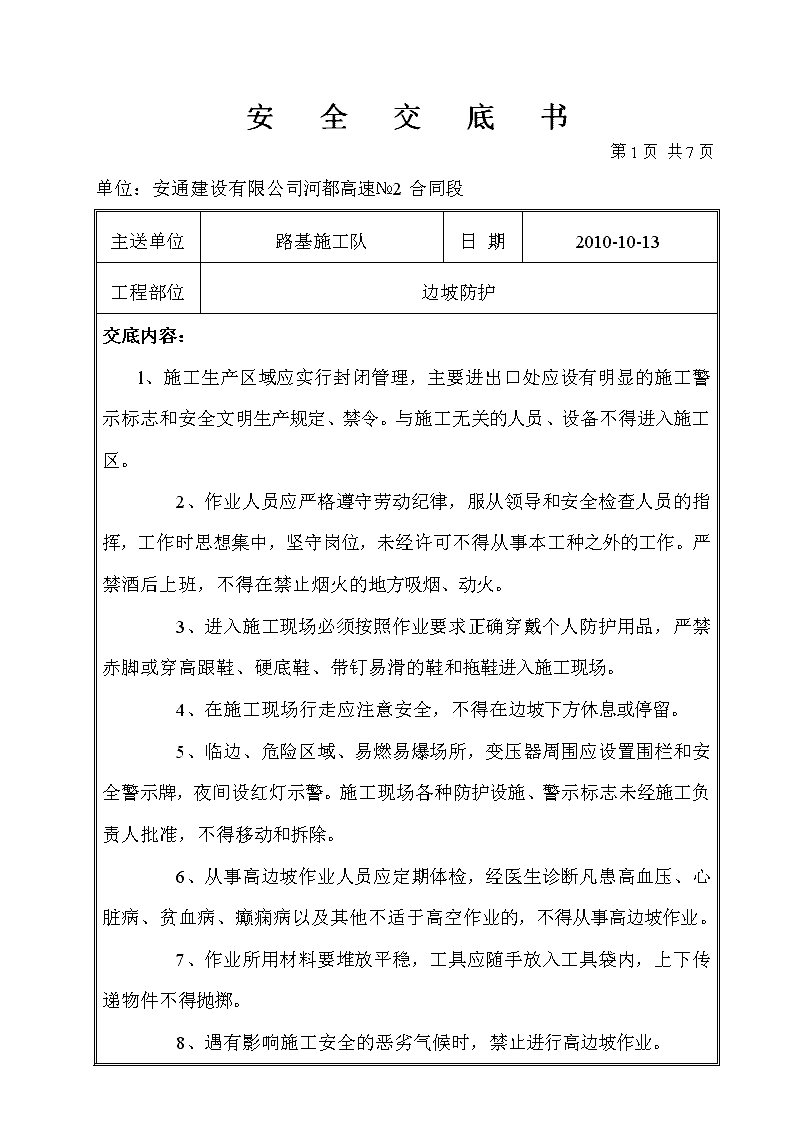

边坡防护安全交底
安全交底书第1页共7页单位:安通建设有限公司河都高速№2合同段主送单位路基施工队日期2010-10-13工程部位边坡防护交底内容:l、施工生产区域应实行封闭管理,主要进出口处应设有明显的施工警示标志和安全文明生产规定、禁令。与施工无关的人员、设备不得进入施工区。2、作业人员应严格遵守劳动纪律,服从领导和安全检查人员的指挥,工作时思想集中,坚守岗位,未经许可不得从事本工种之外的工作。严禁酒后上班,不得在禁止烟火的地方吸烟、动火。3、进入施工现场必须按照作业要求正确穿戴个人防护用品,严禁赤脚或穿高跟鞋、硬底鞋、带钉易滑的鞋和拖鞋进入施工现场。4、在施工现场行走应注意安全,不得在边坡下方休息或停留。5、临边、危险区域、易燃易爆场所,变压器周围应设置围栏和安全警示牌,夜间设红灯示警。施工现场各种防护设施、警示标志未经施工负责人批准,不得移动和拆除。6、从事高边坡作业人员应定期体检,经医生诊断凡患高血压、心脏病、贫血病、癫痫病以及其他不适于高空作业的,不得从事高边坡作业。7、作业所用材料要堆放平稳,工具应随手放入工具袋内,上下传递物件不得抛掷。8、遇有影响施工安全的恶劣气候时,禁止进行高边坡作业。 9、开挖线上部不稳定岩体、松动岩块,直接影响下部作业安全,应进行清除或加固支护处理。10、在覆盖层施工前应按照设计要求清理完边坡的风化岩块、堆积物、残积物和滑坡体,并在适当位置修筑拦渣坎,保证下部施工安全。11、在覆盖层开挖前按设计要求完成截水、排水沟的施工,验证排水效果,防止地表水和地下水对施工的影响。12、覆盖层开挖应按设计边坡坡比自上而下分层进行,坡面按设计要求做成一定的坡势,以利排水。13、坡面随开挖下降及时进行清坡,按设计要求或根据现场实际情况采取适当的措施加以支护,保证施工安全。支护主要采取锚固、护面和支档几种形式。14、作好汛期防水、边坡保护措施,防止边坡坍塌造成事故。15、对于边坡易风化崩解的土层,若开挖面不能及时支护时,应预留保护层,在有条件支护时,再进行保护层开挖。16、需人工开挖的坡面覆盖层,应在丌挖范围内,按照每人控制2.5m的水平距离,作业人员系安全带,从高处分条带向下逐层依次清理,相邻5人之间最大高差不得大于1.5m,所有人员之问最大高差不得大于3m,对于块体较大、人工无法撬动的孤石,宜爆破后清除。17、在覆盖层开挖过程中,如出现裂缝或滑移迹象,应立即暂停施工并将施工人员及设备撤至安全区域,在查清原因、采取可靠的安全措施后方可恢复施工。 18、边坡石方开挖采取自上而下的丌挖方式,同时应作好边坡丌口线上下一定范围内的锁口和锚固工作。对于需要支护的边坡,采用边开挖边支护的方法,永久支护中的系统锚杆和喷混凝土与开挖工作面的高差不大于一个梯段高度,永久支护中的预应力锚索与开挖工作面的高差不大于两个梯段高度。19、边坡开挖时,不得采用对坡面产生破坏的爆破方法,可在坡面3—5米以内预留保护层;也可先进行坡面预裂爆破再进行主体石方开挖爆破,一般采用梯段加预裂爆破一次开挖。20、对于边坡易风化破碎或不稳定的岩体,应先做好施工安全防护,边开挖边支护。在有断层和裂隙发育等地质缺陷的部位,应在支护作业完成后才能进行下一层的开挖。21、在开挖面靠近马道或平台设计高程时,各级马道及平台预留1.5~2m的保护层,保护层开挖严格按照保护层开挖技术要求进行,并在马道或平台外侧,分别设置马道护栏及其它挡渣措施,以免石渣滑落。22、在靠近其他建筑物边沿或电杆、电缆、电线、风水管等附近丌挖时,应由技术部门根据实际情况,制定出专门的安全防护措施。23、进入高边坡部位施工的机械,应全面检查其技术性能,不得带病作业。24、施工机械进入施工区前,应对经过线路进行检查,确认路基基础、宽度、坡度、弯度、桥梁、涵洞等能满足安全条件后方可行进。25、机械在靠近边坡作业时,距边沿应保持必要的安全距离,确保轮胎(履带)压在坚实的地基上。26、施工机械停止作业时,必须停放在安全可靠、基础牢固的平地,严禁在斜坡上停车,临时在斜坡上停车,必须用三角木等对车轮阻滑。 27、脚手架应按照国家颁布的有关安全技术规范及规定进行设计、施工;严格履行方案的设计审批、验收程序;使用过程中,加强维护和管理。不准随意修改和变动其结构。28、脚手架搭设人员必须是《特种作业人员安全技术考核管理规则》(GB5036)考核合格的架子工,施工前应对现场搭设人员进行技术、安全交底,没有参加交底的人员不得上架作业。29、脚手架搭设过程中严禁交叉作业。30、因施工需要,增设临时悬挑式平台(如悬挑式操作平台等)时,应对脚手架的承载力、刚度和稳定性重新进行复核计算,在确保安全并经批准后执行。31、脚手板铺设应遵守下列规定:1)在人员经过的地方脚手板应满铺、铺稳,六得有空隙和探头板;2)脚手板搭接长度不得小于20cm;3)对头搭接时,应架设双排小横杆,其间距不大于20cm,不得在跨度间搭接;4)在架子的拐弯处,脚手板应交叉搭接;5)脚手板的铺设应平稳,绑牢或钉牢,脚手板垫木应用木块,并且钉牢。32、应在脚手架醒目的位置悬挂警示牌,注明脚手架通过验收的时间、使用期限、一次允许在脚手架上的作业人数、最大承受荷载等。33、脚手架在使用过程中,应进行定期检查和班前检查。如遇大风、大雨、撞击等特殊情况时,应对脚手架的强度、稳定性、基础等进行专项检查,若发现问题必须立即处理,未经处理、验收合格,严禁人员上架作业。 34、边坡支护前,应根据地质条件、结构形式、工艺要求、岩体暴露时间等因素编制施工方案,制定详细的施工作业指导书,并向施工作业人员进行交底。35、对不良地质地段的临时支护,应结合永久支护进行,即在不拆除或部分拆除临时支护的条件下,进行永久性支护。36、为了确保施工期的安全施工,应进行安全监测。监测的部位包括开挖结构面和开口线上部岩体,通过人工巡视检查和对观测数据进行整理、分析,掌握边坡岩体内部作用力和外部变形情况,评估和判断高边坡的稳定状况。37、施工期巡视检查:定期进行边坡的巡视检查工作,检查内容包括边坡是否出现裂缝,以及裂缝的变化情况(裂缝的深度及宽度)、是否出现掉渣或掉块现象,坡表有无隆起或下陷,排、截水沟是否通畅,渗水量及水质是否正常等,并做好巡视记录。38、边坡外部变形监测:在边坡重点部位,布置变形观测墩,施工期的变形观测应结合永久观测进行。通过大地测量法监测边坡变形情况,包括平面变形测量和高程变形测量。有条件的宜采用较为先进的全球定位(GPS)变形测量系统。39、表面裂缝监测:主要监测断层、裂隙和层面的变化情况,通过在边坡裂缝表面安装埋设监测仪器,来反映边坡裂缝的开合情况。 40、应做好边坡施工安全监测成果的整理、反馈工作,以指导施工,边坡的变形数据的处理分析,是边坡监测数据管理系统中一个重要内容,用于对边坡未来的状况进行预报、预警,并对边坡的稳定现状进行科学的评价,预测可能出现的边坡破坏,应做好边坡施工安全监测成果的整理、反馈工作,以指导施工。八、冬雨季施工(1)在雨期施工中,任何麻痹大意和疏忽都可能导致事故发生。因此雨期施工,脚手架应采取如下措施:1)加固脚手架基础。很多脚手架是直接立于土石基础之上,雨期如遇大雨浸泡就会沉陷,导致脚手架的支撑悬空或脚手架倾覆。为防止此类事故发生,可在脚手架底部加垫钢板或以条石为基础;2)脚手架上的马道等要供人通行的地方应做好防滑与防跌落措施,如及时更换表面过于光滑的踏板、在通道两边加装防护网等;3)经常性检查脚手架连接处的连接件,如发现松动或位移要及时加固和恢复;4)雨期不宜在脚手架进行过多施工,工作面不能铺得过大,要控制脚手架上的人员、构件及其它建筑材料的数量,在脚手架上的动作不宜过于激烈;5)金属脚手架要做好防漏电措施。脚手架与现场施工电缆(线)的交接处应良好的绝缘介质隔离,并配以必要的漏电保护装置;或者重新布置现场施工电缆(线),避免与金属脚手架的交接;6)防止边坡被雨水冲塌,可在边坡上加钉钢丝网片,并抹上50cm细石混凝土;也可用塑料布遮盖边坡;7)雨期施工的工作面不宜过大,应逐段、逐片的分期完成,雨量大时,应停止大面积的土方施工;基础挖到标高后,及时验收并浇筑混凝土垫层;如被雨水浸泡后的基础,应做必要的挖方回填等恢复基础承载力的工作;重要的或特殊工程应在雨期前完成任务; 8)暴风雨时应立即停止室外施工作业,人员迅速撤到安全地方。(2)冬季施工应将“防坍塌、防冻、防滑”作为冬季施工的重点工作。1)加大冬季安全防护品的投入;2)在边坡易滑、易坍塌等危险部位增加安全警示标志的设立;3)大雪、暴雪天气不得室外施工。编制者徐淑君复核者李春虎签收者查看更多
