边坡防护工程施工组织设计

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

边坡防护工程施工组织设计

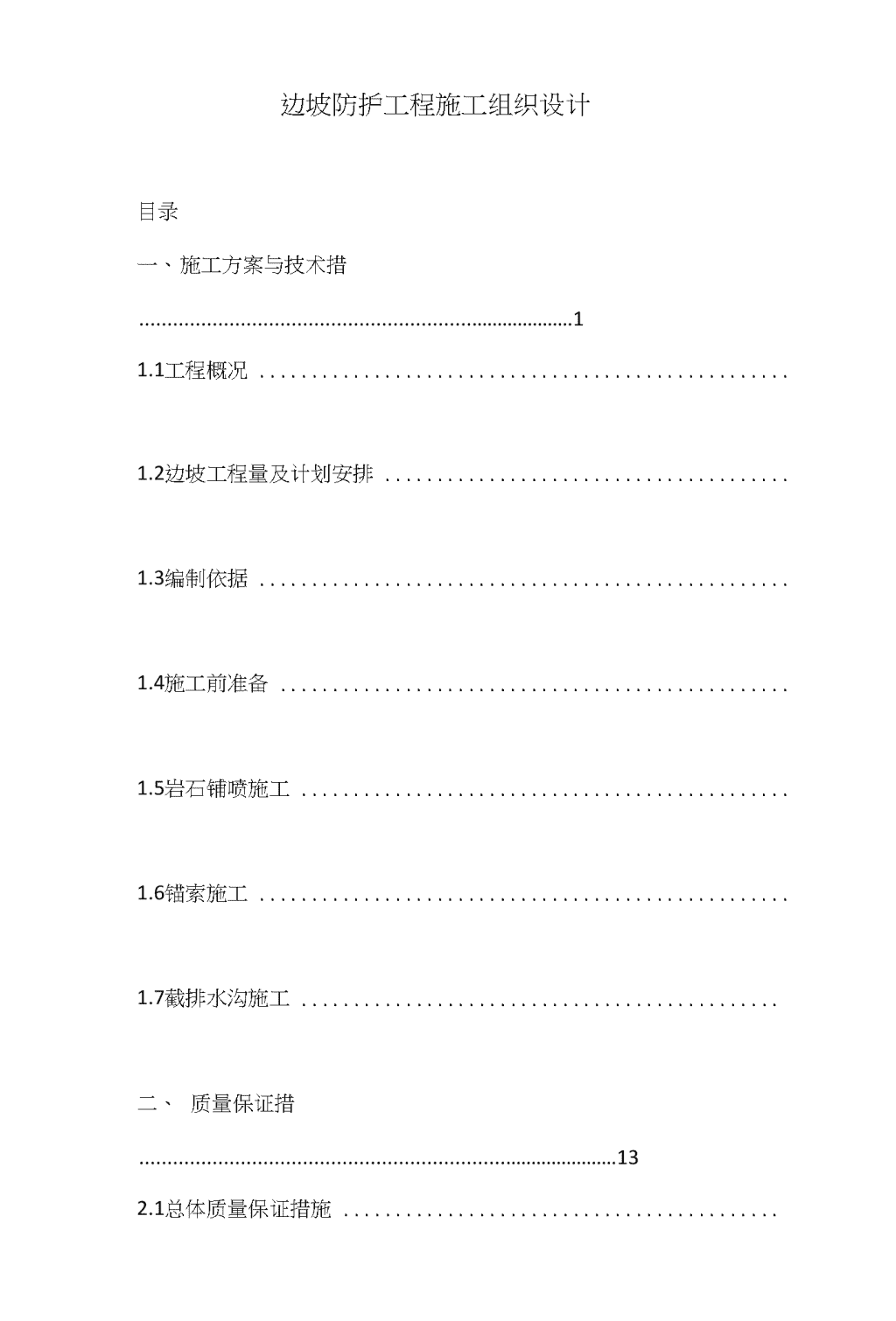

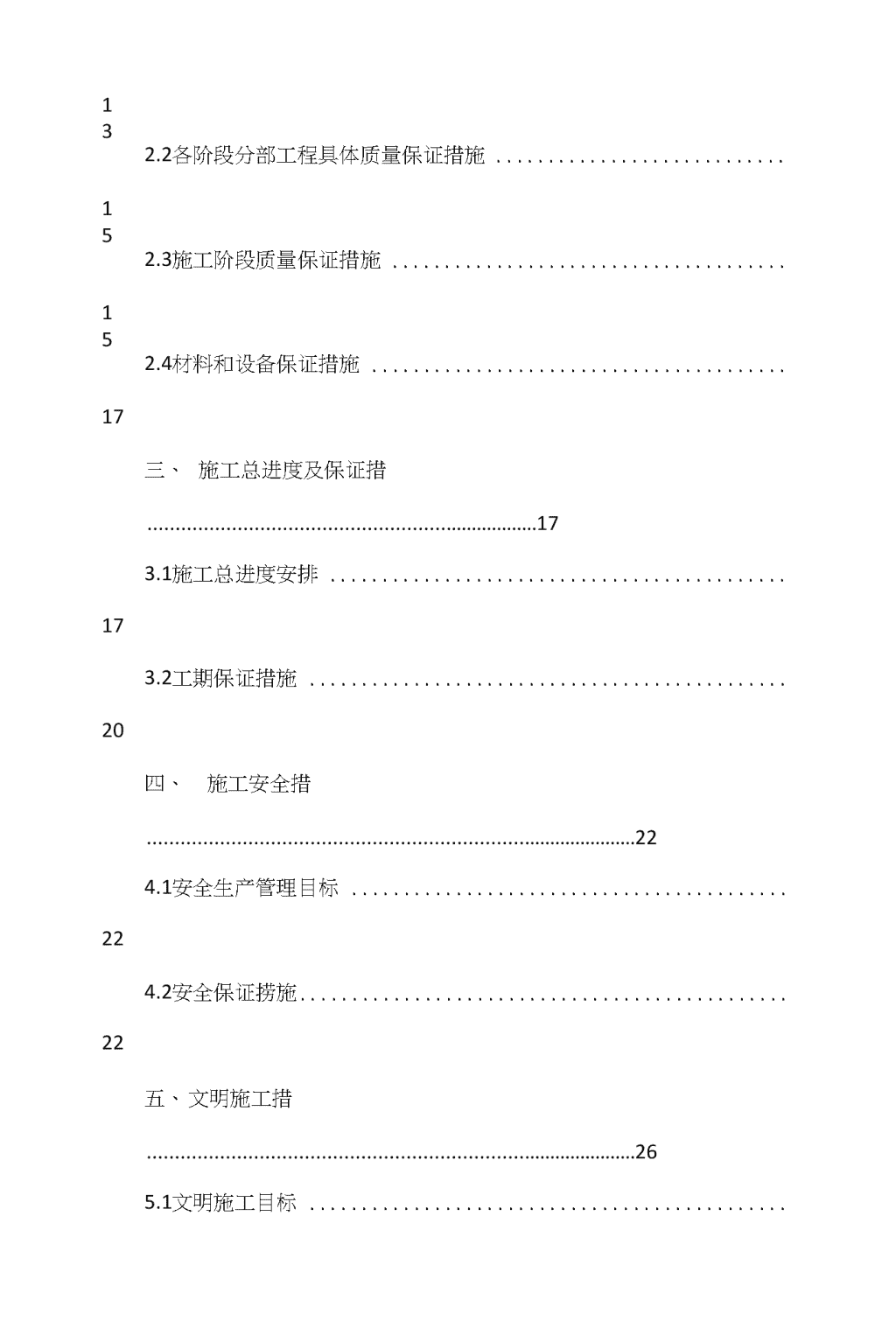

边坡防护工程施工组织设计目录一、施工方案与技术措11.1工程概况1.2边坡工程量及计划安排1.3编制依据1.4施工前准备1.5岩石铺喷施工1.6锚索施工1.7截排水沟施工二、质量保证措132.1总体质量保证措施 13151517172022222.2各阶段分部工程具体质量保证措施2.3施工阶段质量保证措施2.4材料和设备保证措施三、施工总进度及保证措173.1施工总进度安排3.2工期保证措施四、施工安全措224.1安全生产管理目标4.2安全保证捞施五、文明施工措265.1文明施工目标 5.2实现安全文明施工的主要设想和管理保证措施六、施工场地治安保卫管286.1工地现场6.2值班人员的职责七、施工环保措307.1主要设想和管理保证措施7.2环境污染事件应急准备与响应预案I八、施工现场总平面布置338.1施工总平布置原则8.2施工总体平面布置九、现场组织管理机 丰勾359.1组织管理机构359.2各管理人员职责36十、与发包人、监理及设计单位的配4210.1与发包人配合4210.2与监理配合4210.3与设计单位配合43附:施工总平布置图II一、施工方案与技术措施1.1工程概况该工程位于黄果树风景名胜区,与贵黄公路相距约800m,交通便利。西侧因平场开挖形成长约308m,高6-17.1m的人工边坡,坡向近90°,坡角66°-70°,均为岩质边坡,边坡为永久性边坡,边坡安全等级为二级。根裾现场调查和地形测绘,场地已经平场至1063.50m标高。边坡体岩主要为三叠系下统夜郎组(Tly)灰色中风化灰岩,受产出及构造的影响,层理、节理裂隙发育层面火部分钙质、 铁质胶结,结合好,部分为硬塑状红粘土及岩屑充填,结合差。坡体表面局部因雨水冲刷等外部应力作用而有溜滑现象。由于岩层与边坡呈顺向关系,岩层倾角相对较小,坡体整体上处于欠稳定状态,加之坡体长期暴露风化、雨水冲刷将会产生掉块崩落及顺层滑动,距离拟建建筑物4-14m。该工程为永久性支护工程,使用年限与拟建物相同。1.2边坡工程量及计划安排边坡体设计的主要施工内容有边坡清理、脚手架搭设、锚喷、锚索、浇筑格构梁、排水工程施工。本项目工程计划2014年10月20日开工、2015年3月20日前完工,总工期5个月,各工序工程施工具体工期安排如下:边坡淸理、脚手架搭建、锚杆、挂网喷砼、排水工程施工截止日期:2015.1.15锚索孔成孔及制安施工截止円期:2015.1.25格构梁施工截止日期:2015.2.1锚索张拉及封锚截止日期:2015.3.18竣工资料整理、移交截止日期:2015.3.20。1.3编制依据1、木工程相关文件。2、设计文件。3、选用规范(1)《建筑边坡工程技术规范》(GB50330-2013)(2)《锚杆喷射混凝土支护技术规范》(GBJ50086-2001)(3)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(4)《混凝土结构工程施工质量验收规范》 (GB50204-2011)(5)适用于本项目施工的国家其它现行规范、规程等。4、边坡的具体环境、气候、地质等实际情况。1.4施工前准备 1、熟悉合同文件、设计文件。2、组织施工主要管理人员、设备、机具进场,机械设备进行检修,检査配备机具、材料并及时上报购买或修理。具体进场人员名单表见表1.4.1,拟投入的主要机械设备见表1.4.2。表1.4.1进场人员名单表2表1.4.2拟投入的主要机械设备3、材料进场,本合同施工所需水泥、钢材按照材料进场计划进场;我方将从工地附近料场购买和邻近城市购入并及时上报监理。4、完善施工用水、电的搭接,保证水电的供应满足施工要求。5、施工测量:进行导线点、水准点的复测,并将测量结果报监理工程师核查后作为施工放样依据。根据设计图纸进到现场放样,放出钻孔中心轴线位置。6、试验:对所用材料进行试验见证取样检验,所用水泥浆、砂3浆、混凝土配合比进行验证。7、组织施工后安全人员进场就位,并对各工种进行安全教育。8、灌浆平台选择有利地段搭设。9、组建施工队伍,并对特殊工种:钻机机长压浆班长、脚手架等工人进行岗前培训,经考核合格后持证上岗。10、原材料及主材应符合国家标准或行业标准。 岩石锚喷的主要施工工序:边坡表面松石清理-脚手架搭设-锚杆成孔-清孔-锚杆制作加工-下锚杆-锚杆孔灌浆-挂钢筋网-喷射砼-论养护。1、松石清理(1)坡面上与母岩脱离或已经松动的危石和块石碎屑需要进行清理,坡面上危石认真予以排除,不留隐患。从危岩体的左侧上方进行,即“自上而下”进行淸理,切忌从坡体的前方进行。凸出部分应尽量予以削平,低凹部分可用浆砌片石或毛石砼嵌补,尽量确保坡面平顺美观,以利于下一步工序施工。(2)紧靠己削方边界的坡面平整,应采用冷打凿岩方式,遇到比较大型的危岩体采用膨胀剂处理。(3)我方高度注意施工安全,并拟在场区设置警戒线,非经许可不得进入施工现场。(4)我方对削方下来的岩土体将即时进行清理,运往指定的堆填区,合理堆放。4(5)在工人清理前,安全员严格检查带有钢丝的安全绳磨损情况,施工工人佩带安全帽并系牢安全绳作业。2、脚手架搭设措施脚手架搭建贯穿于整个边坡支护过程。其集体搭建措施如下:(1)根据本工程施工情况,边坡施工高度6〜17.3m不等,为此,在进行边坡施工时需搭设脚手架,保证边坡施工的正常进行及施工安全,根据现场情况,木工程脚手架采用钢管脚手架搭设。 (1)脚手架搭设按相关规程、规范作业,根据边坡高度仅6〜17.3m高,脚手架搭设采用双排架可满足施工耍求,要求所搭设的脚手架整齐,间排距按规范要求搭设,脚手架搭设立柱每隔1.8〜2.0m左右设置一根,小模杆每隔1.4〜1.6m左右设置一根,双排双向布置,在搭设好的脚手架外每隔5〜6m用钢管搭设剪刀架加固,确保所搭设脚手架稳定、牢固。在边坡上施工人员必须系安全带。(2)每日开工前,必须由架子工人检查脚手架扣件是否有松动现象,发现安全隐患及时处理,确保施工安全。3、锚杆成孔及清孔处理(1)钻孔倾角、水平误差与设计锚固轴线的倾角、水平角误差在±1°,钻孔偏斜尺寸不得大于长度的1%,锚孔位置误差不得超过100mm。(2)我方将采用锚杆机无水干钻成孔,开钻前,校核孔位,钻孔结朿后,我方在对岩粉清理拟釆用空压机清孔。孔深超过锚杆设计长度0.5m作为沉渣段。54、锚杆制安及灌浆(1)存放要求:锚杆采用架空储存,不得露天堆放。储存仓库除应符合一般金属材料仓库要求外,还应增设防潮、防腐蚀设施。(2)锚杆制作在加工车间或厂棚内进行,下料长度应满足锚杆结构设计及工艺操作要求。下料时用机械切割机切割,严禁采用电弧焊切割。锚杆制作完成后,应进行外观检验。(3)锚孔内及孔口周围杂物必须清除干净。 (1)锚杆的孔牌号与锚孔孔号必须相同,并应校对孔深与锚杆长度。(2)锚杆应无明显弯曲、扭转现象,锚杆注浆结束后,凝固前不得敲击、碰撞或拉拔锚杆。(3)锚索孔灌浆将采用常压注浆法,将注浆管送入距离孔底约0.5m后开始注浆,浆液必须一次性灌满,待浆液凝固回缩后进行二次补浆,确保该孔浆液饱满,砂浆强度为M30。锚杆施工工艺具体流程如图1.5.1所示:1.5.1锚杆工艺流程示意5、挂网喷射砼施工应符合下面的规定(1)钢筋网制作选用小8HPB235级钢筋,网格间距为200mmX200mm,采用双层双向配筋,钢筋保护层厚度不小于25mm,主筋与锚杆之间连接采用焊接方式连接。(2)喷射作业开始时,应先送风,后开机,再送料;结朿时,应等料喷完后才能义风。7(3)喷头与受喷面宜保持0.6-1.0m的距离,并保持垂直。(4)喷射作业时应分段进行,同一分段内喷射顺序自上而下,一次喷射厚度不小于40mm。(5)喷射砼终凝2h后,应喷水养护,养护时间根据气温确定,该工程不得少于7d,当气温低于WC时不得喷水养护。具体施工流程如图1.5.2所示:图1.5.2喷射混凝土流程示意图 1.6锚索施工锚索施工工序流程:放孔-钻孔及锚索制安-安放锚索-注浆-格构梁施工-张拉-封锚1、放孔准确放出锚孔所在位置屮心,并用红色喷漆标记。2、锚索钻孔、制安、注浆(1)锚索采用锚杆机成孔,进入潜在滑动面进入完整中风化岩石后起算锚固段,锚固段长度均为5.0m,自由段5-7.5m不等。成孔深度应按设计深度加深0.50m作为沉渣段,成孔后清除孔内石屑。(2)锚索采用5*15.2mm钢绞线制作安装,钢绞线强度级别为1860Mpao所有钢绞线采用砂轮锯,或切断机切断,不得采用电弧切割。同一朿中各根钢丝长度的极差不应大于钢丝长度的1/5000,且不应大于5mm。(3)制作吋应根据现场实际钻孔深度将钢绞线按钻孔深度加长1.3m下料。(4)因本工程为永久性支护,锚索采用普通钢绞线制作,锚固段钢绞线须清洗干净以便与水泥砂浆锚孔有效粘结。锚固段每1.0m设一个扩张环及紧箍环,其端部为导向锚。自由段全部外套塑料管,避免与水泥砂浆接触。(5)通过锚索屮设置的压浆管从孔底将水泥浆反压至孔n溢浆,9当浆液回落时从孔口补浆,保证浆液饱满(6)当出现某些锚索孔注浆量远超过设计注浆量仍不能灌满时,我 方将采取低压、限流、浓浆浇灌,或购买速凝剂浇灌。3、浇筑锚索钢筋混凝土格构梁(钢筋制安、模板安装、浇筑砼、砼养护、拆模、强度检测)(1)钢筋制安:首先我方将抽取试件做力学性能和重量偏差检验,检验合格后才投入使用。纵向钢筋采用HRB335级螺纹钢,直径为22mm和32mm,箍筋采用HPB235级钢筋,直径8mm,间距200mm,双肢箍,其钢筋混凝土保护层厚度为40mm。格构梁的施工采用逆作法分段施工,即从上自下分层分段施工。(2)模板安装:在安装上层模板及其支架时,下层楼板应具有承受承受上层荷载的承载能力,或架设支架;上、下层支架的立柱应对准;在涂刷模板隔离剂时,不得玷污钢筋和混凝土接磋处;模板接缝不应漏浆,在浇筑混凝土前,木模板应浇水湿润,但模板不应有积水;在浇筑前模板内的杂物应清理干净。(3)浇筑砼:混凝土的浇筑强度等级必须符合设计要求,混凝土运输浇筑之间间歇的全部时间不超过混凝土初凝时间,冋一施工段的混凝土应连续浇筑。施工缝的位置在施工前按设计要求及施工技术方案确定。混凝土在浇筑完毕后须进行养护,具体养护措施按相关规范执行。(4)模板拆除:模板拆除时混凝土的强度应达到混凝土立方体抗压强度标准值75%以上;侧模及底膜在锚索张拉前拆除;侧膜拆除10时的混凝土强度应能保证其表面及棱角不受损伤;模板拆除时,不应 对梁体形成冲击荷载,拆除的模板和支架宜分散堆放并及时清运。(1)混凝土强度检测:待试压块达到28天强度后,送相关试验单位进行强度检测。4、锚索张拉待钢筋混凝土格构梁浇筑14天后砼强度达到设计强度的80%后,进行锚索张拉,张拉采用二次四级张拉,第一次张拉第一、二级,第二次张拉第三、四级,两级张拉的间隔时间不少于15分钟,两次张拉的时间不少于三天,张拉拉力按设计执行。5、锚索封锚待锚索张拉完成后立即采用C30砼对锚具外露部分进行封锚。具体流程如图1.6.3所示:图1.6.1锚索工艺流程示意图1.7截排水沟施工根据我方现场观察,边坡体底部设有一人工水渠,能满足边坡体底部的排水需求。因此我方主要修建边坡体顶部及两侧的截水沟。(1)边坡体顶部植被覆盖较厚,我方在修建坡顶截水沟时会根据实际情况去处对截水沟存在影响的植被。(2)边坡体起伏较人,我方会根据实际情况在边坡体顶部位置较低部位设置截流槽。12(3)根据设计耍求,排水沟每15m设一道仲缩缝,仲缩缝采用沥青麻筋充填 (1)截排水沟底板和边墙砌筑为人工操作。砌筑工艺总的要求为:平(砌筑层面大体平整)、稳(块石大面向下,安放稳实)、紧(石块间必须靠紧)、满(石缝要以砂浆填满捣实,不留空隙)。二、质量保证铅施我单位若承担本工程的施工,将把该工程作为企业的重点工程来组织,根裾本工程的实际情况,调集精干的队伍,性能良好的专用大13型机构设备,选用有类似工程施工经验的项目经理、从事管理工作多年、组织施工过几十个工程的员工为主组建强大的项0经理部,施工经验极其丰富。总之本工程在强大的经理部的精心组织施工下,能确保工程如期竣工,为后期结构施工创造好条件。2.1总体质量保证措施1、为保证工程质量,确保质量目标的实现,本工程在施工过程中,除严格遵守国家现行施工验收规范和国家现行质量检验评定标准外。将全方位实行单位ISO质量保证体系,从物资采购、形成产品过程控制、进货检验和试验、过程检验和试验、最终检验和试验等方面进行控制。2、加强教育,推行全面质量管理,让企业各部门、项目部、全体参施员工围绕企业目标、工程质量目标的同一方向运转;把企业各个环节有机地联系起来,彼此协同,相互促进;降低工程成本,提高质量和生产率。3、成立质量管理领导小组,由单位工程师为首的质监处,现场施工员所组成的管理小组进行全面质量管理。根据工程特点,各班组的工作内容及以往存在的通病,事先选题,采用pdca循环(计划、实施、检查、 总结处理)“四阶段、八步骤”的工作方法,使工程质量得以保证和提高到新"的水平。4、建立质量奖励金,单位对项冃部制定质量奖罚制度,由单位统一掌握,项目对班组及现场管理人员制定质量奖罚制度,由项目部自行掌握,班组对下面操作人员逐级制定质量奖罚制度。145、认真执行质量管理制度。2.2各阶段分部工程具体质量保证措施施工准备阶段做好以下措施。1、与各工种施工班订立书面保优良协议,各分部务必保优良,确定具体的奖罚条款,实行重奖重罚。2、详细编制保证各分部质量的技术方案,提出防止施工通病产生的措施。3、各分部分项工程确保优良的工作计划的制定。4、熟悉设计图纸,及吋会审施工图纸,分级进行技术交底。5、优质、快速的完成施工准备阶段各项工作,是保证施工阶段各项工作顺利开展的重要保证。2.3施工阶段质量保证措施1、保证人、财、物三优先。在施工过程中严格执行国家验收规范和市有关法律、法规,严格按施工图及有关资料认真组织施工,重要部位和关键工序施工由施工员、工程师和监理工程师直接监控下进行。2、质量控制流程如下:质量技术交底一班组根据交底明确主要工艺 方法->进行施工一施工过程中抽检并经修正工艺一施工完毕一自检质量->下道班组互检一质检人员抽检评定一进入下道工序施工。3、认真贯彻施工方案,并详细进行技术质量交底,把施工要点,质量标准通过各种形式写出来,做到人人心里有数。154、加强测量放样,经g检和甲方复核后方可施工,认真做好测量定位放线。严格控制轴线、标高、垂直度,避免发生差错。5、实行自检、互检和抽检相结合的检查制度,班组每天下班前或每一道工序完成前进行自检、互检,工地项目部每天检査,单位质监处每星期检查一次。6、精心施工是保证质量的基本原则,在各项工程施工前应做好技术和操作规程交底工作,做到每天工作有安排,质量有要求,工作有措施。7、实现岗位责任制,明确谁施工谁负责的原则,上一道工序不符合质量标准,坚决予以返工重做,检査符合质量标准后再做下一道工序,工序施工执行记名挂牌操作制。8、切实推行班组(工程)的日检、旬检、月检制度,每完成一个分项工程,由单位派设的质量员负责会同各工种负责人一起检查验收,认真做好各项检查记录并采取奖优罚劣措施。9、认真负责的做好各种材料计量工作。所有砂石料和水泥必须每车过磅,指派专人负责监督计量工作,确保计量正确性。10、积极配合和虚心接受建设单位及质监、监理单位驻现场代表的检查和指导,发现问题及时整改,并吸取教训,进一步提高工程质量。 11、从单位、项目经理部、班组直至操作人员,从上到下,一级抓一 级,环环扣紧,工程质量始终放在首位,谁失职谁负责,确保工程质量达到优良。162.4材料和设备保证措施做好对材料及料源的调査落实工作,通过对材料的详细调査了解,对材料质量、价格、运距的分析比较,作出客观的选择,并用文字记录调查,分析记录。选择优秀的材料供应方签订供货合同并及时到场。施工前,抓紧工程所要求的砼、砌筑砂浆级配试验事宜,及各类材料的送样、试拉、物理鉴定、水泥的安定性复试等工作。准备工作阶段,对本工程需用机械调配到位,并提前一周做好维护、保养工作,确保机械性能完好。三、施工总进度及保证措施3.1施工总进度安排为了在规定的工期中完成工程,单位的领导高度重视,加强劳17动力组织,配足施工用机械,落实物资供泣,严格施工工序质量,周密组织施工,确保总工期在5个月内完成。根据本工程项目及现场情况,为了统一管理,我单位拟在工地设施工队伍1个,负责该工程全部施工,本边坡施工内容主要有边坡清理、脚手架搭建、锚喷、排水孔、锚索、格构梁工程等。具体施工计划横道图如下图所示: 计划横道 1、工期进度计划安排150天(5个月)。2、为确保工期顺利完成,确保现场水、电可满足施工机械设备使用。3、因不可抗力的因素工期顺延。193.2工期保证措施1、资金保证措施工程开工后,我单位将划拨该工程使用资金,专款专用,确保按时完成该工程;2、人力保证措施(1)据本程的质量及工期耍求进行行政人员、工程技术人员、驾驶及机器操作、维修人员及其它辅助人员的配置,提前准备到位,按时开工;(2)施工区域分段、分组、分任务,落实到个人,并严格监督管理,进行考核,重奖重罚;3、机械设备保证措施机械设备配置严格按计划进行,准时到位,设专人进行维修检查,随时保证机械的完好率,保证能正常发挥工时效益;具体机械设备见附表2。4、安全保证措施我单位内部安全管理严格按合同《施工安全保证体系》执行,对外部施工严格按《合同文件》执行。确保安全的施工环境。建设方、监理单位、设计单位、施工方在施工过程屮应各负其责、通 力合作、相互支持,确保施工按期完成为确保计划工期,必须采取如下措施:(1)工程进度控制是施工屮最重要工作之一,在组织上我们要20制订进度计划,每周召开例会,按施工项目组成、进展联阶段、合作分工等将总进度计划分解确定其进度目标,建立进度控制目标体系;(2)要按期完成工程冃标,建设方和施工单位要对本项冃在资金上采取一系列保证措施,这是完成本项目的根本保证;(3)对外多部门单位切、作,对内是自我工种结合工作。相互间应搞好协作,抓好协调工作,使工作进入正常化、制度化;(4)所有施工人员,应严格遵守施工规范和操作规程,了解图纸,互相合作,保质保量,杜绝劣质品和返工现象出现,应力争一次性完成;(5)所有施工人员要不断总结经验,互相学习,不断吸收别人经验,研宂和探索适合木工程特点的先进施工方法,积极推广和应用有效的新技术、新材料、新工艺,加快工程进度;(6)工程施工全受各种各样问题的影响,波及总工期,因此施工中我们要建立监测、分析、调解管理机构,不断对项0进度实施检查,以实现连续、动态地控制进度目标,实现总工期计划;(7)由项目经理组织主持每天下午包括有关管理人员与班组长在内的碰头会,检査当天工作完成情况,布置第二天的工作内容;(8)每周公布一次班组长计划完成情况,并兑现奖惩制度; (1)注意协调内部和外部各单位的协调配合,甲乙双方协调碰头会由施工单位有关领导参加,建议每周二下午进行。 四、施工安全措施4.1安全生产管理冃标1、安全生产方针:树立“安全第一、预防为主”的思想,搞好施工工伤事故,现场安全工作,达到安标化工地要求。具体冃标如下:2、具体目标:①不发生人身死亡事故。②不发生重大机械事故。③不发生负主责的重大交通、火灾事故。④确保工程无重性事故发生。⑤不发生在一个现场重复发生相同性质的事故。4.2安全保证措施1、安全教育方面:(1)认真贯彻“安全第一、预防为主”的安全管理工作方针,经常性的开展全工地安全知识教育。不断强化全体施工人员的安全生产意识。(2)从项目管理人员,施工人员到普通职工,均按单位规定按期参加安全培训,经考试合格后方准上岗。(3)对新招入单位职工,须按单位规定,进行三级安全教育考试合格后方准上岗,建立三级教育档案卡片,分类管理。(4)对工地内电工、电焊工、机操工、架子工等特殊工种作业人员,均需培训考核,合格后持证上岗。无证人员严禁上岗。2、安全措施方面:(1)本工程项冃经理是本工程安全生产第一责任人,单位确定22项目部安全文明组长为安全文明工作专职管理者,在项目经理领导下, 开展具体安全执法活动。(1)加强开展边坡治理监测工作,以地质条件不好的地方尤其重点防范,一旦发现边坡有不稳定的倾向,立报有关部门,并立即停止施工,待处理完成后,冰能继续施工。(2)做好各工作面的排水准备工作,排除工作面集水。(3)岩体复杂段施工时,随时注意坡体稳定性,发现垮塌迹象马上停止施工作业。(4)采取分段施工,完成该层段的施工内容后继续下段施工。(5)成孔施工时,若发现塌孔后,立即停止成孔机械并退出钻杆,准备再次清孔,直至锚杆孔不在垮塌后方可进行下道工序的施工作业。(6)锚杆插孔时,考虑到时间过长导致塌孔,应该将锚杆及时插孔;首先加工好锚杆,进行相关检验后,成孔完成后立即将锚杆插孔,并立即注浆,避免时间过长,再次发生孔壁垮塌。(7)发现施工作业血有积水,立即组织抽水作业,直至积水抽完为止。(8)对于扬尘控制,将喷浆机四周采用彩条布闱闭,发生大量扬尘时,立即关闭喷浆机械设备,待扬尘变小后,再次进行喷浆作业。(9)安全检查:建立健全安全检查制度,检查有重点、有标准、有要求,并作书妞记录,履行签字手续。对査出的事故隐患,要建立、登记、复查、销项制度,制定相应整改计划,定人、定时间、定措施,23对重大事故隐患应签发限期整改通知书。现场必须及时采取措施进行 整改,对整改不力的施工现场,检查人员有权责令停工整顿。(1)班前活动:操作班组在每天作业前必须进行上尚安全交底、上岗检査、上岗记录的“三上岗”和每周一次的“讲评”班前安全活动,并全面记录,制订考核措施。(2)事故处理:现场发生的伤、死亡事故,立即上报生产安全处,并认真保护好事故现场,不得隐瞒、虚报和拖延不报。单位必须在24小时内上报主管部门和主管有关部门。事故调查按国务院令75号企业职工伤亡事故“三不放过”的原则进行认真调查、分析和处理,并按时结案,现场做好工伤事故记录,一般事故按单位原有文件执行。(3)施工用电:施工用电按照施工组织设计示意和jgj46-88《施工现场临时用电安全技术规范》进行架设,不准任意拉线接电。(4)施工机械:①电焊机:电焊机配线不得乱拉乱搭,焊把、把线绝缘良好,有防雨措施。②乙炔瓶:距明火距离不小于10m,距氧气瓶不小于5m,有回火防止器,有保险链、防爆膜,保险装置灵敏,使用合理,气瓶应冇明显色标和防震圈,严禁在露天曝晒,皮管尖子用乳箍扎牢,严禁使用浮动式等旧式乙炔发生器。(5)做好安全台帐工作,施工与台帐同步进行。依据台帐记录要求,每曰做好安全台帐工作,与施工进度同步,不得事后回忆。安全台帐如实记下各类事故,并明确记下责任人,处理结果,及时总结,防止类似事故的发生(6)个体防护装备:进现场人员必须戴好安全帽,现场施工人员24 必须穿本工程规定的工作服和鞋子,不得穿拖鞋、凉鞋。配备一定的劳保手套,各类人员定期领用。电焊工操作电焊作业时必须戴好防护眼镜。 电工操作时必须穿标准的工作服和防护胶鞋。25五、文明施丁.措施5.1文明施工目标1、在施工过程屮创造安全文明施工条件和作业环境。2、将创建文明标化工地始终贯彻于整个施工过程,随时经得起有关部门的检查。根据单位确立的文明目标,结合木工程现场情况,按安顺市有关安全文明施工有关规定制度,制定以下创安全文明双标化文明工地做法和措施。5.2实现安全文明施工的主要设想和管理保证措施1、材料、机械堆放安置材料堆场、制作场、钢筋棚采用硬地坪,用砼浇筑地面,有一定的强度,保证汽车不压碎,并保证一定的排水坡度,不积水。施工现场应按施工总平面布置图,合理布局堆放各类大宗材料、成品和半成品、机具设备等,并按不同规格、品种堆放整齐,标牌分类标识。砂石料按规格堆放,施工作业中应随时清理。不同型号水泥应分类入库,不得混放。钢筋、钢管、毛竹等应按不同规格堆放整齐,扣件、预埋件等零散材料应设置围栏堆放。有防雨、防潮、防冻等措施,贵重物品、易燃爆和有毒物品应及时入库,加设明显标志,并建立严格的领退料手续。机械整洁:工程使用的机械、保养完好,外观清洁,无污垢、积尘,机械、停放整齐,有防护设施 2、工地文明施工综合治理施工作业交底明确,施工人员做到文明作业,工人操作地点和周围必须做到工完场清,丢洒的砂浆混凝土要及时清除,落地灰要回收过筛使用。砂浆、混凝土在搅拌、运输、使用过程中,要做到不洒、不漏、不剩,使用地点盛放砂浆、混凝土必须有容器或垫板,如有洒、漏要及时清理。建立文明施工责任制,明确管理负责人,实行挂牌制,做到现场淸洁整齐。27六、施工场地治安保上管理我方将注重施工现场的管理,并安排值班人员值班。6.1工地现场1、现场大门设置警卫岗亭,安排人员24小时值班,查人员出入证,材料运输单、安全管理等。2、施工现场要使现场美观整洁,道路畅通、材料放置冇序、施工冇条不紊、安全有效。3、施工现场要做到文明施工、安全有序、整洁卫生、不扰民、不损害公众利益:在现场入口处的醒目位置,公示“五牌”、“二图”,项目经理经常巡视检查施工现场,认真听取各方意见和反映,及时抓好整改。4、设专人清理办公区和生活区,并对施工作业区和临时道路洒水和清扫。6.2值班人员的职责 1、对不安全隐患,有权向所在部门提出书面整改意见,同时报告安 全部门,以求尽快解决,消除隐患为目的;2、对施工现场违反操作规程作业,可能引起火灾事故的行为,有权当场提出意见,责令其改正,并德文施工工长,对不听劝阻继续违章作业的有权停止作业,同时报告项目经理部,按有关规定处理;3、对毁坏消防、生产、安全防护设施的,除保护好现场外,同时报告项目经理部,对责任人进行处理;284、对偷盗、拿摸施工现场材料、机具的人员,有权擒获审查,并及时报告项目经理部进行处理;5、对违反各项管理制度的人员的行为有权制止,情节恶劣者,可强行制止,并向项目经理部(物业管理部)报告;对工作中存在的问题,应如何进行更有利的、更有效的整改;6、总结工作经验,积极勇跃提出好的工作方法。29七、施工环保措施7.1主要设想和管理保证措施1、施工场地、施工道路等设置在场区主要干道采用硬地坪施工,保证场内道路畅通,并设置排水沟,做到污水不外流,场内无积水,现场进出车辆须做到净车出场,避免在场外道路上“抛、洒、滴、漏”污染环境,施工和生活垃圾应集屮堆放及时淸运,现场应根据实际在场内空余处布置相应的绿化,以美化环境。 管理人员必须自觉遵守单位纪律、规章制度,在文明施工中起到模范作用。办公室的卫生由办公室全体人员轮流值班,负责打扫,排出值班表。人人做到衣服整洁,文具摆放整齐。室内做到窗明,无蝇、无鼠。各种车辆必须停放于车棚内,且停放整齐。区内值班人员负责打扫场区卫生,做好来访记录。3、宿舍管理职工宿舍做到天天打扫,保持室内窗明地净,不准到处乱涂乱画。宿舍内铺上铺下做到整齐美观,被子叠放整齐,提包和鞋按规定码放,不得到处乱放。宿舍内保持清洁上生,清扫垃圾倒在指定的垃圾站堆放,及时清理。禁止乱扔废纸、废物。生活废水排放要畅通,做到卫生区A无污水,无污物,废水不得乱流。注重文明礼貌,禁止打架斗30殴,大声喧哗,严禁聚众赌博,遵守作息时间。宿舍不得使用电炉,及取火烤暖,严禁私拉乱接违章用电。4、食堂管理依照食堂规模的大小,入伙人数的多少,应当有相应的食品原料处理、加工、贮存、就餐等场所及必要的上、下水等卫生设施。要做到防尘、防蝇,与污染源保持一定的距离,并保持内外环境的整洁。制作间地曲灶台及其墙裙要镶嵌G瓷砖,炉灶应有通风排烟设备。食品采购运输:采购外地食品应向供货单位索取县以上食品卫生临督机构开具的检验合格证。采购食品用的车辆和容器要淸洁卫生,做到生熟分开,防尘、防蝇、防雨、 防晒。不得采购制吿腐败变质、霉变、生虫、有异味或《食品卫生法》规定禁止生产经营的食品。贮存、保管:食品不得接触有毒、不洁物。贮存食品要隔墙、离地,注意做到通风、防潮、防虫、防鼠。应设食品冷藏设备。主副食品、原料、半成品、成品要分开存放。盛放酱油、盐等副食品等副食调料要做到容器物见本色,加盖存放,清洁卫生。制售过程的卫生:制售食品的原料要新鲜卫生,认真做到不用、不卖腐败变质的食品。5、厕所、浴室的卫生管理厕所浴室的合理设置,应离食堂30m以外,屋顶要严密,门窗,纱齐全有效。厕所浴室定期清扫制度:厕所设专人天天打扫,保持厕所清洁卫生。7.2环境污染事件应急准备与响应预案1、应急准备31(1)组织机构及职责①项0部环境污染事件应急准备和响应领导小组组长:项目经理组员:技术负责人、安全员、各专业工长、质检员、值勤人员②环境污染事件应急处置领导小组负责对项0环境污染事件的应急处理。2、应急响应应急负责人接到报告后,立即指挥对污染源及其行为,进行控制,以防事态进一步蔓延或扩散,项目安全员封锁事件现场。同时,通报公司应 急小组组长。公司应急小组组长到达事件现场后,立即责令项目部立即停止生产,组织事件调杳,并将事件的初步调査通报公司应急小组组长。公司应急小组组长接到事件通报后,上报当地主管部门,等候调査处理。32八、施工现场总平面布置图8.1施工总平面布置原则1、所有生活、生产临建设施以及施工道路布置均按招标文件要求及发包人提供的条件在合同征地线范围内进行规划布置。根据施工区域的地形特点、地貌特征及现有道路、水源、电源等情况及本工程的布局特点,进行施工区域划分。2、各施工区域的临时房屋、辅助设施、生产临时设施及施工场内临时道路、供电、供水等线路的布设均按照招标文件捉供的条件进行规划。3、临建设施的规模和容量根据施工总进度和施工强度的需要进行规划设计。在满足施工要求的前提下,尽量做到简单、实用,降低工程造价;布置力求合理、紧凑节约用地,利于生产、方便生活。4、各施工场地及营地均设置或配置足够可靠的环保设施及消防设施,达到国家和业主关于安全生产、文明施工和环境保护的要求,避免施工对公众利益的损害。8.2施工总体平面布置1、生产临建区的布置 根据本工程招标文件提供的条件,结合现场实际情况及施工进度安排确定施工辅助临建的布置。我方根据便于交通运输、方便施工、减少干扰的原则,结合场地情况、对外交通条件和工程施工特点布置于较坦的红线区域内。332、生产区根据设计图纸和招标文件的要求根据现场条件布置。3、根据现场踏勘了解的情况和招标文件、图纸提供的资料,本着施工便利、就近布置、节约用地、减少投资、有利环保的原则进行安排。平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。作好施工平面布置计划、绘制“施工总平面布置图”。施工总平面布置图(附后)。34九、现场组织管理机构9.1组织管理机构我单位根据本工程的实际情况,调集精干的队伍,性能良好的专用大型机构设备,选用有类似工程施工经验的项0经理、从事管理工作多年、组织施工过几十个工程的员工为主组建强大的项目经理部,施工经验极其丰富。总之木工程在强大的经理部的精心组织施工下,能确保工程如期竣工,为后期结构施工创造好条件。具体施工组织机构图如图9.1.1所示:图9丄1组织管理机构图35 9.2各管理人员职责1、项目经理(1)认真贯彻执行国家的各项规范、规定,努力提高工作效率,技术业务上g觉执行各种技术规范,对勤务员实行全面质量管理。对职工经常进行质量教育,树立质量第一、创优良工程意识,一切以保证工程质量、工期、安全为前提开展工作。(2)对工程施工实施全过程控制和领导,组织保证质量、工期、安全等措施的落实,对施工人员择优录用,严格岡位考核,奖勤罚懒。(3)受单位法人代表委托与建设单位、设计部门、质量监督部门、检测单位进行联系,并密切与他们配合共同提高施工质量,妥善解决施工中可能出现和己经出现的问题。(4)对参加施工的人员进行质量、安全文明施工教育,教育职工遵守各种社会治安,市容环卫及施工有关的各项规定,处理好与各有关部门的关系,教育职工重合冋、守信誉、重质量、保工期,全面提高职工的技术素质和政治素质。(5)负责开、竣工报告的编写工作,编制、下达、收集、整理各种原始资料,记录表格,负责与质检部门联系,对工程质量进行复检、抽检以及工程等级评定等。2、技术负责(1)组织贯彻实施国家和上级指定的各项技术标准、规定、规范和技术质量管理制度。(2)贯彻公司的管理方针,负责实施施工项冃的质量计划,确36 保管理目标的实现。(1)负责组织施工方案、施工组织设计的交底及实施过程中的检查、 监督工作。熟悉施工图纸及工程的质量要求、分项工程衔接和材料规格、质量要求。(1)负责组织施工图纸会审,向有关人员进行施工技术、测量、质量、安全交底,制定施工技术和安全生产措施。配合各管理人员解决施工现场存在的难点或重点技术事项。(2)积极应用新技术、新材料、新工艺,确保工程质量。(3)负责组织施工项目的质量评定,并参加隐蔽工程验收和分项分部工程的质量评定与验收。(4)负责组织质量事故的处理工作,针对工程特点制定质量通病的防治措施。(5)负责组织按编制竣工资料的要求收集、整理各项资料,参与工程的结算审定工作,提供各项经济技术签证资料。3、现场负责(1)主持制定项目的施工组织设计、质量计划及总体计划和年、季、月施工进度计划。(2)深入施工现场,处理矛盾,解决问题。不断完善经济制度,搞好经济效益,主持项目盈亏分析。(3)搞好施工现场管理和精神文明建设,关心职工生活,确保安全生产,保障职工人身、财产的安全。依法参与涉及职工利益的重大决策,维护职工利益,做好困难补助工作,并对病、伤、残职工的 慰问。 (1)做好项目的基础管理工作,保证各文件、资料、数据等信息准确及时地传递和反馈,及时进行工程结算、清算。4、施T员(1)执行规范规程的各项技术要求,熟悉设计施工图的各项设计要求,并根据设计和甲方进度耍求编制施工工艺流程图、施工计划、质量控制网络等,制定锚杆成孔、钢筋加工、混凝土搅拌、混凝土喷射、试块制作与养护等各项要求等。(2)根据规划部门的红线坐标、高程,与测量人员共同设立施工的控制系统,建造牢固明显的控制标志,妥善保管坐标高程控制资料,准确的组织实施桩位的定点工作。(3)熟悉工程地质勘察资料,并根据地层特点对施工提出可行性的技术要求。依据设计要求对施工人员进行技术交底,捉出各工序的施工质量要求。(4)负责组织各道工序施工的自检和验收工作,不间断地对各作业面进行质量跟踪检查、监督,以保证各作业面的工作按照规范要求和设计要求实施。(5)经常抽查检验锚杆(管)、钢筋的加工情况,发现问题及时解决,确保锚杆(管)、钢筋按照规范和设计要求进行制作。(6)对问题孔提出处理方案,及时报建设单位驻现场代表、现场监理,并经签字后执行。5、安全员 (1)认真贯彻执行安全技术操作规程、安全文明施工规则及安全检査考核评分标准。(2)落实安全设施的设置,对施工全过程的安全进行监督。在检查安全过程中,对照施工组织设计、施工方案和安全技术规范,检查发现危险源和事故隐患,有权先令其采取措施,再报告有关领导,并积极协助和参加对该情况的处理。(3)认真及时做好现场各项安全检查、考核评定、任务单签证工作。(4)依法报告生产安全事故情况,积极参加工伤事故调查与分析,做到实事求是,按照“四不放过”原则对事故提出处理意见和建议。(5)组织现场安全教育和全员安全活动,监督检查劳保用品质量和正确使用,有权制止违章指挥、违章作业、违反劳动纪律的行为。(6)向安全部门和冇关领导提出安全生产的奖罚对象,并提供具体资料。(7)认真及时做好有关安全生产活动统计上报工作。6、质检员(1)在项目经理领导下,负责整个施工过程的质量和计量工作。(2)熟悉工程图纸、规程、规范,监督施新林员按图施工,有权纠正错误施工,必要时可令其停工,同时向项冃经理汇报。(3)检查、监督施工班组自检、互检、交接检情况,负责工程 质量验收工作,并对验收工程质量负责。39(4)检査工程隐蔽部分质量、并监督、会同有关人员做好签证。(5)严格监督进场原料、半成品的质量,发现不合格材料坚决清退出场。(6)参与并协助领导组织各级质量检査,参与质量事故调査和分析会议,积极推广提高质量的经验和措施。(7)在工程施工中,对分部分项工程存在的质量问题,可行使质量否权,实行监督整改。7、造价员(1)编制各工程的材料总计划,包括材料的规格、型号、材质。在材料总计划中,主材应按部位编制,耗材按工程编制。(2)负责编制工程的施工图预、结算及工料分析,编审工程分包、劳务层的结算。(3)编制每月工程进度预算及材料调差(根据材料员提供市场价格或财务提供实际价格)并及时上报有关部门屯批。(4)审核分包、劳务层的工程进度预算(技术员认可工程量)。(5)根据现场设计变更和签证及时调整预算。(6)掌握准确的市场价格和预算价格,及时调整预、结算。(7)参与投标文件、标书编制和合同评审,收集各工程项目的造价资料,为投标提供依据。 (1)熟悉图纸、参加图纸会审,提出问题,对遗留未发现问题负责。(2)参与劳务及分承包合同的评审,并提出意见。 408、材料员(1)根据设计要求,及时向主管项B领导提供所需材料货源和材质情况,根据工程进度计划及时组织材料进场,对不符合质量要求的材料坚决退货,对进场的材料耍收集好出厂证明书并与实际进料进行核对验收。(2)负责混凝土材料的供货厂家调研,并及时将调研情况向项目经理和技术负责人汇报。(3)配合财会人员制定各种消耗定额,工程结朿,协助财会人员搞好材料核算。(4)及时了解设备运行情况、配件损耗情况,并根据需要及时组织设备配套,对配件做到合理储备,保证满足工程使用。9、质检员(1)根据设计、规范要求对测量放点、设备安装、钻孔、清孔、灌注等全过程进行质量监督、检查,发现问题及吋向技术负责人反馈,并协助技术负责人进行问题的解决。(2)参加施工质量自检,在自检合格的基础上填写各种自检表格,及时请甲方代表、质检部门进一步复检,对复检结果及时请甲方代表、监理签认。(3)及时检查试块制作及养护情况,并按时送检。(4)及时收集整理各种原始记录、表格、资料,凡需要甲方代表或 监理签字的必须及时送签,并对其分类保管,及时归档。 十、与发包人、监理及设计单位的配合为使项冃顺利实施,我们必须具备有效的沟通体系,使信息得到良好传递,我们将重点做好与发包人、监理及设计单位的配合工作。10.1与发包人配合1、项冃部全体人员确认“业主是顾客,是上帝”的观念,把业主期望的工期和工程质量作为核心,为业主建造一流的建造产品,让业主满意。2、定期向业主报告工程进度情况。3、为保证项目顺利建设,与业主积极交流汇报,主动为业主排忧艰难,想业主所想,急业主所急,和业主融洽相处。4、经常核实项冃的施工范围是否与签订的标书与图纸一致,发现有不符的及时查找原因请业主与监理核实和签证。10.2与监理配合1、在施工全过程中,严格按照发包方及监理批准的“施工组织设计”进行对施工单位的质量管理。在自检、交接检的基础上,接受监理师的验收和检查,并按监理师要求,进行整改。2、贯彻质量控制、检查、管理制度并据此进行检查,确保产品合格。3、所以进入现场试验的成品、半成品、设备、材料、器具均主动和监理师提交产品合格证和质保书,使用需要做实验的材料,主动请监理现场监督取样,并提交检查报告,所有使用材料不造成浪费。424、按照部位或分项,工序检验的质量,严格执行“上道工序不合格, 下道工序不施工”的准则使现场监理工程师顺利开展工作。对可能出现的 工作意见不一的情况。遵循“先执行监理的指导再予以磋商统一”的原则,在现场质量管理工作屮,维护好现场监理工程师的权威性。10.3与设计单位配合1、如果中标,我们将与设计方联系,进一步了解设计意图及工程要求,根裾建设意图提出我们的施工实施方案。2、参与施工图会审,提出建议,完善设计内容。3、对施工中出现的情况,除按设计、监理的要求及时处理外,还应积极修正可能出现的设计错误,并会同业主,设计师按照总进度计划进行部位验收、中途质量验收,竣工验收等。4、在施工过程屮出现按照设计耍求仍不能解决的问题,我方将主动联系设计,并报监理和建设单位,遵照设计意见进行解决。
查看更多

相关文章
