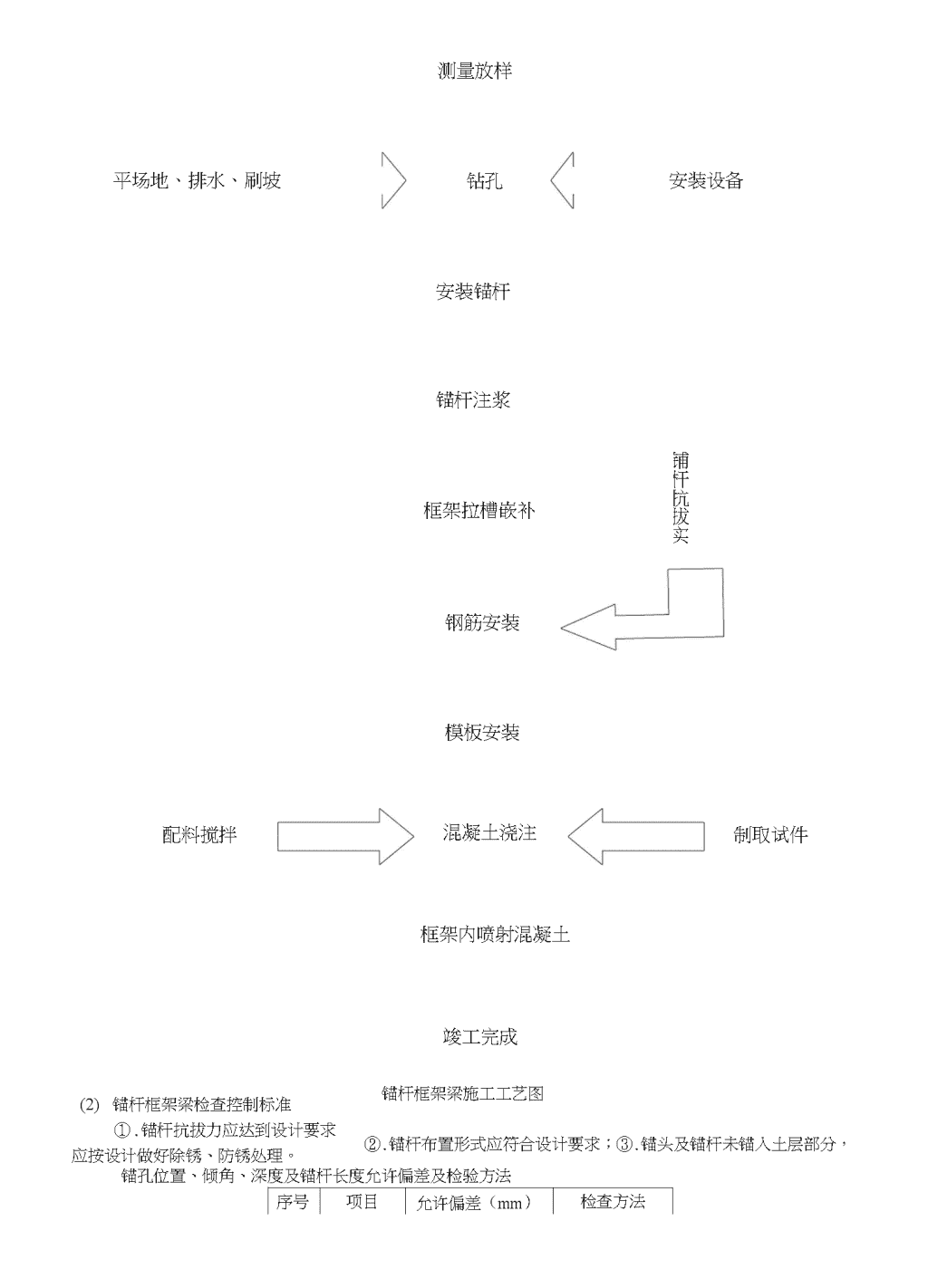

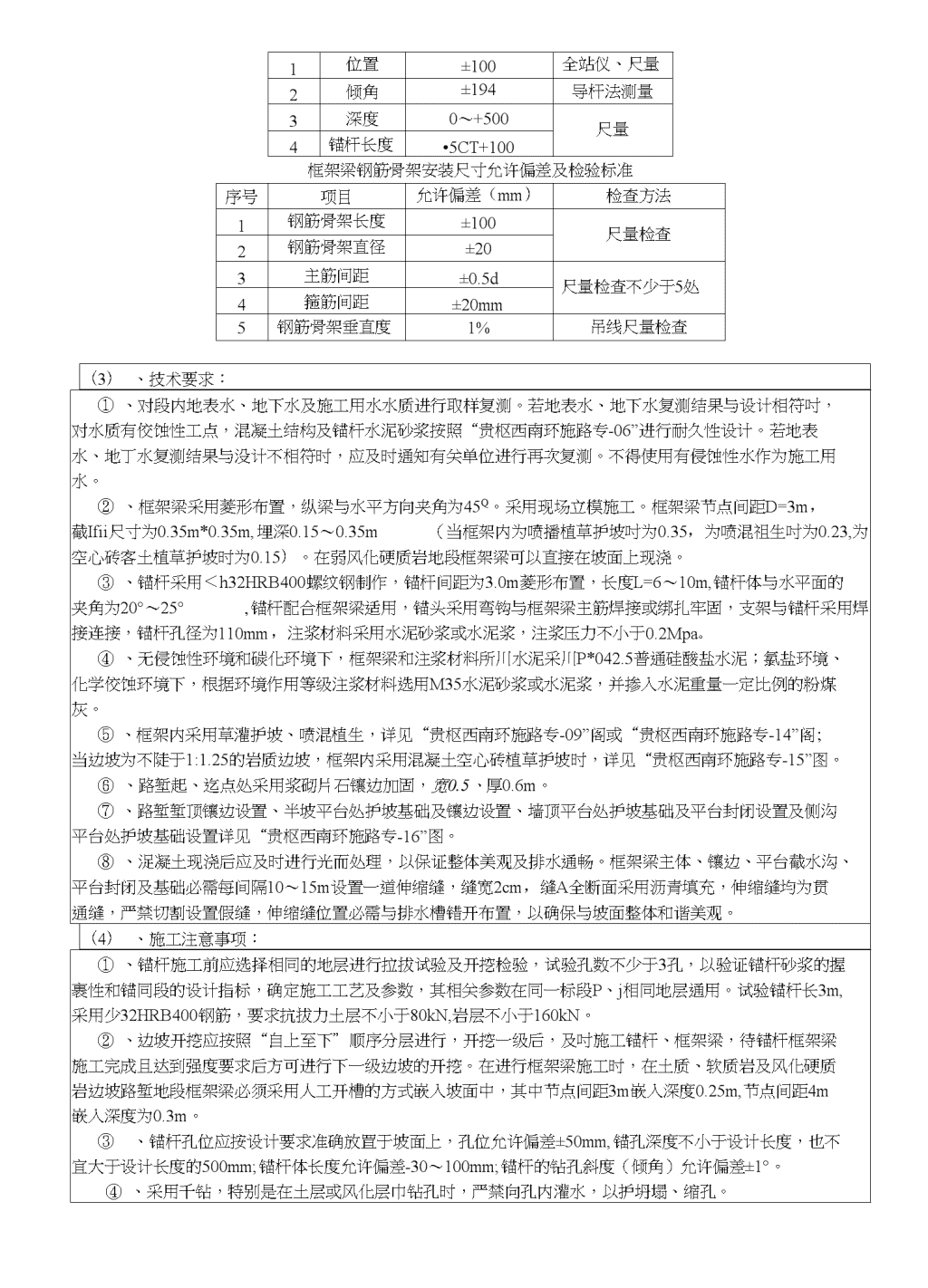

路基边坡防护技术交底
技术交底记录编号WJJD-ZHB-10工程名称新建贵阳枢纽小碧经清镇东至白云联络线站前施工2标段交底日期施工单位中铁五局(集团)有限责任公司分项工程名称路基边坡防护工程交底提要路基边坡防护施工技术交底交底内容:一、交底依据及适用范围1.依据设计图纸、设汁交底及贵阳枢纽丙南环线铁路工程管理文件,国家现行有关施工及验收规范、规贝IJ、质量技术标准。2.本交底适用于本标段路基框架梁、骨架护坡及水沟施工。二、作业条件:1.操作工人必须经专门培训后方可上岗。2.场地平整,材料机具和物资已到现场,现场己达施工路基防护工程要求。3.技术交底己完成。三、技术交底1、锚杆框架梁框架梁采用钢筋混凝土现浇,全断而嵌入式,顶而与边坡而齐平;梁背而与槽底而密贴,F1凸不平处用水泥砂浆或混凝土填背;锚杆梁、框架梁采用现场定位,严格按设U•要求施工。锚梁模板及钢筋混凝土的施工符合相关规范的有关规定。(1)施工方法①.框架梁开挖前应进行坡面修整,按没计框架尺寸放线控制,以风镐与人工镐刨修理坡面,以保证框架嵌入坡而|Aj。幵挖应自上而下进行,逐条开挖框架。开挖工作应与装、运作业而相互错开,严禁上下重脅作业。②.模板必须保证混凝土建筑物各部分的设计形状、尺寸和相互间位置的正确性,且具有足够的强度、刚度和稳定性;安装方便,便于重复使用;接缝应严密,不漏浆。模板可采用拼装式钢模板或竹胶板,安装时可用短锚杆固定在坡而上③.钢筋材料、接头及其设置、保护层等指标按设计要求控制。钢筋应在常温状态下加工,弯钩一次弯成。加工完毕的钢筋,放置在棚A的架垫上、避免锈蚀及污染。钢筋骨架,先行预制,并有足够刚度,绑扎定位牢固,保证其在模型屮的正确位置。锚杆端头钢筋应与框架梁钢筋焊接成整体,若锚杆与箍筋相互干扰,可局部调整箍筋的位置。④.混凝土由拌合站拌制,混凝土罐车运送。混凝土在运输过程中保持罐车正常运转,禁止发生离析、漏浆、严重泌水及坍落度损失过多等现象。灌筑混凝土前及灌注过程屮,对模板、钢筋骨架、预埋件等加以检查,当发现问题应及时处理。灌筑混凝土应连续进行,当允许间歇时间已超过时,应按灌筑中断处理,同吋应留置施工缝,并作岀记录。施工缝的平面应与结构的轴线相垂直,施工缝处应埋入适量的钢筋或型钢,并使其体积露出混凝土外一半左右。 测量放样平场地、排水、刷坡钻孔安装设备安装锚杆锚杆注浆框架拉槽嵌补铺杆抗拔实钢筋安装模板安装配料搅拌混凝土浇注制取试件框架内喷射混凝土竣工完成锚杆框架梁施工工艺图②.锚杆布置形式应符合设计要求;③.锚头及锚杆未锚入土层部分,(1)锚杆框架梁检查控制标准①.锚杆抗拔力应达到设计要求应按设计做好除锈、防锈处理。锚孔位置、倾角、深度及锚杆长度允许偏差及检验方法序号项目允许偏差(mm)检查方法 1位置±100全站仪、尺量2倾角±194导杆法测量3深度0〜+500尺量4锚杆长度•5CT+100框架梁钢筋骨架安装尺寸允许偏差及检验标准序号项目允许偏差(mm)检查方法1钢筋骨架长度±100尺量检查2钢筋骨架直径±203主筋间距±0.5d尺量检查不少于5处4箍筋间距±20mm5钢筋骨架垂直度1%吊线尺量检查(3)、技术要求:①、对段内地表水、地下水及施工用水水质进行取样复测。若地表水、地下水复测结果与设计相符吋,对水质有佼蚀性工点,混凝土结构及锚杆水泥砂浆按照“贵枢西南环施路专-06”进行耐久性设计。若地表水、地丁水复测结果与没计不相符时,应及时通知有关单位进行再次复测。不得使用有侵蚀性水作为施工用水。②、框架梁采用菱形布置,纵梁与水平方向夹角为45Q。采用现场立模施工。框架梁节点间距D=3m,截Ifii尺寸为0.35m*0.35m,埋深0.15〜0.35m(当框架内为喷播植草护坡吋为0.35,为喷混祖生吋为0.23,为空心砖客土植草护坡时为0.15)。在弱风化硬质岩地段框架梁可以直接在坡面上现浇。③、锚杆采用<h32HRB400螺纹钢制作,锚杆间距为3.0m菱形布置,长度L=6〜10m,锚杆体与水平面的夹角为20°〜25°,锚杆配合框架梁适用,锚头采用弯钩与框架梁主筋焊接或绑扎牢固,支架与锚杆采用焊接连接,锚杆孔径为110mm,注浆材料采用水泥砂浆或水泥浆,注浆压力不小于0.2Mpa。④、无侵蚀性环境和碳化环境下,框架梁和注浆材料所川水泥采川P*042.5普通硅酸盐水泥;氯盐环境、化学佼蚀环境下,根据环境作用等级注浆材料选用M35水泥砂浆或水泥浆,并掺入水泥重量一定比例的粉煤灰。⑤、框架内采用草灌护坡、喷混植生,详见“贵枢西南环施路专-09”阁或“贵枢西南环施路专-14”阁;当边坡为不陡于1:1.25的岩质边坡,框架内采用混凝土空心砖植草护坡时,详见“贵枢西南环施路专-15”图。⑥、路堑起、迄点处采用浆砌片石镶边加固,宽0.5、厚0.6m。⑦、路堑堑顶镶边设置、半坡平台处护坡基础及镶边设置、墙顶平台处护坡基础及平台封闭设置及侧沟平台处护坡基础设置详见“贵枢西南环施路专-16”图。⑧、浞凝土现浇后应及时进行光而处理,以保证整体美观及排水通畅。框架梁主体、镶边、平台截水沟、平台封闭及基础必需每间隔10〜15m设置一道伸缩缝,缝宽2cm,缝A全断面采用沥青填充,伸缩缝均为贯通缝,严禁切割设置假缝,伸缩缝位置必需与排水槽错开布置,以确保与坡面整体和谐美观。(4)、施工注意事项:①、锚杆施工前应选择相同的地层进行拉拔试验及开挖检验,试验孔数不少于3孔,以验证锚杆砂浆的握裹性和锚同段的设计指标,确定施工工艺及参数,其相关参数在同一标段P、j相同地层通用。试验锚杆长3m,采用少32HRB400钢筋,要求抗拔力土层不小于80kN,岩层不小于160kN。②、边坡开挖应按照“自上至下”顺序分层进行,开挖一级后,及吋施工锚杆、框架梁,待锚杆框架梁施工完成且达到强度要求后方可进行下一级边坡的开挖。在进行框架梁施工时,在土质、软质岩及风化硬质岩边坡路堑地段框架梁必须采用人工开槽的方式嵌入坡面中,其中节点间距3m嵌入深度0.25m,节点间距4m嵌入深度为0.3m。③、锚杆孔位应按设计要求准确放罝于坡面上,孔位允许偏差±50mm,锚孔深度不小于设计长度,也不宜大于设计长度的500mm;锚杆体长度允许偏差-30〜100mm;锚杆的钻孔斜度(倾角)允许偏差±1°。④、采用千钻,特别是在土层或风化层巾钻孔时,严禁向孔内灌水,以护坍塌、缩孔。 ①、水的水质应符合《混凝土拌合水用水标准》(JGJ63),拌合水中酸、有机物和盐类等对水泥浆体和杆体有害有害物质的含量不得超标,不得影响水泥正常凝结和硬化。②、注浆材料宜选用水灰比1:0.5〜1:1的水泥水泥砂浆或水灰比0:45-0:50的水泥浆。注浆浆液应拌合均匀,随搅随用,并在初凝前用完。严防石块,杂物混入浆液。水泥砂浆的砂料最大尺寸小于2.0mm,砂的含泥量(按重量计)不得大于3%,砂屮云母、有机质、硫化物和硫酸盐等有害物质的含量(重量计)不得大于1%。水泥浆中硫化物的含量不得超过水泥重量的0.1%。③、注浆管应具有足够的內径,能使浆体压至钻孔的底部。注浆管应能承受l.OMPa的压力。④、锚杆孔灌浆前应采用空气淸孔,排除孔内杂物和积水,然后将灌浆管插入距孔底300mm〜500mm处,浆液自下而上连续关灌注,随着浆液的灌进,慢慢拔岀灌浆管。灌浆压力不小于0.2MPa,中途不得停浆,在初凝前要进行补浆,必须做到浆液均匀地填满钢筋与孔壁间的空隙。⑤、锚杆孔灌浆后,至少养护7天,养护期间严禁敲击、摇动锚杆或在杆体上悬挂得物。待锚杆孔内砂浆强度达到设计强度的70%后,进行框架梁和封头施工。⑥、图中节点为标准节点,当节点就应于最上及端部时,可根据实际情况进行截断,钢筋接长宜采用焊接。当分段施工吋预留钢筋,连接面按施工缝处理。©、锚头应埋入框架梁中,锚头钢筋与框架纵梁钢筋焊接相连,与纵梁同时浇筑。纵向每隔3个框架(3D间距)与框架中部设伸缩缝一道,缝宽20mm,以缝内填塞沥青麻筋。©、加强施工过程中的信息反馈,若地质发生变化或其他特殊怡况惜况应及时反映,以便采取相应措施。©、施工期间严禁在堑顶边缘及边坡平台上大S堆积集中荷载。2、浆砌片石护坡(1)施工方案砂浆采用机械拌制,片石采用挤浆法自下而上砌筑。(2)施工方法①清刷浮土、石块、填补坑問。②护坡施工自下向上逐条进行,调整拱放在路堑边坡的顶部,并在顶部做镶边。护坡顶向内嵌入边坡0.2米,防止雨水灌入护坡背。③每10〜25m,设宽2cm伸缩缝一道,填塞沥青木板,深0.2m,与下部路堑片石混凝土挡土墙设置在同一截面上。④采用挤浆法分层、分段砌筑,坐浆饱满。砌缝错开,不得有通缝和空缝,表面平顺整齐。浆砌片石砌筑要同步施作10cm砂夹卵石反滤层、伸缩缝、泄水孔。⑤外露囬砌缝均用M10砂浆平凹缝,缝宽1.0〜2.0cm,深8〜10mm。勾缝前修凿2cm深的空隙,洗浄灰缝,用水润湿,抹入砂浆,压紧成型。勾缝时保持砌块洁净。⑥浆砌片石砌体应及时覆盖,洒水养护,常温下养护期不得少于7ck(3)施工技术措施①砂浆用原材料均应符合设计及规范要求,严格控制所用材料质量。砂浆采用机械拌和,其配合比应通过试验确定;自投料完算起,搅拌时间不得少于2min;砂浆应随拌随用,搅拌好的砂浆应在3h内使用完毕,当施工期间最高气温超过30°C时,应在拌成后2h内使用完毕。②砌筑时要砌筑牢固,以防渗水冲刷边坡、护坡墙背必须与路堑坡而密贴,边坡有局部超挖或凹陷时应先行挖台阶,然后用与护坡相同材料填筑。(4)护坡挡墙平面位置检验控制标准护坡墙平面位置、高程、坡率、厚度、表面平整度允许偏差及检验标准序号项目允许偏差检验方法1平面位罝土100mm全站仪2坡顶高程土30mm水准仪测3坡率0.5%设计值吊垂线测4厚度混凝土±20mm坡面缝处 5砌体±3()mm尺量6垫层土30mm尺呈7底面高程土50mm水准仪测8表面平整度浆砌石30mm泥凝土15mm尺呈3、人字型截水骨架A灌草护坡(1)、主要技术措施:1)、V彡160km/h地段截水骨架采川M7.5浆砌片石砌筑,挡水缘采用C25混凝土。2)、截水骨架的主骨架做成槽型,支骨架做成L形,用以分流排除地表水。3)、骨架巾主骨架和支骨架组成。主骨架和边坡水平线乘直,主骨架净间距4〜5m,厚0.6m、宽0.6m,顶面两侧设置0.1m厚C25混凝土挡水缘;支骨架和主骨架成45°,按人字型设罝,支骨架净间距3m,厚0.5m、宽0.5m,顶下侧设置0.1m厚C25混凝土挡水缘(V<160km/h地段挡水缘下部嵌入浆砌骨架内0.1m);4)、护坡防护起迄点处各0.5m宽度内采用浆砌片石(混凝土浇筑)镶边加固,厚0.6m。5)、单级护坡最大高度〉6m(多级护坡其总高度最大值〉10m)且连续长度〉50m,间隔50m〜100m左右,沿坡而设浆砌片石砌筑踏步一道,以利养护作业,踏步宽1.0m。6)、骨架每间隔3道在支骨架拱顶处设置一道伸缩缝,缝宽2cm,缝内全断面釆用沥青麻筋填充,伸缩缝均为贯通缝,严禁切割设置假缝,伸缩缝位置必须与排水槽错开布置,以确保与坡面整体和谐美观。7)、路堤坡脚主骨架排水槽必须延伸顺接至排水沟,以便形成完整排水系统。排水槽基础采用0.3m厚浆砌片石,两侧没置挡水缘。排水槽成型后必须及时进行光面处理,以便保证整体美观及截排水顺畅。8)、人字型骨架闪灌木间距1.0m,每穴栽植1株。(2)、施工顺序1)、施工骨架后撒播草籽一铺设土工布一挖穴种祖灌木幼苗一养护。2)、骨架内回填10cm厚种植土,平整后,挖穴回填营养土种植灌木。(3)、施工技术要求1)、施工前应清刷坡而浮土,填补坑凹,使坡而大致平整。2)、砌筑(浇筑)骨架前,应按设计要求在每条骨架起讫点放控制桩,挂线放样,然后人工开挖骨架沟槽,骨架嵌入坡面,必须按本图要求保证主、支骨架埋深。骨架施工完成后夯实开槽附近回填土。3)、施工时应先砌筑(浇筑)骨架衔接处,再砌筑(浇筑)其它部位骨架,两骨架衔接处应处在同一高度。4)、施工时应自下而上砌筑(浇筑)骨架。骨架应与边坡密贴,骨架流水而应平顺。5)、当骨架护坡采用混凝土材料时,挡水缘与骨架一并浇筑;当骨架护坡采用浆砌片石时,挡水缘采用预制混凝土块砌筑,并嵌入浆砌片石内0.1m,详见剖[fil示意图。挡水缘施工过程中必须与骨架基础衔接好,不得形成激流后冲刷自然边坡,以保证边坡稳定。6)、边坡平台截水沟内水必须汇入祐沟或两端截水沟内,在适当位置处汇入排水沟内,以便形成完整排水系统。同时避免集屮水流冲刷路基边坡,产生工程安全隐患。(4)、质量检验骨架护坡应与边坡密贴,无空洞。骨架护坡各部允许误差:平面位置:±50mm;基底高层:±50mm;坡顶高层-20mm〜0mm;骨架净距:±50mm;坡面平整度骨架宽度及边槽高度,骨架厚底及嵌置深度,护肩、镶边及基础厚度、宽度,踏步宽度、厚度均不小于设计值。4、种植灌木及撒播草籽(1)种植灌木路基边坡成形后,进行坡面清理,清除杂物后平行于路肩放样,沿路基边坡每隔0.1m交错设置,每穴 平均3株。放样完成后,挖穴、栽植、施肥,并及时浇水养护,施肥采用有机肥料,铺满沟穴底部,厚5〜10cmo(2)撒播草籽坡而修整平整密实后,将细粒土均匀撒于立体植被上,木板耙整平,钢管轮碾将覆盖土压平,洒水湿润,用无纺布对边坡进行覆盖,待草长齐,再按要求栽种灌木。每天浇水,次数据气温和草灌生长情况而定,并做好不同阶段的施肥以及病虫害防治。(3)植草防护检查标准撒播草籽应均匀落入坡而,与土壤充分接触,并及时覆盖表土、适当拍压。植物防护覆盖率、成活率及检验标准序号项目覆盖率(%)成活率(%)检验方法1植草防护土质路基边坡85■尺量、计面积石质路基边坡70■尺量、计面积2种植藤本植物、灌木、乔木防护土质路基边坡■80点数、统计计算石质路基边坡-70点数、统计计算5、路基排水工程施工1)路基排水本标段的排水设施主要有:排水沟、侧沟、天沟等。排水设施的结构形式、断而尺1、材料规格及平而位置、纵坡、铺砌厚度、平整度严格按照设计采用的截而尺、r施工,不随意更改水沟截而、位賈、设賈长度。砌体、混凝土所用材料(水泥、砂、碎石、钢筋)、土工合成材料的品种、规格、质量符合设u•要求,经检验合格用于施工。排水系统确保排水顺畅,注意各排水工程间的顺接。施工中注意临时排水设施宜与永久性排水设施相结合,并与原有地表排水系统相适应。2)路堤排水沟路堤排水沟一般地段采用混凝土预制块砌筑。预制块在预制场集中预制,汽车运至现场,人工安装。施工屮采用挖掘机挖基,人工整修成型,砂浆搅拌机拌制砂浆,人工挂线浆砌施工,砌筑完毕,用草袋覆盖、洒水养护。排水沟施工时根据地形情况使沟底纵坡顺适,保证沟底平整、排水通畅、无冲刷和附水现象。沟身砌体咬扣紧密,嵌缝砂浆饱满密实,勾缝平顺无脱落。排水沟施工完成后,达到线形美观,直线线型直顺,曲线线型圆顺。3)路堑侧沟、天沟侧沟和天沟一般地段采用钢筋混凝土预制块和混凝土预制块砌筑。预制块在预制场集屮预制,汽车运至现场,人工安装。砌缝砂浆饱满,沟身不漏水,预制混凝土块强度、尺寸符合设计要求。4)防排水土工合成材料施工路基采用复合土工膜进行隔水防滲时,复合土工膜的各项性能指标均符合设计要求,施工时将复合土工膜绷紧,直线段高端压在低端上,曲线段外侧搭在内侧上,铺设宽度不小于设汁宽度。连接采用防水胶粘接,膜间搭接宽度不小于30cm,用作反滤材料的土工织物选川无纺土工织物,必须耐腐蚀、抗老化,具有较好的透水性能,各项性能指标符合设计要求。铺设前先清除表层的坚硬物,平整场地。铺设时做到松紧适度,保证土工织物的连续性、完整性。土工织物采用现场缝合连接,搭接宽度不小于20cm。用于基床滤排水的软式透水管外观无撕裂、无孔洞、无明显脱纱,钢丝保护材料无脱落,一般外径采用100mm,各性能指标均符合设计要求。施工时,基床换填层底部做成4%的双侧排水坡,底铺•-层复合土工膜,在两侧设软式透水管,管叫周 用中粗砂充填。 1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。骨架护坡施工参考照片 1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。骨架护坡施工参考照片查看更多
