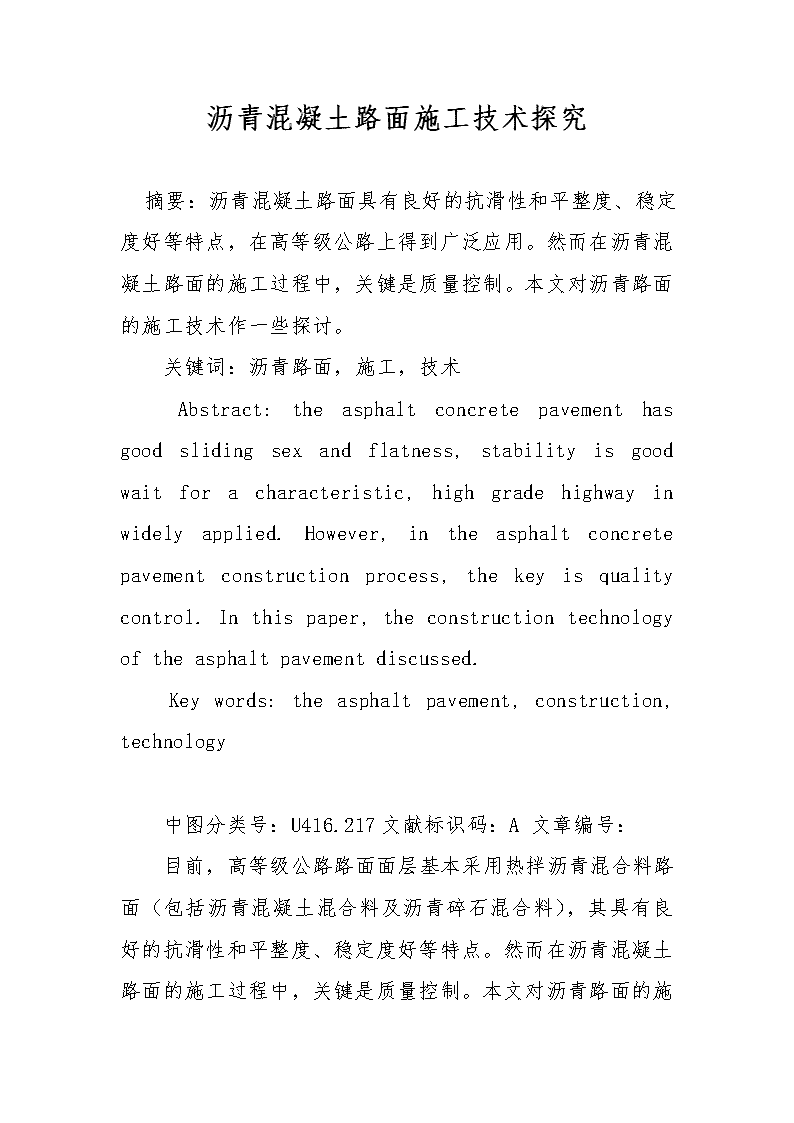

沥青混凝土路面施工技术探究

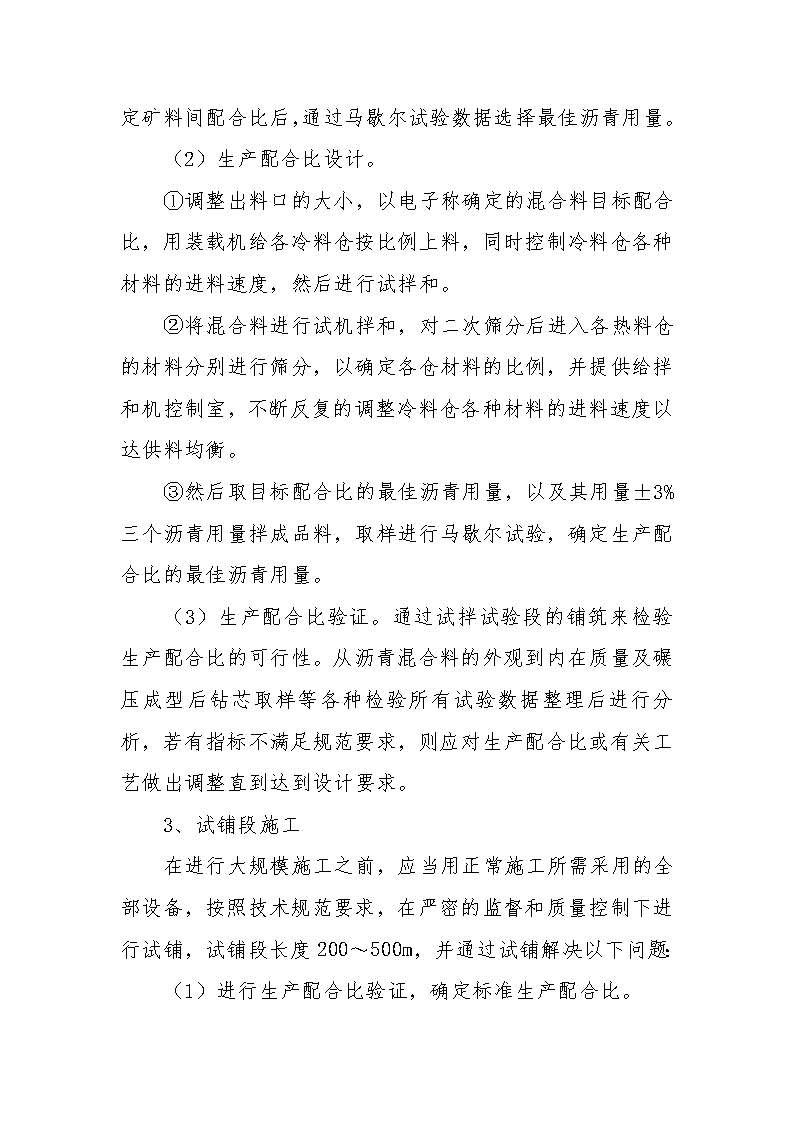

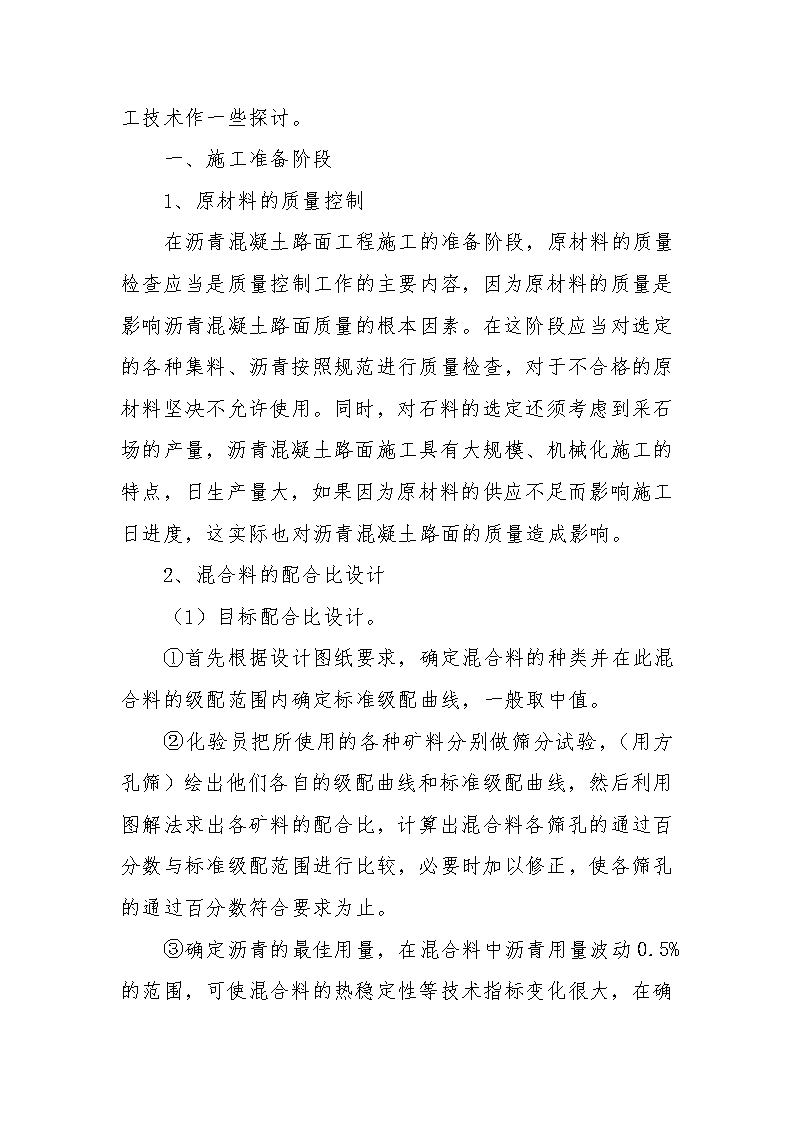

沥青混凝土路面施工技术探究摘要:沥青混凝土路面具有良好的抗滑性和平整度、稳定度好等特点,在高等级公路上得到广泛应用。然而在沥青混凝土路面的施工过程中,关键是质量控制。本文对沥青路面的施工技术作一些探讨。关键词:沥青路面,施工,技术Abstract:theasphaltconcretepavementhasgoodslidingsexandflatness,stabilityisgoodwaitforacharacteristic,highgradehighwayinwidelyapplied.However,intheasphaltconcretepavementconstructionprocess,thekeyisqualitycontrol.Inthispaper,theconstructiontechnologyoftheasphaltpavementdiscussed.Keywords:theasphaltpavement,construction,technology中图分类号:U416.217文献标识码:A文章编号: 目前,高等级公路路面面层基本采用热拌沥青混合料路面(包括沥青混凝土混合料及沥青碎石混合料),其具有良好的抗滑性和平整度、稳定度好等特点。然而在沥青混凝土路面的施工过程中,关键是质量控制。本文对沥青路面的施工技术作一些探讨。一、施工准备阶段1、原材料的质量控制在沥青混凝土路面工程施工的准备阶段,原材料的质量检查应当是质量控制工作的主要内容,因为原材料的质量是影响沥青混凝土路面质量的根本因素。在这阶段应当对选定的各种集料、沥青按照规范进行质量检查,对于不合格的原材料坚决不允许使用。同时,对石料的选定还须考虑到采石场的产量,沥青混凝土路面施工具有大规模、机械化施工的特点,日生产量大,如果因为原材料的供应不足而影响施工日进度,这实际也对沥青混凝土路面的质量造成影响。2、混合料的配合比设计(1)目标配合比设计。①首先根据设计图纸要求,确定混合料的种类并在此混合料的级配范围内确定标准级配曲线,一般取中值。②化验员把所使用的各种矿料分别做筛分试验,(用方孔筛)绘出他们各自的级配曲线和标准级配曲线,然后利用图解法求出各矿料的配合比,计算出混合料各筛孔的通过百分数与标准级配范围进行比较,必要时加以修正,使各筛孔的通过百分数符合要求为止。 ③确定沥青的最佳用量,在混合料中沥青用量波动0.5%的范围,可使混合料的热稳定性等技术指标变化很大,在确定矿料间配合比后,通过马歇尔试验数据选择最佳沥青用量。(2)生产配合比设计。①调整出料口的大小,以电子称确定的混合料目标配合比,用装载机给各冷料仓按比例上料,同时控制冷料仓各种材料的进料速度,然后进行试拌和。②将混合料进行试机拌和,对二次筛分后进入各热料仓的材料分别进行筛分,以确定各仓材料的比例,并提供给拌和机控制室,不断反复的调整冷料仓各种材料的进料速度以达供料均衡。③然后取目标配合比的最佳沥青用量,以及其用量±3%三个沥青用量拌成品料,取样进行马歇尔试验,确定生产配合比的最佳沥青用量。(3)生产配合比验证。通过试拌试验段的铺筑来检验生产配合比的可行性。从沥青混合料的外观到内在质量及碾压成型后钻芯取样等各种检验所有试验数据整理后进行分析,若有指标不满足规范要求,则应对生产配合比或有关工艺做出调整直到达到设计要求。3、试铺段施工在进行大规模施工之前,应当用正常施工所需采用的全部设备,按照技术规范要求,在严密的监督和质量控制下进行试铺,试铺段长度200~500m,并通过试铺解决以下问题:(1)进行生产配合比验证,确定标准生产配合比。 (2)确定摊铺机的操作方式,包括摊铺温度、速度、振动振捣强度、自动找平方式。(3)选择压实机具,确定碾压组合、压实顺序、碾压温度、速度及遍数。(4)确定松铺系数。(5)确定施工产量及每天作业段长度。(6)横向工作缝的处理方法。(7)做出试铺段试铺总结,报咨询审批后作为正式开始施工的依据。二、施工阶段技术要点1、工作面准备(1)施工之前由质检人员对已交付合格的前一道工序进行高程、压实度、弯沉值等抽检,并对工作面进行清扫、修整、洒水,报请监理工程师验收。(2)测量放样。由测量组提供中边桩位置,每隔10米在作业面两边各设一根拉线桩,1/2宽处设活动的拉线桩。根据试验路确定的松铺系数,由测量人员测设钢线标高,注意线形平直、圆顺,并负责看护线、桩。2、沥青混合料拌制(1)拌和温度。拌和时沥青的温度在135~163℃左右,为保证矿料的拌和温度,矿料的加热温度控制在175~190℃,混合料出厂温度以145~163℃为宜。 (2)工地试验室每天对拌和物性能、集料级配和沥青用量进行抽样检验,拌和料各项性能指标必须与试铺合格产品相符。(3)拌和料应均匀一致,无花白、结团成块或严重的粗细料分离现象,严禁不合格的产品出场。(4)雨季时,生产沥青混合料所需集料(尤其是石屑)应尽量保持干燥,当细集料需要量大又受雨潮湿使冷料仓供料困难时,尽量不按排施工。3、沥青混合料动输混合料采用大吨位自卸汽车运输,运输车的数量,根据生产能力、车速、运距等情况综合考虑,合理配置,并留有适量富余的备用。在运输过程中,应注意做好以下几点:(1)为了确保摊铺温度,并防止漏料造成污染和防雨,所有沥青混合料的运输车辆都应覆盖。(2)运输车装料前必须将车箱清理干净,车箱底板及周壁要涂一薄层油水混合液(柴油:水<1:3),防止混合料粘连。(3)拌和机向运料车卸料时,应每卸一斗混合料挪动一下汽车位置,以减少离析现象。(4)自卸车车箱后挡板卡扣必须保持清洁,易于卡紧、开启,以防车辆在运输途中漏料,造成材料浪费和路面污染。 (5)倒车卸料时,要避免汽车撞击摊铺机,指定专人指挥车辆,在摊铺机前10~30㎝处停车,卸料过程中应挂空档靠摊铺机推动前进。(6)沥青混合料运到现场的温度不得低于130℃。已经结团或受雨淋的混合料不得摊铺。(7)料车中残余混合料运离摊铺现场,在指定地点集中清除,当天施工产生的废料当天运出工地。4、沥青混合料摊铺(1)施工段采用摊铺机半幅摊铺。上下层纵缝应错开30㎝以上。(2)为确保沥青混凝土路面平整度、厚度达到设计要求,沥青基层第一层两边均采用高程控制桩方式控制摊铺层厚度和平整度,沥青基层第二层及沥青磨耗层摊铺中间采用走滑橇方式、两边采用高程控制桩方式控制摊铺层厚度和平整度,摊铺机安装移动式自动找平基准装置。(3)为减少施工横缝,应保证每层每天一定的摊铺长度。(4)摊铺过程中,摊铺机以试铺确定的摊铺速度、振动、振捣频率匀速前进,严禁中途变速或停顿。(5)每天开始摊铺前,熨平板必须预热,预热温度不得低于70℃。 (6)机械摊铺过程中,不得用人工反复修整。但在下列情况下,可用人工局部找补、更换混合料或人工摊铺:①横断面不符合要求或摊铺带边缘局部缺料。②构造物接头部位缺料。人工修整必须在现场主管人员专门指导下进行,认真调整,局部换料,仔细修补,同已铺混合料接顺,不留明显印迹和差异。如遇摊铺机本身原因导致严重缺陷,应立即停止摊铺。人工修整时,不允许站在热混合料上操作。(7)摊铺好的沥青混合料在未经压实前,施工人员不得踩踏。(8)摊铺遇雨时,应立即停止施工,并在雨后清除未压实成型的混合料。5、沥青混合料的压实及成型(1)沥青混合料压实以试铺段确定的碾压组合和速度,紧接摊铺后进行,碾压时,驱动轮应朝向摊铺机。直线段由两侧路肩向中间碾压,平曲线段由内侧路肩向外侧路肩的顺序碾压,碾压分为初压、复压、终压三个阶段进行,采用钢轮压路机和轮胎压路机联合作业完成压实工作,。(2)碾压分段进行,分段长度控制在30~50m,即一段初压,一段复压,一段终压,段与段之间应设标志,并指定专人负责移动,便于司机辨认。(3)初压采用2台双钢轮压路机在混合料摊铺后进行静压,碾压速度2~3km/h。 (4)复压采用1台重型轮胎压路机碾压,(碾压至无轮迹时方可停止,若压实度还达不到要求,应增加配重,)碾压速度4.5~5.5km/h。(5)终压采用双钢轮压路机静压。碾压速度5~7km/h。(6)压路机起动、停止必须减速缓慢进行,不得急刹车。(7)压路机加水时,应行驶到已复压的沥青混凝土路面边缘停放,加水后应就地来回碾压平整后再离开原位。(8)相邻碾压应重叠1/3~1/2轮宽,压路机转向角度不得大于35°。(9)初压后的沥青混凝土面层不得产生推移、开裂现象。复压后的沥青混凝土面层表面要求无明显轮迹。终压后要求表面平整,光洁,颜色均匀一致,无明显轮迹。(10)对压路机无法压实的边缘及构造物接头处应采用小型压路机或振动夯压实。(11)当天碾压的沥青混合料面层应封闭交通,不得停放任何机械设备或车辆,不得散落矿料、油料等杂物。6、接缝处理(1)沥青路面的施工必须接缝紧密、连接平顺,不得产生明显的接缝离析。上下层的纵缝300~400mm以上。相邻两幅及上下层的横向接缝均应错位lm以上。接缝施工应用3m直尺检查,确保平整度符合要求。 (2)沥青基层纵向接缝采用斜接缝,沥青磨耗层采用直接缝。加铺另半幅前应涂洒少量沥青,重叠在已铺层上50~l00mm,再铲走铺在前半幅上面的混合料,碾压时由边向中碾压留下100~150mm,再跨缝挤紧压实。或者先在已压实路面上行走碾压新铺层l50mm左右,然后压实新铺部分(3)横向施工缝采用平接缝,在摊铺段端部的3m直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用切缝机切齐铲除。继续摊铺时,应将接缝锯切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺熨平板从接缝处起步摊铺。(4)接缝处碾压时用钢轮压路机进行横向压实,从先铺路面上跨缝逐渐移向新铺面层,碾压后用3m直尺检查平整度是否达到要求。(5)上下面层的横向接缝必须错位1m以上,横向施工缝应远离桥梁缝20m以外,以确保缝桥梁两边路面的平顺。7、检测对于铺筑完成的路面由专人严格按照规范要求进行检测,主要包括以下几个方面内容:(1)原材料的质量检查:包括沥青、粗集料、细集料。(2)混合料的质量检查:油石比、矿料级配、稳定度、流值、空隙率、混合料出厂温度、运到现场温度、初压温度、碾压终了温度。混合料拌和均匀性。 (3)面层质量检查:厚度、平整度、宽度、高程、横坡度、压实度、偏位、摊铺的均匀性。(4)施工完的面层及时报验。(5)不符合标准的部位,能够修补的要及时修补,无法补救的必须返工。三、结束语科学技术的进步,日新月异,随着新材料、新工艺、新技术不断涌现,对公路路面使用性能的要求也越来越高,机遇与挑战并存,如何能有效地发挥沥青路面最大的路用性能应是我们每位公路建设者的一份责任参考文献:1、赖先春、伍忠民,沥青混凝土路面施工技术探讨,《商品与质量》2009年第S7期注:文章内所有公式及图表请以PDF形式查看。
查看更多

相关文章
