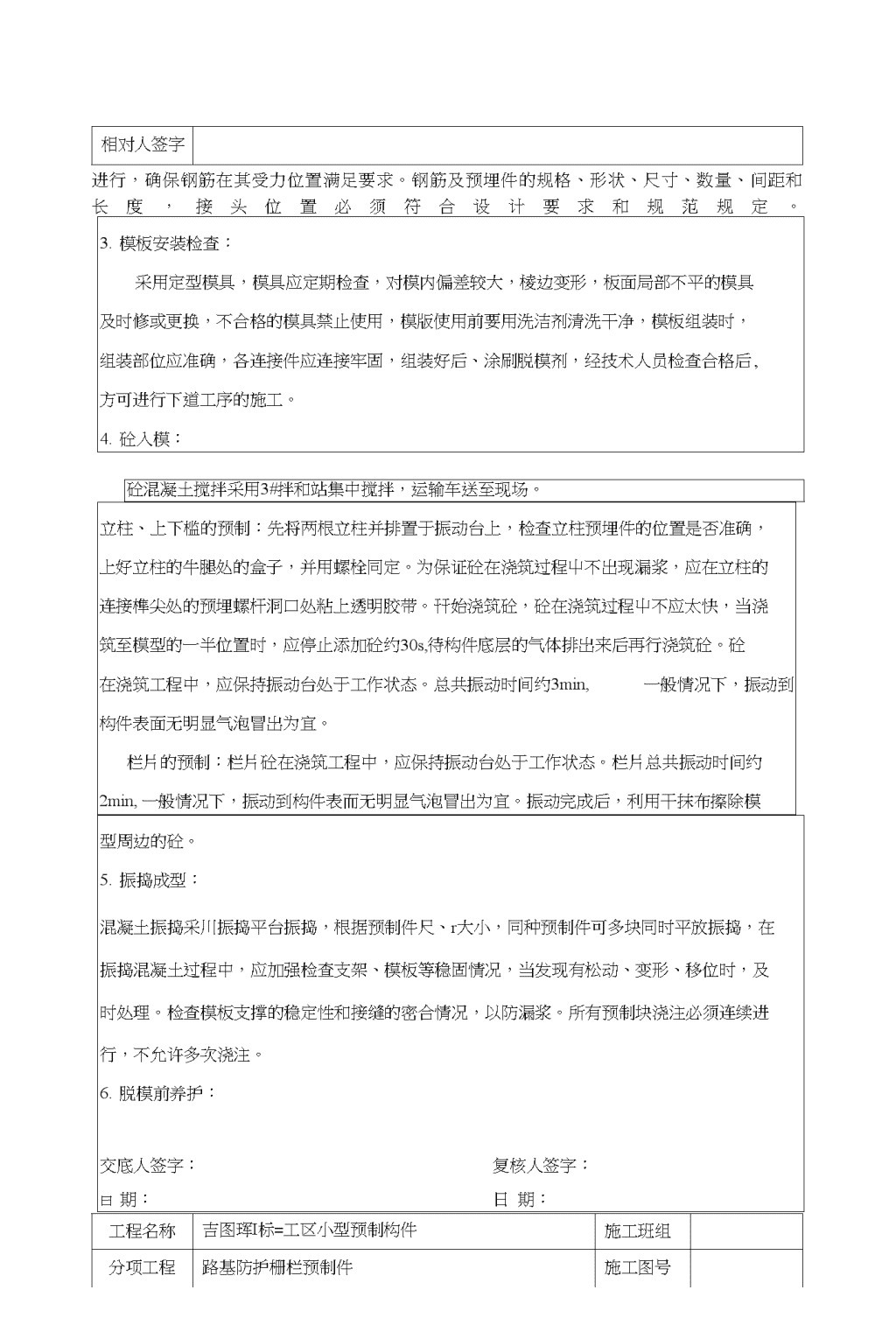

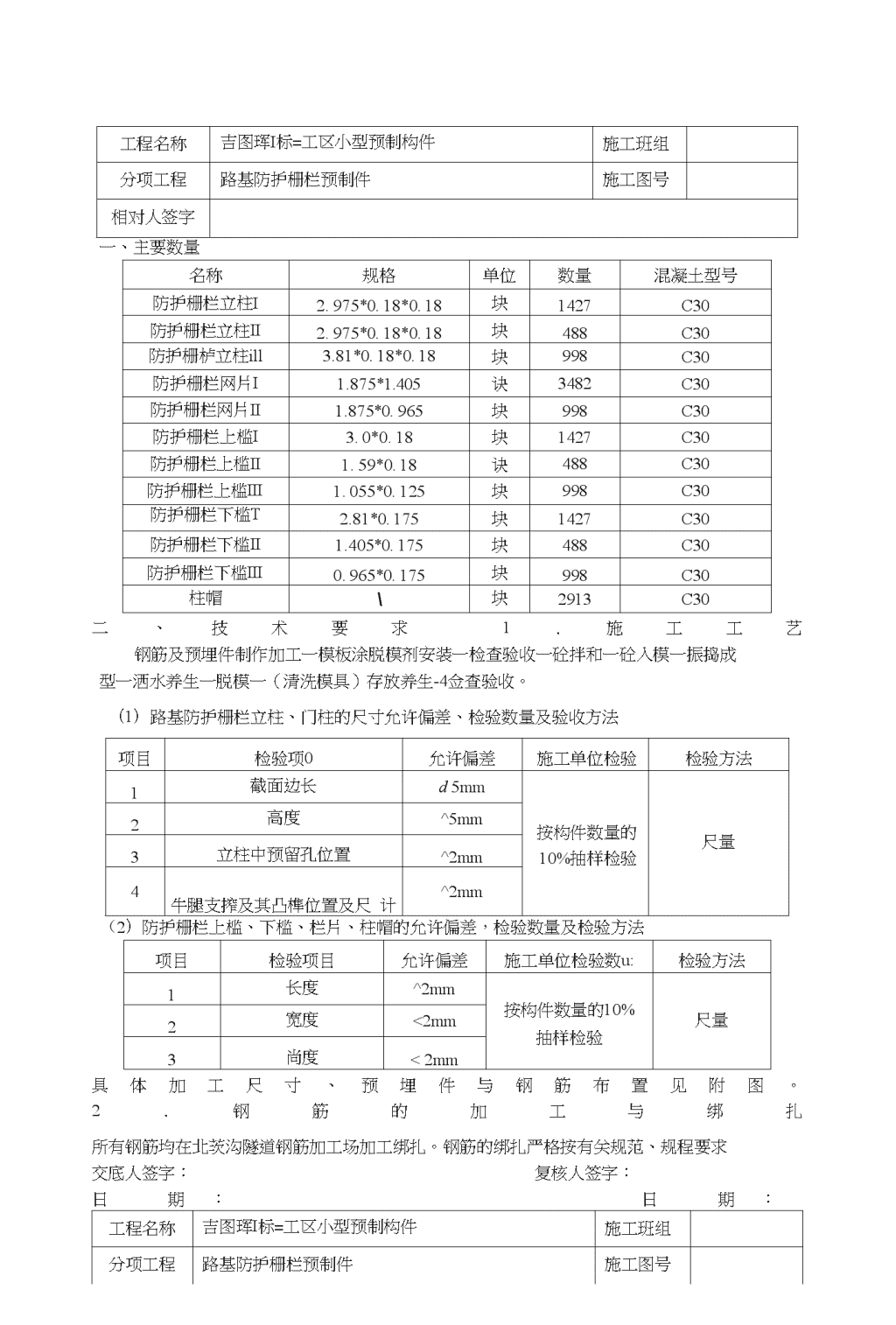

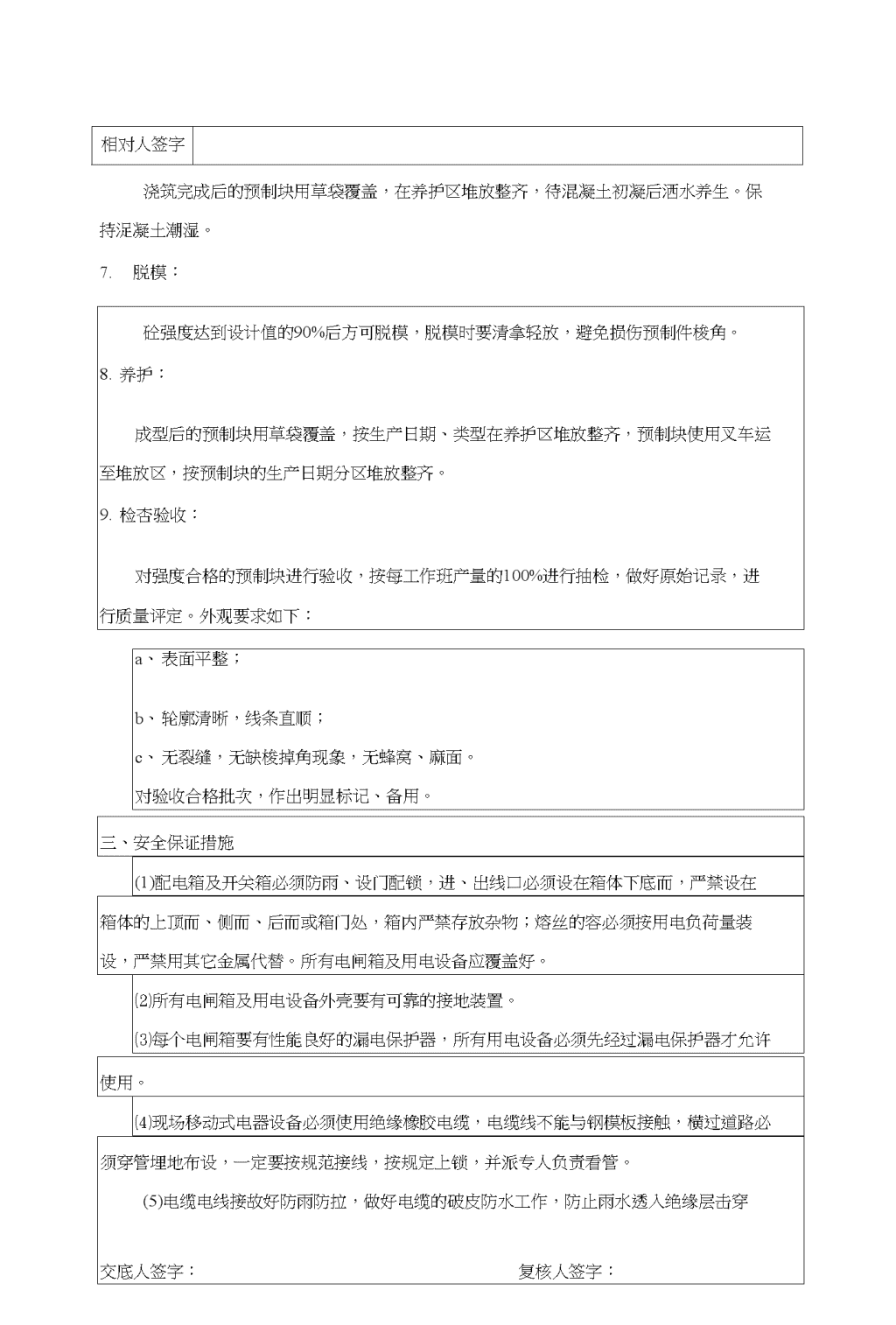

路基防护栅栏预制件技术交底
工程名称吉图珲I标=工区小型预制构件施工班组分项工程路基防护栅栏预制件施工图号相对人签字一、主要数量名称规格单位数量混凝土型号防护栅栏立柱I2.975*0.18*0.18块1427C30防护栅栏立柱II2.975*0.18*0.18块488C30防护栅栌立柱ill3.81*0.18*0.18块998C30防护栅栏网片I1.875*1.405诀3482C30防护栅栏网片II1.875*0.965块998C30防护栅栏上槛I3.0*0.18块1427C30防护栅栏上槛II1.59*0.18诀488C30防护栅栏上槛III1.055*0.125块998C30防护栅栏下槛T2.81*0.175块1427C30防护栅栏下槛II1.405*0.175块488C30防护栅栏下槛III0.965*0.175块998C30柱帽块2913C30二、技术要求1.施工工艺钢筋及预埋件制作加工一模板涂脱模剂安装一检查验收一砼拌和一砼入模一振捣成型一洒水养生一脱模一(清洗模具)存放养生-4佥查验收。(1)路基防护栅栏立柱、门柱的尺寸允许偏差、检验数量及验收方法项目检验项0允许偏差施工单位检验检验方法1截面边长d5mm按构件数量的10%抽样检验尺量2高度^5mm3立柱中预留孔位置^2mm4牛腿支搾及其凸榫位置及尺计^2mm(2)防护栅栏上槛、下槛、栏片、柱帽的允许偏差,检验数量及检验方法项目检验项目允许偏差施工单位检验数u:检验方法1长度^2mm按构件数量的10%抽样检验尺量2宽度<2mm3尚度<2mm具体加工尺寸、预埋件与钢筋布置见附图。2.钢筋的加工与绑扎所有钢筋均在北茨沟隧道钢筋加工场加工绑扎。钢筋的绑扎严格按有关规范、规程要求交底人签字:复核人签字:日期:日期:工程名称吉图珲I标=工区小型预制构件施工班组分项工程路基防护栅栏预制件施工图号 相对人签字进行,确保钢筋在其受力位置满足要求。钢筋及预埋件的规格、形状、尺寸、数量、间距和长度,接头位置必须符合设计要求和规范规定。3.模板安装检查:采用定型模具,模具应定期检查,对模内偏差较大,棱边变形,板面局部不平的模具及时修或更换,不合格的模具禁止使用,模版使用前要用洗洁剂清洗干净,模板组装时,组装部位应准确,各连接件应连接牢固,组装好后、涂刷脱模剂,经技术人员检查合格后,方可进行下道工序的施工。4.砼入模:砼混凝土搅拌采用3#拌和站集中搅拌,运输车送至现场。立柱、上下槛的预制:先将两根立柱并排置于振动台上,检查立柱预埋件的位置是否准确,上好立柱的牛腿处的盒子,并用螺栓同定。为保证砼在浇筑过程屮不出现漏浆,应在立柱的连接榫尖处的预埋螺杆洞口处粘上透明胶带。幵始浇筑砼,砼在浇筑过程屮不应太快,当浇筑至模型的一半位置时,应停止添加砼约30s,待构件底层的气体排岀来后再行浇筑砼。砼在浇筑工程中,应保持振动台处于工作状态。总共振动时间约3min,一般情况下,振动到构件表面无明显气泡冒岀为宜。栏片的预制:栏片砼在浇筑工程中,应保持振动台处于工作状态。栏片总共振动时间约2min,一般情况下,振动到构件表而无明显气泡冒出为宜。振动完成后,利用干抹布擦除模型周边的砼。5.振捣成型:混凝土振捣采川振捣平台振捣,根据预制件尺、r大小,同种预制件可多块同时平放振捣,在振捣混凝土过程中,应加强检查支架、模板等稳固情况,当发现有松动、变形、移位时,及时处理。检查模板支撑的稳定性和接缝的密合情况,以防漏浆。所有预制块浇注必须连续进行,不允许多次浇注。6.脱模前养护:交底人签字:复核人签字:曰期:日期:工程名称吉图珲I标=工区小型预制构件施工班组分项工程路基防护栅栏预制件施工图号 相对人签字浇筑完成后的预制块用草袋覆盖,在养护区堆放整齐,待混凝土初凝后洒水养生。保持浞凝土潮湿。3.脱模:砼强度达到设计值的90%后方可脱模,脱模时要清拿轻放,避免损伤预制件梭角。4.养护:成型后的预制块用草袋覆盖,按生产日期、类型在养护区堆放整齐,预制块使用叉车运至堆放区,按预制块的生产日期分区堆放整齐。5.检杏验收:对强度合格的预制块进行验收,按每工作班产量的100%进行抽检,做好原始记录,进行质量评定。外观要求如下:a、表面平整;b、轮廓清晰,线条直顺;c、无裂缝,无缺梭掉角现象,无蜂窝、麻面。对验收合格批次,作出明显标记、备用。三、安全保证措施(1)配电箱及开关箱必须防雨、设门配锁,进、出线口必须设在箱体下底而,严禁设在箱体的上顶而、侧而、后而或箱门处,箱内严禁存放杂物;熔丝的容必须按用电负荷量装设,严禁用其它金属代替。所有电闸箱及用电设备应覆盖好。⑵所有电闸箱及用电设备外壳要有可靠的接地装置。⑶每个电闸箱要有性能良好的漏电保护器,所有用电设备必须先经过漏电保护器才允许使用。⑷现场移动式电器设备必须使用绝缘橡胶电缆,电缆线不能与钢模板接触,横过道路必须穿管埋地布设,一定要按规范接线,按规定上锁,并派专人负责看管。(5)电缆电线接故好防雨防拉,做好电缆的破皮防水工作,防止雨水透入绝缘层击穿交底人签字:复核人签字: 日期:日期: 工程名称吉图珲I标=工区小型预制构件施工班组分项工程路基防护栅栏预制件施工图号相对人签字电缆导致短路。⑹所有施工人员必须配戴安全帽,施工人员使用工具操作时,应带工具夹,工具不得随手放,以防落下伤人。四、质量保证措施4.1原材料供应质量保证措施⑴拌制砼用的水泥、砂、石各项技术指标,必须符合施工规范要求,运到工地的水泥,应有供方单位提供的出厂试验报告单,并按水泥品种、标号和出厂编号分批进行检查验收,过期水泥耑复验,对不合格的水泥不得使用。砂、石的细度模数及级配应符合要求。⑵拌制和养护砼用水,必须使用符合要求的水。4.2制作加工质量保证措施模板制作,按技术交底或没计图纸进行,保证构造物各部位的形状、尺寸和相互间位置正确,具有足够的强度、刚度和稳定性,能安企地承担砼浇筑时产生的各项荷载,制作要简单,安装拆卸要方便,并考虑多次使用,结合要严密,不得漏浆,模板每使用一次,应指派专人整理,涂刷脱模剂,堆码整齐并覆盖,以备不一次使用。4.3成品保护措施⑴预制件按规格堆码整齐,并做好标示,标明名称、规格、制作时间。⑵预制件拆、搬、放、码要轻放,注意成品保护,不得伤及构件轮廓。⑶堆码的预制构件要覆盖,周边设置防撞标示。 复核人签字:日期:交底人签字:日期:查看更多
